日本在土耳其推核電耍無賴:成本超支是吧,那你們提高電費啊
【編譯/觀察者網 陸雨聆】近年來,日本政府着力推動“基建出口”戰略,積極向世界各國推銷他們在電力、鐵路和信息通信等領域的技術。
然而最近有日媒消息稱,由日本政府和各國民企共同推進的向土耳其出口核電站項目,總預算超支了兩倍有餘。原定於2023年正式開工的該核電項目,面臨着延遲開工的嚴峻局面,“基建出口”或也將遭受嚴重打擊。
而日本已向土耳其提交了一份調查報告,上面不僅向土方請求了資金支援,還給他們提了一個可以快速回本的建議:
提高電費。

2016年,日本方面列出的海外核電站建設計劃 圖源:日本經濟新聞
據朝日新聞3月15日報道,日本和土耳其政府曾於2013年,達成了向土耳其出口核電站的協議。
按照協議,以三菱重工和法國阿海琺集團為首的數家民企,將在黑海沿岸的錫諾普聯合建設4個“Atmea1”新型反應堆,合計輸出功率約450萬千瓦。日本伊藤忠商事、法國Engie集團和土耳其國營電力公司EUAS等也參與了這一項目。

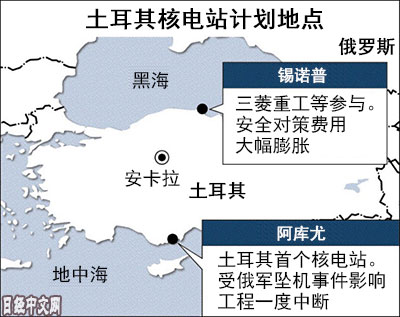

錫諾普的地理位置 圖源:日經中文網
他們原先的目標,是在2023年的年底前,啓動一號機組的發電。因為屆時,正值土耳其建國100週年。
報道稱,達成協議時,預計的總投資費用為2萬億日元(約1194億人民幣)。但這一數字,大大低估了在防止核泄漏的安全措施上的開銷。
自7年前的福島核泄漏後,日方對核電站“安全對策”的投入大幅增加。為達到強化後的安全標準,估算的總投資一下子超過了5萬億日元(約2986億人民幣),比先前預算超出了兩倍多。
資金來源的方案,則是由上述幾家企業聯合出資三成,再由日本國際協力銀行等提供貸款,確保剩餘的七成。之後,通過售電收入來回籠資金。報道稱,如今這一計劃也不得不進行調整。
據土耳其當地媒體消息,土方難掩“失望”之情。他們擔心在售電收入很難改變的情況下,徒增成本會導致項目虧損。

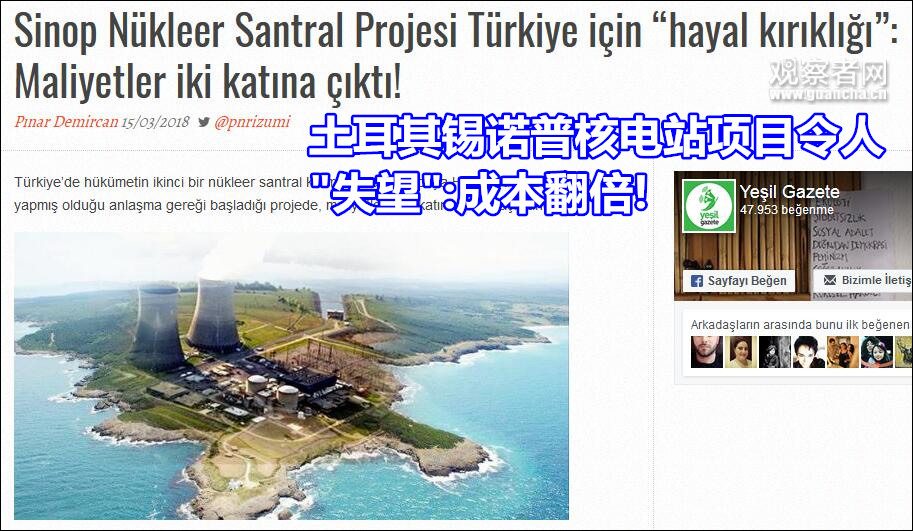

土耳其當地媒體Yeşil Gazete報道截圖
然而,日本政府仍將堅持推進這一計劃。
朝日新聞稱,多年來,安倍晉三都把核電出口當做“基建出口”戰略的重點,希望能以此拉動日本經濟發展;錫諾普的項目,又是安倍在2013年,和土耳其總統埃爾多安直接會談而達成的。

2013年,安倍和埃爾多安達成協議時的握手 圖源:共同社
而且,日本國內核電站啓動運轉沒有進展,新增核電站更是難上加難。諸如三菱重工等企業想在保持技術水平的同時創造收益,只能依賴國外市場。
基於這些理由,日本政府都不可能輕言放棄。但由於項目成本巨大,僅靠民企無法承擔風險,日本希望兩國政府都能給予“全面支持”。
於是,日本近期給土耳其政府提交了一份調查報告,內容大致是向土方請求資金支援。
報告中,日本還向土耳其建議:你們可以提高電費啊。

此外,三菱重工將力爭在3月底前完成對項目可行性的調查。日方將根據研究結果,進一步向土方請求協助。
日本經濟新聞則認為,談判恐怕“沒有那麼容易”。因為無論如何,總成本的膨脹已不可避免,項目的動工時間也肯定會延遲。
一位土耳其政府官員表示,土方也在重新審查該項目的可行性,“日方對建造成本還挺寬容,但是我們已經定好這座核電站的電價了。”
“談判的時候,我們會要求日方壓縮成本”。

近日,土耳其民眾在街頭聚集宣泄不滿 圖源:朝日新聞
據瞭解,2016年日本在越南的一個核電站計劃,就因為財政困難及當地民眾反對,而被迫取消。
另一方面,日立在英國的核電項目就得到了當地政府支持。這讓日本又看到了一線希望。
日立曾在2012年收購了英國地平線核電公司,並計劃在英國中部的威爾法建設2座核電站。數月前,兩國在高達3萬億日元(約1792億人民幣)的投資金額上達成了“共識”,現已敲定商業化的詳細計劃。
本文系觀察者網獨家稿件,文章內容純屬作者個人觀點,不代表平台觀點,未經授權,不得轉載,否則將追究法律責任。關注觀察者網微信guanchacn,每日閲讀趣味文章。
