法國三代核電技術全球首堆在中國併網發電
【觀察者網綜合報道】
中廣核官方網站消息,6月29日17時59分,中國廣核集團台山核電1號機組首次併網發電成功,成為全球首台併網發電的EPR三代核電機組。
除法國核電技術(EPR)外,我國還有四種第三代核電技術擬投入應用,分別是美國AP1000、中國自主研發的華龍一號和CAP1400、以及俄羅斯核電技術(VVER)。
其中,美國AP1000技術的首堆同樣將在中國投運,進度稍晚於EPR。我國自主研發的“華龍一號”技術,其示範工程福清核電5號機組也正加緊施工,已於今年1月28日吊入反應堆壓力容器。
中國核能行業協會今年4月首次發佈《我國三代核電發展戰略價值研究報告》。報告顯示,我國三代核電發展的優勢基本形成。近年來,我國核電產業發展取得了舉世矚目的成績,核電技術研發和工程應用走在世界前列。
法國技術中國開花
台山核電站是中法兩國能源領域的最大合作項目,由中國廣核集團、法國電力集團和粵電集團共同投資組建的台山核電合營有限公司負責建設和運營。台山核電1號機組於2009年開工建設,2號機組於2010年開工建設,分別是全球第三、四台開工建設的EPR三代壓水堆核電機組。

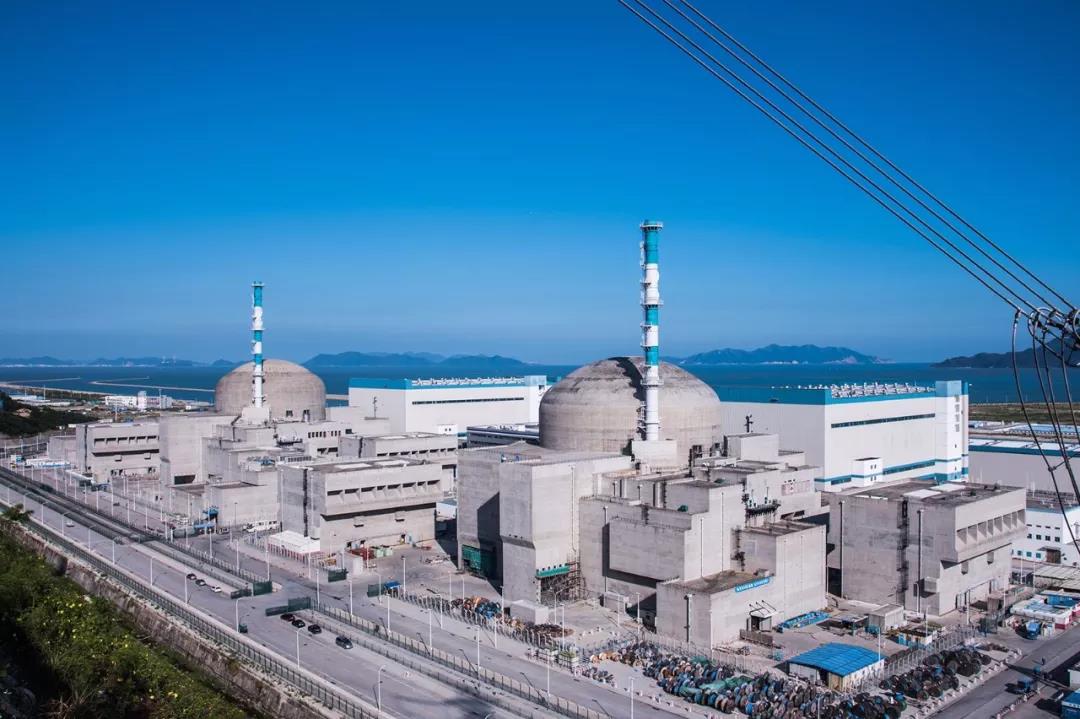

中廣核網站配圖
台山核電1號機組在完成了裝料前的各項試驗和準備工作後,於2018年4月10日開始裝料,於6月6日達到臨界狀態,6月29日順利完成了發電機併網前的各項試驗和併網測試。併網後,機組還將進行一段時間的帶負荷試運行和相關試驗。各項試驗符合要求後,機組將進入滿功率示範運行考核。
台山核電站採用的EPR(evolutionary power reactors)技術是由法國電力集團和法馬通共同開發的第三代核電技術。這項技術吸收了過去40年國際上積累的壓水堆核電機組的運行經驗和技術進步,安全性得到了顯著提高。
2018年1月9日,國家主席習近平與法國總統馬克龍在人民大會堂共同為台山核電站1號機組成為EPR全球首堆工程揭牌。台山1號機組併網發電,落實了習近平主席對台山EPR全球首堆的指示,向習主席交上了一份實實在在的答卷。

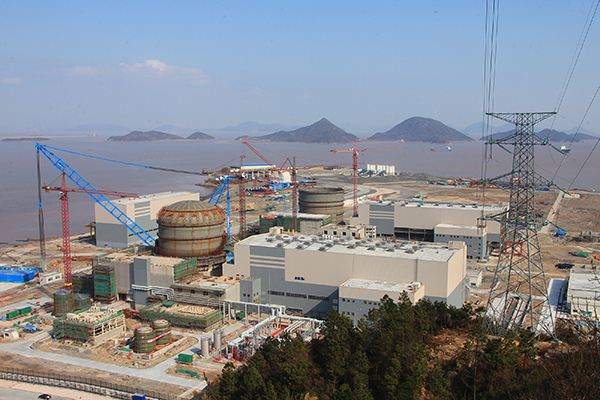

大公網圖
法國EPR、美國AP1000全球首堆為何都在中國?
據微信公號“核電那些事”梳理,除本次併網發電的法國核電技術(EPR)外,我國還有四種第三代核電技術擬投入應用,他們分別是美國AP1000、中國自主研發的華龍一號和CAP1400、以及俄羅斯核電技術(VVER)。
由於經濟狀況及其他種種原因,法國EPR技術和美國AP1000技術的的母公司均境況不佳,影響了其開發的三代核技術在本土的應用進程,其首堆都在中國投運。
**法國EPR技術採用多重冗餘安全系統,因此被普遍認為是造價最為昂貴的三代壓水堆核電機型。**目前,全球在建EPR機型的國家主要有法國、中國和芬蘭。
在法國,2007年12月,Flamanville核電站3號機組FCD,是法國唯一在建的EPR機組,原計劃施工期54個月,目前尚未建成。據報道,2017年年初該機組完成了冷態功能測試,計劃於2018年年底開始運行。
在芬蘭,Olkiluotoo核電站3號機組開工於2005年,該核電機組最初計劃到2009年開始商運,但直到現在何時投入商運也沒有確定。反應堆儀器和控制系統是影響該項目進展的因素之一。由於工程延期,成本遠遠超出預算。最新宣佈的項目竣工時間已經推至2019年5月。
在中國,台山核電1號機組於2009年開工,晚於Olkiluoto和Flamanville,卻後來居上並遙遙領先。在2015年12月30日開始冷態功能試驗,成為全球三個EPR工程中首個開始冷試的機組。
受福島事故及芬蘭EPR項目嚴重拖期影響,原阿海琺集團在連年鉅額虧損之後在2016年6月宣佈重組路線圖,其原有的絕大部分反應堆業務及核燃料組裝、核電站服務業務被組合為NewNP,一起出售給法電及其他投資者,現已更名為法瑪通(Framatome)。
原阿海琺核燃料循環前後端的業務被重組為新阿海琺(New Areva),並更名為Orano。而超期的芬蘭ERP項目以及法國EPR項目業務依然留在原阿海琺集團(Areva SA)。
**美國AP1000技術在中國的進度與EPR相近。**今年4月26日,浙江台州三門核電站1號機組開始裝料,力爭帶核試運行3個月左右實現併網發電。

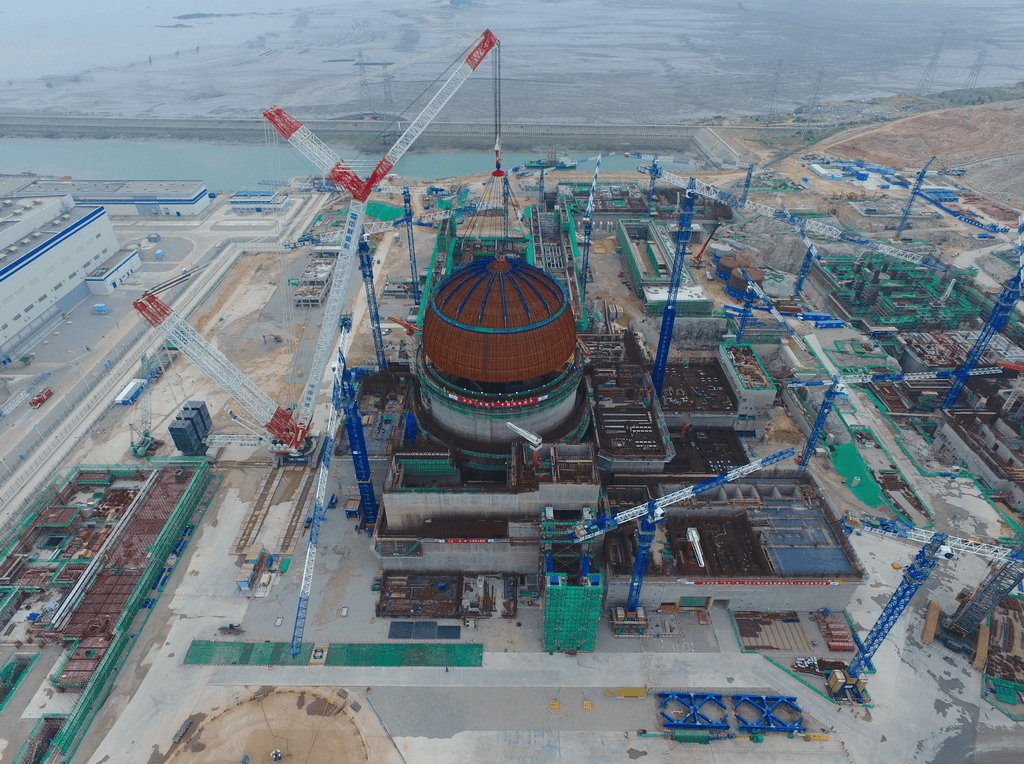

AP1000全球首堆,浙江台州三門核電站工地(中國核建官網圖)
而在美國本土,AP1000同樣遭遇挫折,據中國核網2017年8月1日報道,Santee Cooper公司董事會宣佈他們將不再支持目前正在美國南卡羅來納V.C. Summer地點施工的兩個西屋AP1000核電站的繼續建設。與此同時,SCANA也在其官方網站也宣佈了終止建設VC Summer 2#和3#AP1000機組。
福島核事故後,美國在全球率先批准了核電建設項目——這也是其30年來首次啓動核電建設項目,具有先進的非能動安全特性的AP1000機組成為其本土核電建設的主流。2012年3月30日,美國核管會批准VC summer核電站2台AP1000機組的建設運營聯合許可證。兩台機組分別於2013年3月11日和11月4日完成核島底板混凝土澆注。
**2017年3月,西屋公司宣佈破產重組,****隨後為了維持項目施工繼續運作,業主與西屋公司不斷簽署臨時協議。**事實上,在SCANA與Santee Cooper宣佈停工之前的7月26日,V.C Summer項目臨時協議剛剛被延期到8月10日。
早在2012年4月,Santee Cooper和多數合作伙伴南卡羅萊納電氣公司(South Carolina Electric & Gas co .)向西屋公司發出了正式通知。合同規定兩台機組預計分別與2016年和2019年投運。最近的一項分析顯示,在破產過程中,西屋電氣拒絕了該合同。由於項目超期,利息成本比此前預計超支出143%,達到34億美元。
中國三代核電發展優勢基本形成
央視新聞4月23日報道,中國核能行業協會當日首次發佈《我國三代核電發展戰略價值研究報告》。報告顯示,我國三代核電發展的優勢基本形成。近年來,我國核電產業發展取得了舉世矚目的成績,核電技術研發和工程應用走在世界前列。
以“華龍一號”開工建設和CAP1400成功研發為標誌,我國成為繼美國、法國、俄羅斯等核電強國後又一個擁有獨立自主三代核電技術和全產業鏈的國家,就在建規模和發展前景而言,我國已成為全球三代核電發展的產業中心。

2017年5月25日,“華龍一號”全球首堆福清核電5號機組進行穹頂吊裝(新華社圖)
中國核能行業協會秘書長張廷克説,就是在我們現在的三代核電裝備的製造能力,我們在成本上,規模上都處於世界的領先地位。
自主三代“華龍一號”核電示範工程建設按計劃穩步推進。基於我國核工業和核電幾十年的技術積累,具有完全自主知識產權的“華龍一號”三代核電技術,安全性達到國際一流水平。福建福清、廣西防城港四台首批“華龍一號”機組示範工程進展總體順利,是目前全球少數能夠按照計劃進度實施建設的三代核電機組。
中廣核集團董事長賀禹説,防城港三四號機組已經開工,這個項目進展非常順利,因為下半年將完成穹頂吊裝,它是我們在英國核電項目的參考電站,也就是這個項目建成以後將搬到英國,英國將按照這個技術全面開工,建成我們在海外的大型商用核電站。

中國核建承建的“華龍一號”海外首堆巴基斯坦卡拉奇核電站2號機組核島穹頂2017年10月吊裝就位
