中國二十二冶“草原天路”唱響風電之歌

河北豐寧,坐落在史上著名的茶鹽古道,灤水以原生態的美麗靜靜的流淌在這片古老的土地。極目遠眺,一台台風機拔地而起,直入雲霄,以挺拔的身姿屹立於高山之巔。經過近一年的艱苦工作、眾志成城,二十二冶風電人與地鬥、與天鬥,抓安全、重質量,解難題、保供應,在屬於自己的“草原天路”上唱響了一首壯闊炫美的風電之歌。
沙塵暴,這個北方人們常聽到的詞語卻從另一個層面孕育了一個新的產業——風能發電。豐寧森吉圖風電場三期工程位於河北省承德市豐寧縣,建設規模為150兆瓦,共安裝GE風機單機容量為2750千瓦風力發電機組54台,其中中國二十二冶主要承擔風場檢修道路、25颱風機及箱變基礎澆築、25台套GE-2.75兆瓦風機安裝、35千伏集電線路施工以及上述工程的附屬工程。作為豐寧縣重點環保工程、河北建投百萬發電計劃項目,此項目建成後對優化當地能源供應、調整經濟產業結構、減少環境污染具有重要意義。
與地鬥,兄弟同心其利斷金
“二十二冶人無意間打造了另一條‘草原天路’。”面對青黛微瀾的羣山,豐寧森吉圖風電場三期項目經理秦玉柱戲謔中帶着自豪的語氣談到。
承建這樣的項目要闖關破難,而首道關就是修建施工道路。“路修通了,工程也就完成了50%。”這是在項目上被反覆提及的一句話,足見修建施工道路的重要性。細想也是,要想盡快完成風電機組的安裝工作,首先需要做的就是打通現場材料、物資運輸這條“生命線”。
修建“草原天路”的首個任務就是施工道路的放線測量工作,這項工作由中國二十二冶機電公司和一公司共同擔當。望着高聳的山峯,為了儘早打通這條生命線,兩家公司的兄弟們不顧凜冽的山風和那不知有多深的積雪,扛起儀器深一腳淺一腳的開始了測量工作。項目所在大山山勢十分陡峭,常年人跡罕至,在測量時常常會遇到陡峭的山坡,這時只能手腳並用才能通過危險區域,與此同時還要緊緊保護好手中的儀器,其難度可想而知。一條臨時道路的測量,需要測量人員上山下山跑好幾個來回,並要打樁、做標記,這個原本人跡罕至的大山也因為他們出現了一條蜿蜒曲折的小路。在大家的共同努力下,優質高效地完成了全部測量任務,併為後續具體勘測和道路施工提供了寶貴的測量資料。
乘坐的越野車劇烈顛簸、沿着崎嶇的盤山道扶搖而上,回望來時路,將士們在海拔2000米的崇山峻嶺上,憑藉挖掘機、裝載機、推土機、壓道機等機械一鏟一鏟挖山填谷、一米一米鋪就的全長45公里、百轉千回、蜿蜒山間的“草原天路”着實讓人震撼與折服。
與天鬥,風電人彰顯鐵軍風範
“每天項目部每個人早起第一件事是看一眼這塊不大不小的天氣預報告示板”項目工委書記張恆飛介紹説,“每天都有專人依據天氣,用特殊符號進行標記,提醒着上山工作的同事。”

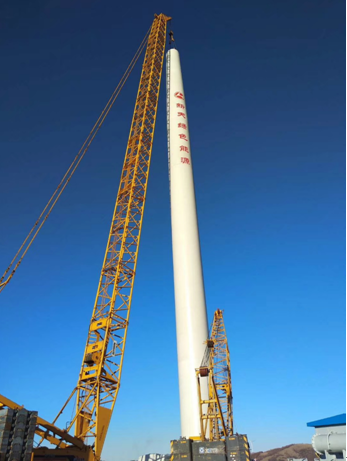

對於施工企業來説,特別是風電工程,晴天是最好的施工機會。而豐寧地屬蒙古高原南麓,燕山山脈山區,高處海拔2000米以上,多大風、大霧、陰雨、低温等天氣,只有六至九月才是施工黃金期。特別是進入冬季後風雪不斷,最低温度接近零下40度,中午温度稍高時也只有零下20度左右,施工難度可想而知。去年12月,正是因為冬季施工難度大、安裝時間長、利潤難以穩定等情況,一家風機安裝參建方提前撤出了施工現場。但中國二十二冶為確保工期,在業主心中樹立良好的企業形象,毅然成立自己的安裝施工隊伍,從各處抽調有經驗的管理人員和施工人員,積極投入到這場冬季施工當中。由於風力多在夜間平靜或較小,項目部經過深思熟慮,制定方案,開展夜間風機吊裝工作。山上刺骨的寒風很快讓人全身凍透,圍脖、口罩、棉褲、毛褲也難以避免,但每個員工都在咬牙堅持,或掛鈎或拽纜風繩,或吊裝指揮或當兼職安全員,沒有人喊苦喊累,沒有人抱怨退縮,所有人都以飽滿的熱情奮鬥着。
項目工程經理趙延松介紹,工程最緊張的那段日子,每天都在與時間賽跑。施工現場會停放一輛中巴車,全員或在車上用餐,或在車上取暖,24小時待命,風停了、雨歇了、雲散了,就馬上進行風機吊裝。
然而,在施工現場低温嚴寒、大風不斷、地面濕滑等不利條件下,使得風機安裝難度大大增加,安裝時間延長,一個微小細節的把控不嚴就有可能造成不可預想的後果。因此,在安全管理方面,項目部除了狠抓現場安全細節、嚴格落實風機安裝安全措施外,還建立特種作業人員台賬,組織防火、高空作業等安全培訓,對所有進場人員進行三級安全教育,提高作業人員安全意識。在工程質量方面,項目部建立冬季施工質量目標,細化具體措施,落實到班組每名成員,並定期召開質量專題會議,組織班組交流學習,嚴格執行《工程質量管理制度》和《質量檢驗計劃》等質量規章制度,確保項目工程質量始終處於可控狀態。
技術攻關解難題,精打細算保供應
森吉圖風電場三期工程為GE-2.75風機基礎形式,這是全國第二個使用此基礎形式的風電場,其施工內容包括工裝支架安拆、錨籠安裝、錨籠下法蘭焊接調平、錨杆下螺栓力矩緊固、基礎澆築完成後的二次灌漿、錨杆拉伸等內容。與基礎環式基礎或一般錨籠式基礎相比,不僅施工時間長、施工工藝複雜,而且質量控制隱患點增多,需要投入更多的人力物力。對此,項目部與廠家指導人員深化技術交流、強化技術培訓,經多次溝通測算,將錨籠下法蘭焊接由滿焊改為點焊,減少了調平難度,提高了施工效率,同時憑藉豐富的鋼結構安裝經驗,將安裝一台基礎工裝支架的時間由最初的兩天縮短為半天,加快了施工進度。
兵馬未動,糧草先行。風機基礎的質量保證是風機長期運轉的基礎,也是風電場建設當中大體積混凝土的代表。由於豐寧森吉圖項目自有攪拌站罐體較小,容納水泥等拌合料容積有限,加之工程施工位置偏僻,離業主指定水泥等原材料生產廠家距離較遠,最快也需要36至48小時到達施工現場。如何合理調配發貨時間就成了項目部面臨的難題,既要保證大體積混凝土連續澆築所需的大量原材料供應,又要兼顧施工間隙、惡劣天氣、村民阻工時由於存儲罐容積小造成的貨物無法卸車等情況。經過項目部與供應商的多次協商,最終要求供應商至少保證一台備用運輸車輛在原材料生產廠家24小時待命,並派駐一名供應商代表駐場,根據氣象局未來一段時間的氣象預報,配合項目部制定混凝土澆築和原材料供應計劃,在風機基礎澆築時提前準備,增派備用運輸車輛以防意外情況發生。經過各方耐心溝通和精細計算,項目後勤材料供應十分及時,為確保工程進度奠定了堅實基礎。
截至目前,豐寧森吉圖風電場三期工程風場道路、基坑開挖、風機基礎澆築、電纜溝開挖等土建工程已完成,風機已安裝完成12台,圓滿完成了工程計劃。
博觀而約取,厚積而薄發。一節節塔筒記錄着二十二冶風電人奮戰在這裏的日日夜夜,一扇扇轉動的葉片訴説着二十二冶風電人培育她們的故事。二十二冶風電人,在豐寧這片土地上唱出了動人、美妙的風之樂章,瞻望未來,他們將繼續秉承“一天也不耽誤,一天也不懈怠”樸實厚重的中冶精神,砥礪前行,聚力攻堅。 (中國二十二冶集團 王厚亮、張恆飛)
