光伏項目在各地推進方式有所不同,大幹快上過程中是否做到了依法合規,又如何避免生態環境受到侵害?
文 |《財經》記者 白兆東
2019年12月15日,陝西榆林市迎來入冬首場大雪,氣温降至零下7攝氏度。
在榆林市靖邊縣東坑鎮伊當灣村,連綿起伏的沙漠被林草覆蓋,華能陝西靖邊電力有限公司(下稱華能靖邊公司)的100兆瓦光伏電站項目正在施工,連片預製支架豎立在雪地裏,部分已開始安裝光伏板組件。
這個光伏項目所在地位於伊當灣村的東北部,毛烏素沙漠南部邊緣。
毛烏素沙漠被稱為中國四大沙地之一,位於陝西省榆林市和內蒙古自治區鄂爾多斯市之間,面積4萬多平方公里。
據考證,古時候這片地區曾水草肥美,風光宜人,是很好的牧場。 後來由於不合理開墾、氣候變遷和戰亂,地面植被喪失殆盡,形成沙漠。
新中國成立後,人們開始改造這片沙漠的巨大工程。 到了21世紀初,已經有600多萬畝沙地被治理,止沙生綠。
在伊當灣村的周邊沙地上,經過該村和附近村的村民多年努力,種植了十多萬畝林草,昔日的“荒沙梁”正逐漸變成綠洲,有關治沙防沙成就受到各方肯定。
但是,隨着華能靖邊公司光伏項目的到來,據不完全統計,這裏3000餘畝牧草地被推平,重又裸露的荒沙與周邊林草地形成極大反差,成為這片綠洲上一道刺眼的疤痕,在當地民眾中引發不滿,有關項目審批和土地使用規範爭議逐漸浮出水面。

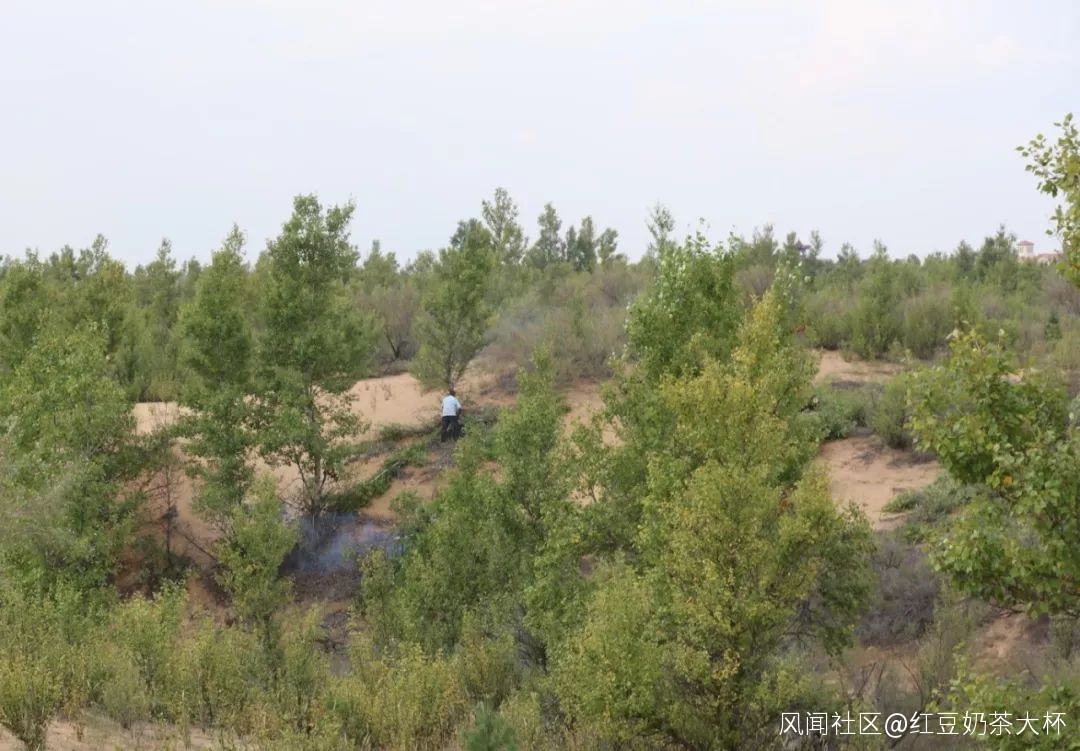

當地村民在伊當灣村周邊種植了十多萬畝林草,昔日的“荒沙梁”已變成綠洲。

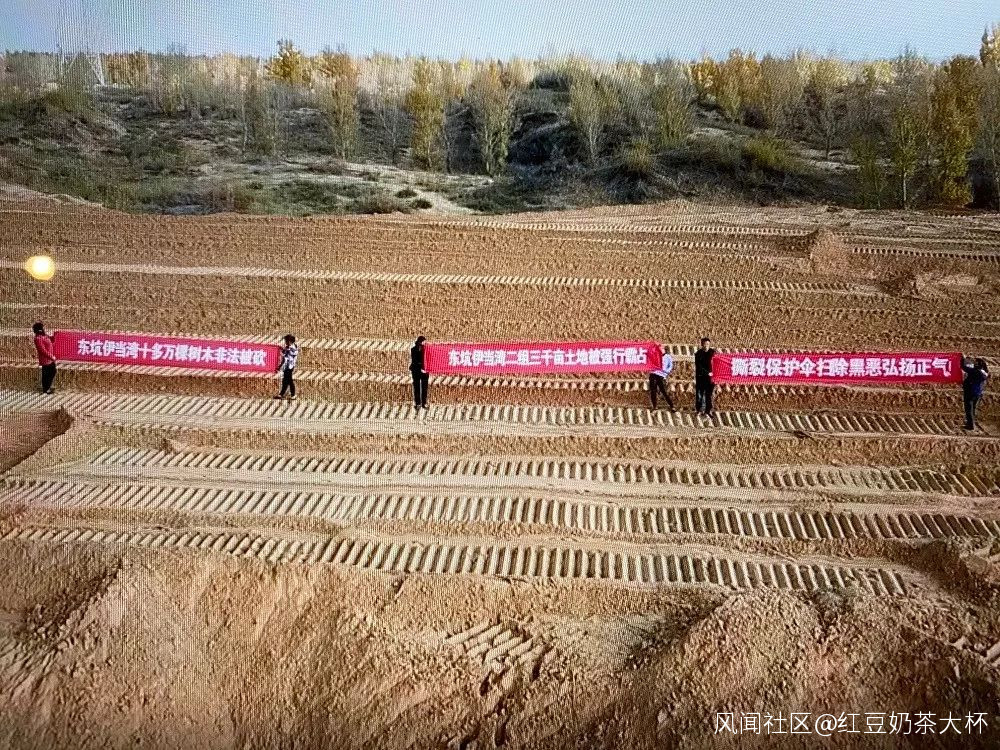

伊當灣光伏項目所在地的3280餘畝牧草地在施工中全部被推平。
從2001年起中國推出“光明工程計劃”以來,光伏產業快速走向市場化,裝機容量保持每年100%以上的增長。 截至2017年6月底,全國光伏項目累計裝機達100吉瓦,累計裝機容量居全球第一。
近年來,由於陝北地區特殊的日照條件,成為眾多光伏企業的必爭之地,其中不乏國有大型企業。
關注環境生態保護的人士提醒,光伏項目在各地發展方式不盡一致,大幹快上過程中是否儘可能做到了依法合規,又如何避免生態環境受到侵害,值得引起高度關注。
十餘年治沙成果不易
位於陝蒙交界的伊當灣村,北鄰內蒙古鄂爾多斯市烏審旗薩拉烏蘇村,西面是陝西省榆林市靖邊縣東坑鎮金雞沙村 。 30多年前,這裏曾經是漫無邊際的荒沙梁,在兩位全國治沙勞模和當地村民的努力下,現已成為陝蒙治沙示範基地。
2014年10月14日,中國林業網刊文稱,全國勞模牛玉琴累計治沙11萬餘畝。
從1998年開始,牛玉琴承包了伊當灣村7萬餘畝荒沙。
在她的帶領下,東坑鎮中學2000多師生參與義務植樹,經過10多年的治理,原先一眼望不見邊的沙漠,如今變成了一眼望不到頭的樹林。
現年70歲的牛玉琴,是東坑鎮金雞沙村村民。 因治沙的先進事蹟,先後獲得全國治沙勞模、全國三八紅旗手、聯合國拉奧博士獎、全國勞動模範、全國十大女傑、全國優秀共產黨員、全國十大綠化標兵、全國十大農民女狀元等一系列榮譽稱號。
三年前,因手術後遺症,牛玉琴聽力嚴重受阻,如今只能通過寫字板與人交流。
牛玉琴對《財經》記者介紹,她當初承包伊當灣村的沙地,全部是光禿禿的荒沙梁,經過十幾年綠化治理,現在植被覆蓋率超過了80%,每畝約有楊樹、樟子松、沙柳、檸條數百株。
與伊當灣村相鄰的是薩拉烏蘇村,該村民殷玉珍也是全國治沙勞模,她所治理的5.3萬畝林地,與牛玉琴的林地相鄰。
當地村民告訴《財經》記者,伊當灣村北面的林草地,大部分是牛玉琴栽植,也有一部分是殷玉珍栽植的。 加之村裏每年義務植樹,以及實施的京津風沙源治理項目,才把沙丘固定變成了林草地。
2013年4月,國家發改委、林業局、農業部、水利部聯合印發了《京津風沙源治理二期工程規劃》,靖邊縣被列入工程建設範圍。
僅在2018年度,靖邊縣林業局就在伊當灣村栽種樟子松2****000畝。
因治沙成效顯著,2019年9月19日,全國綠化委員會發布《關於表彰全國綠化模範單位和頒發全國綠化獎章的決定》,靖邊縣被授予“全國綠化模範單位”稱號,這是全國造林綠化工作評比表彰中的最高獎項。
3280畝林草地被毀
正在伊當灣村東北部建設的光伏電站項目的正式名稱為“東坑伊當灣100兆瓦光伏電站項目”(下稱伊當灣光伏項目)。
2017年7月14日,榆林市發改委同意伊當灣光伏項目備案,總投資7.8億元,其建設單位為華能靖邊公司。
華能靖邊公司註冊於2010年8月24日,註冊資本金近1.9億元,從股權結構可見,該公司系中國華能集團有限公司全資子公司,屬於國有大型電力企業。 該公司經營範圍包括風電、太陽能新能源產業的投資、開發、生產等。
伊當灣村民告訴《財經》記者,2019年5月4日,伊當灣光伏項目施工方負責人帶領100多人砍伐集體林木,村民向當地林業派出所報案。 但是,民警趕到現場拍照後即離去,並未阻止砍伐林木行為。
9月10日,伊當灣村二組組長殷文成再次發現有人砍伐林木,阻止過程中遭到對方恐嚇,並將手機內視頻強行刪除。
殷文成報警無果後,砍伐林木一直持續。
據村民們估計,兩次砍伐的林木近10萬株。
靖邊縣林政稽查大隊一位負責人告訴《財經》記者,2019年6月中旬,項目施工方辦理過一份《木材砍伐證》,獲得2400多株砍伐指標。
而辦理砍伐證時,已是在村民第一次報警之後,砍伐指標也與村民口中的實際砍伐林木數量相差懸殊。

伊當灣村二組村民聯名舉報,要求嚴懲破壞林草地行為。伊當灣村村民供圖
據伊當灣村民稱,包括砍伐林木和土地施工,均由陝西華益塑夏新能源電力有限公司(下稱陝西華益公司)實施。 對此,《財經》記者向有關方面求證,未獲得正面回應。
工商資料顯示,陝西華益公司成立於2019年1月8日,法定代表人為高宇,註冊地在西安市高新區唐延路。 從股東結構可見,陝西華益公司僅有兩名自然人股東,與華能靖邊公司並無關聯。
那麼,陝西華益公司與華能陝西公司之間,到底屬於什麼的關係? 2019年12月16日,《財經》記者致電華能靖邊公司辦公室,得到的回覆是,不接受媒體採訪。
2019年11月22日,伊當灣村二組組長殷文成和村民殷海潮前往靖邊縣政府,反映伊當灣光伏項目實施工方毀壞林草地,以及村民未獲補償等問題,後被東坑鎮派出所民警帶走,殷文成當晚被刑事拘留,殷海潮被留置30小時後釋放。
12月5日,殷文成因涉嫌敲詐勒索罪被逮捕。
近期,因為集體土地承包,林地被毀等問題,伊當灣村二組90位村民開始聯名舉報。 要求嚴懲破壞林草地行為,同時請求釋放殷文成,並要求靖邊縣公安局予以司法賠償。
光伏項目用地是否涉嫌違法?
據靖邊縣政府官網報道,2019年9月5日,國家林業和草原局局長張建龍到靖邊縣東坑鎮調研,靖邊縣縣長賀湘如彙報了該縣林業工作情況。 張建龍強調,要不斷加大生態建設方面的實踐探索,抓出亮點,示範推廣,開創林業和草原工作的新局面。
而伊當灣光伏項目施工毀壞林草地的行為,引發當地村民對項目用地是否合法的質疑。
對此,目前有關方面的公開信息披露和回應並不清晰。
2017年5月10日,靖邊縣國土資源局(現自然資源和規劃局)印發的文件顯示,伊當灣光伏項目用地約3290畝,其中建設用地9.4畝,未利用地3280畝,文件要求,涉及永久性建設用地嚴格按程序履行報批手續。
上述文件稱,該項目符合國家用地和供地政策、避讓基本農田,項目用地不符合《靖邊縣土地利用總體規劃》(2006—2020年),擬在土地利用總體規劃調整完善種解決,根據《陝西省太陽能光伏發電項目建設用地管理辦法(試行)的通知》要求,待取得預審批覆後,擬以單獨選址用地項目上報。
然而,靖邊縣林業局對於伊當灣光伏項目的用地性質有不同的認定。 林業局對項目用地情況的説明函件顯示,該項目擬用地面積219.7056公頃,其中臨時鋪設光伏板擬用地面積219.0786公頃(約3280畝)。根據靖邊縣林地保護利用規劃(2010—2020)數據庫查詢顯示地類為牧草地。
有專家提醒,如果項目用地屬於牧草地,依據《草原法》,以及2006年3月1日起施行的《草原徵佔用審核審批管理辦法》規定,礦藏開採和工程建設確需徵用或使用草原的,徵用、使用草原超過70公頃的,由農業部審核,而伊當灣光伏項目佔地顯然已超過了70公頃。
即使項目用地確屬於未利用地,亦有明確的政策紅線。
根據國家六部委聯合印發的《關於支持新產業新業態發展促進大眾創業萬眾創新用地的意見》規定,光伏項目使用未利用土地的,對不佔壓土地、不改變地表形態的用地部分,可按原地類認定,不改變土地用途,在年度土地變更調查時作出標註,用地允許以租賃等方式取得,雙方簽訂好補償協議,用地報當地縣級國土資源部門備案。
另據國土資源部、國務院扶貧辦、國家能源局聯合印發的《關於支持光伏扶貧和規範光伏發電產業用地的意見》規定,光伏發電站項目用地中按農用地、未利用地管理的,除樁基用地外,不得硬化地面、破壞耕作層,否則,應當依法辦理建設用地審批手續,未辦理審批手續的,按違法用地查處。
在當地村民看來,依據相關的政策和法律,伊當灣光伏項目施工已構成了違法用地行為。
村民提供的土地承包合同顯示,在光伏項目開工之前,陝西華益公司與伊當灣村(西二組)簽訂了《土地承包合同》。雙方約定,前者向後者承包約3000畝土地,30年總承包價為930萬元,平均每畝每年承包費約100元。截至發稿時,記者無法聯繫上陝西華益公司對此合同的真實給予確認。
但伊當灣村村委會一位馬姓主任告訴《財經》記者,他並不知道有這份承包合同存在,他聲稱,施工方從來沒有跟村委會對接過土地承包事宜。
對此,靖邊縣自然資源和規劃局耕保股負責人向《財經》記者表示,該縣沒有給光伏板陣用地審批過任何用地,是否構成違法並不清楚。
此後,記者致電該局局長羅樹成,求證伊當灣光伏項目是否存在違規用地的行為,截至記者發稿時,對方未予回覆。
鏈接閲讀:
新京報評論-幾代人治沙植樹造林 為何讓光伏項目毀於一旦
到底有哪些人涉及和參與此事,需要追查到底。鑑於目前靖邊當地政府對於這一項目的曖昧態度,應當有更高層級的調查介入,還公眾一個真相。
12月20日,財經雜誌發佈《華能陝北光伏項目施工,推平毛烏素沙漠千畝林草地》報道引發熱議。對此,華能集團回應稱,已責令榆林靖邊伊當灣光伏項目現場施工單位立即停工,並將進行核實。靖邊當地也宣佈成立了聯合調查組,介入此事。
榆林曾經是中國沙漠化最嚴重的地區之一,為了防沙治沙,當地人民幾十年來將3000餘畝沙漠從不毛之地變成綠洲,卻被毀於一旦,實在讓人不忍卒睹。
諷刺的是,毀掉這片寶貴綠洲的,不是什麼污染項目,而恰恰是打着“綠色”標籤的光伏。綠色產業成了毀綠先鋒,明顯違背了產業發展的初衷,是生態環境不可承受之重。那麼,這一讓人痛心的局面,到底是如何釀成的?
無論從華能,還是從靖邊當地的回應看,相關企業和政府似乎都如夢初醒,把自身責任推得一乾二淨。然而,從常理來講,華能和靖邊當地政府,一個是項目的所有方,一個是項目的監管方,對如此大規模的毀林鏟綠,之前不可能一無所知。
華能集團稱,已全面複查該項目選址、用地、環評等核准文件和前期手續,並對原土地租用方、工程承包方進行合規審核。可顯而易見,類似核查程序,理當是在項目啓動之前,就該全部履行完畢。華能怎麼等到媒體曝光後,才來正視“合規”的問題?
而靖邊縣自然資源和規劃局耕保股負責人表示,該縣沒有給光伏板陣用地審批過任何用地,是否構成違法並不清楚。可是,2017年5月10日,靖邊縣國土資源局(現自然資源和規劃局)印發的一份文件顯示,伊當灣光伏項目用地約3290畝,其中建設用地9.4畝,未利用地3280畝。該文件稱,項目符合國家用地和供地政策。
明明之前認定合規的用地,如今怎麼又成了“不清楚”?此外,按《草原法》規定,超過70公頃草原用地,上報農業部,那麼,3000畝光伏用地有沒有經過農業部批准?靖邊林業局認定3000畝光伏用地屬於牧草地,自然資源和規劃局卻認為是“未利用地”,兩個部門為何出現打架?其中有怎樣的隱情?
靖邊縣林政稽查大隊一位負責人表示,2019年6月中旬,項目施工方辦理過一份《木材砍伐證》,獲得2400多株砍伐指標。在生態脆弱的沙漠林草地進行砍伐,危害性可想而知,這張合法的《木材砍伐證》是如何獲得的?而且《木材砍伐證》只獲得2400多株砍伐指標,但據村民們估計,兩次砍伐的林木近10萬株。如此超伐濫砍,怎麼沒有人核實和制止?
3000餘畝林草地被毀時,當地村民曾進行制止,卻遭到對方恐嚇,並將手機內視頻強行刪除。村民向當地林業派出所報案,民警趕到現場只是拍照後即離去,並未阻止砍伐林木行為。甚至有村民為此向上反映,結果涉嫌敲詐勒索罪被逮捕。這裏面的水,到底有多深?
幾千畝光伏用地,涉及用地審批,環評審批,林木砍伐審批等多個環節和多個部門。如此多環節和部門,卻形同虛設,讓違規項目一路暢行。毫無疑問,到底有哪些人涉及和參與此事,需要追查到底。鑑於目前靖邊當地政府對於這一項目的曖昧態度,應當有更高層級的調查介入,還公眾一個真相。
於平(媒體人)
