大藤峽水利樞紐左岸工程全面投產運行_風聞
一洗闲愁十五年-2020-07-31 18:09
來源: 中國科技網 科技日報 作者: 唐婷 時間:2020-07-31
原文網址:http://www.stdaily.com/index/kejixinwen/2020-07/31/content_979711.shtml
科技日報記者 唐婷
記者從水利部獲悉,7月31日10時30分,左岸最後一台機組接入廣西電網投產發電,標誌着大藤峽水利樞紐左岸工程全面投產運行,將為地方經濟社會高質量發展提供多重助力。

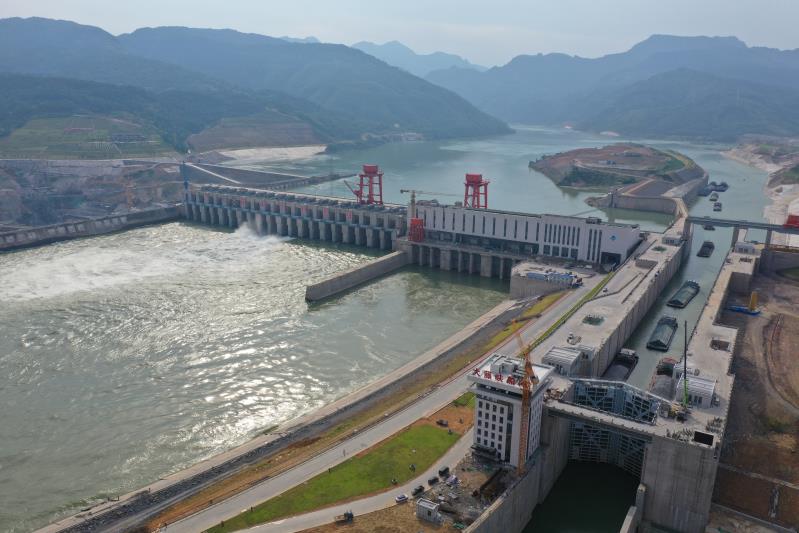

大藤峽水利樞紐工程位於珠江流域西江干流黔江河段,控制着西江流域面積的56.4%和西江水資源量的56%,是國家172項節水供水重大水利工程的標誌性工程,也是珠江流域關鍵控制性工程和水資源配置骨幹工程,集防洪、航運、發電、補水壓鹹、灌溉等綜合功能於一體。
該工程總投資357.36億元,總工期9年。按照建設計劃,分兩期進行,一期建設內容為左岸工程,主要包括船閘、左岸廠房、左岸泄水閘、黔江副壩、南木江副壩、魚類增殖站等工程,約佔總工程量的三分之二。
左岸主體工程於2015年9月開工建設,建設中經受了高温多雨、洪水頻發、地質複雜等多重考驗,攻克了大體積混凝土温控、岩溶湧水、“天下第一門”製造安裝、國內最大的軸流轉槳式水輪發電機組安裝等技術難題,於2019年10月實現大江截流。

據介紹,大藤峽水利樞紐左岸工程全面投產運行後,三台機組年發電量可達37.5億千瓦時,將為廣西經濟社會發展提供源源不斷的清潔能源;黔江通航等級由原來的300噸級提升10倍,達到目前的3000噸級,貨物通過量大幅提升;水庫蓄水量增加近7億立方米,初步具備水資源配置功能,應急調水抵達珠江三角洲的時間可由原來的10天縮短至3天,顯著提升珠三角及澳門供水安全保障能力。

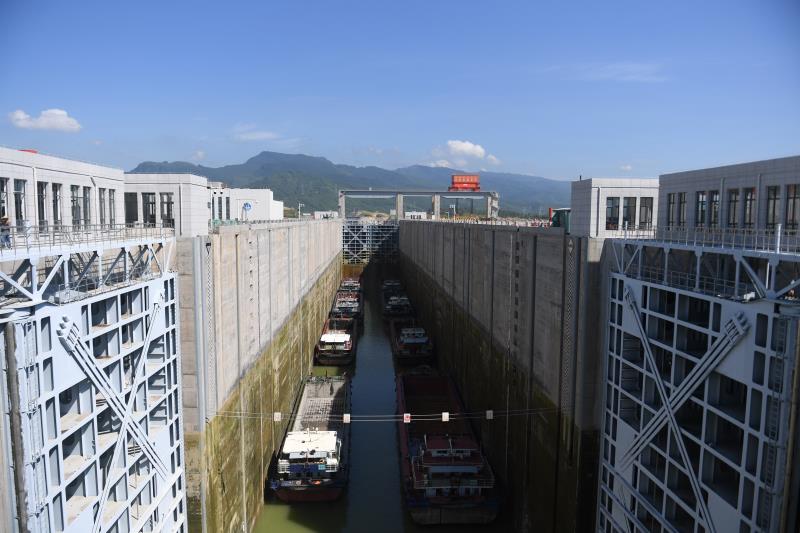

目前,大藤峽水利樞紐左岸工程各部位運行平穩,水庫調度科學精準,成功抵禦下閘蓄水後洪水考驗;船閘試通航以來,未發生安全事故,以當前日均貨物通過量推算,滿足初步設計報告中2020年貨物過閘要求;左岸三台機組全部投產發電,運行狀況優良;魚類繁育技術科研、水生態保護工作正在深入推進。
