山河為證:中國十大水電工程的昨天今天和明天
連日來,由於受強降雨和來水影響,全國多地防汛形勢異常嚴峻。各流域水利樞紐充分利用過洪河道、流域水庫和蓄滯洪區,有序攔洪錯峯、進洪蓄洪、調節水量,及時緩解上游來水防汛壓力的同時,為下游實施攔洪錯峯調度提供有力保障。
7月6日至11日,為全力支持長江中下游抗洪,三峽集團 長江干流四座梯級電站——溪洛渡 電站 、向家壩電站 、三峽電站 、葛洲壩電站 持續減少下泄流量,由82台機組全開運行減至65台運行,共停機17台。
7月17日10時,入庫流量達50000立方米每秒,三峽水庫 迎來“長江2020年第2號洪水”。截至21日10時,三峽集團 所屬梯級水庫溪洛渡 、向家壩 按調度令要求配合三峽攔洪16億立方米 ,充分發揮了梯級水庫攔洪削峯作用。
今年入汛以來三峽水庫已成功應對5場次洪水,總攔蓄水量達146億立方米 ,相當於“兜”住了3.3個 太湖水量,充分保障了長江中下游幹流的防洪安全 。

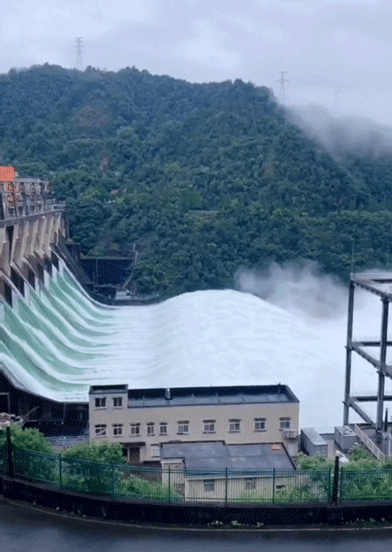

7月7日,受強降雨持續影響,國家電網 新安江電廠水庫 陸續開啓7孔閘門泄洪後,7月8日上午,新安江水庫開啓9孔泄洪道泄洪,增大下泄流量,緩解浙江、安徽等省區防汛壓力。

金沙江流域來水較多年平均偏豐26.79%,中國華電 雲南公司提前進行梯級聯合調度,自6月下旬以來,在預測來水持續超過滿發流量的情況下,集控中心協調流域其他梯級電站,編制金中6級水庫調度方案,有序消落水庫水位。截至目前,梯級各水庫通過泄洪消落至汛限水位,無棄水電量發生 ,也為後期防洪度汛做好了充分準備。
除了攔洪削峯
水利樞紐還發揮灌溉、排澇、泄洪、航運、發電、衝淤保港、興利除患的重要作用
今天,小新帶大家一起了解中國水電建設的
昨天、今天與明天——
由昨至今:
四個階段看我國水電發展歷程
我國地勢西高東低,主要河流多發源於“世界屋脊”青藏高原,奔流入海,藴藏着得天獨厚的水能資源。根據最新統計結果,我國水能資源技術可開發裝機容量約6.87億千瓦 ,年發電量約3萬億千瓦時 ,均居世界第一 。
建國以來,我國水電事業歷經艱苦奮鬥、改革開放、繼往開來、高質量發展 四個階段 ,發生了巨大變化,為決勝全面建成小康社會和建設美麗中國作出了重要貢獻。
① 艱苦奮鬥建基業(1949—1977年)
建國初期,我國水電裝機容量僅36萬千瓦,基礎十分薄弱。以學習蘇聯等水電技術為基礎,通過艱苦奮鬥,水電建設者逐步掌握了100米級混凝土壩和土石壩、100萬千瓦級電站建設關鍵技術,分別於建成了我國第一座自行設計、自制設備、自主建設,壩高達到105米的大型水力發電站— 新安江水電站 和我國首座百萬千瓦級(122.5萬千瓦)水電站— 劉家峽水電站 ,初步奠定了我國水電發展的基業。
截至1977年,全國水電裝機容量達到1576萬千瓦 。
② 改革開放謀發展(1978—1999年)
1978年黨的十一屆三中全會的召開,標誌着我國進入改革開放和社會主義現代化建設新時期,水電行業開始逐步探索投資體制和建設體制改革:實施“撥改貸 ”改革,逐步解決建設資金瓶頸問題;培育市場定價機制;積極推進實施公司制;提出“流域、梯級、滾動、綜合 ”的水電開發八字方針。以魯布革 、二灘 等水電站建設為起點,引進外資、國際先進管理經驗和技術,水電建設技術和設備製造能力不斷提高。
1988年,有着“萬里長江第一壩”之稱的葛洲壩水利樞紐工程 全面完工,成為20世紀我國自主設計、施工和運行管理的最大水利樞紐工程 ,也是世界上最大的低水頭、大流量徑流式水電站 。1994年,在葛洲壩水利樞紐上游38公里處,世界最大水力發電工程 ——三峽水利樞紐 工程開工建設,百年三峽夢想從宏偉藍圖變成偉大工程實踐,以此為契機,小浪底 、大朝山 、五強溪 等一批大型水電站陸續開工建設。大型抽水蓄能電站起步開發。
截至1999年,全國水電裝機容量7297萬千瓦 (其中抽水蓄能547.5萬千瓦 ),居世界第二位 。
③ 繼往開來展宏圖(2000-2012年)
新千年伊始,以全國水力資源複查為依據,我國全面形成了十三大水電基地的開發藍圖。黨中央實施西部大開發戰略 ,正式拉開了西部水電集中開發的新篇章,水電建設也全面步入流域梯級開發 的新階段。
2002年國務院正式批准《電力體制改革方案 》,推動水電開發市場主體多元化,水電建設步伐明顯加快,全面推進金沙江、瀾滄江、雅礱江、大渡河、黃河上游、紅水河、東北諸河、湘西諸河、烏江、閩浙贛諸河和黃河北幹流等水電基地建設,有力推動我國東西部區域經濟平衡發展。為滿足電力系統日益增長的調峯需要,抽水蓄能電站快速發展。
截至2012年底,全國水電裝機容量24858萬千瓦 (其中抽水蓄能2033萬千瓦 ),居世界第一位 。
④ 高質量發展繪新篇(2013年至今)
黨的十八大以來,習近平總書記對能源發展高度重視,創造性提出“四個革命、一個合作 ”能源安全新戰略,為新時代我國能源發展指明瞭前進方向。
按照新發展理念和高質量發展的根本要求,水電行業步入科學有序開發大型水電、嚴格控制中小水電、加快建設抽水蓄能電站、加強流域管理的新階段 。開工建設兩河口 、雙江口 、烏東德 、白鶴灘 等大型調節水庫電站,有力提升流域的發電、防洪、供水和生態調度能力,有效保障流域經濟社會可持續發展和水環境安全。
藏東南“西電東送 ”接續能源基地建設紮實推進,蘇窪龍 等水電站相繼開工建設,拉開“藏電外送 ”序幕,有利促進了西藏等少數民族地區的經濟社會發展。開展抽水蓄能電站體制機制和電價形成機制改革試點工作,形成新一輪建設高潮。“一帶一路 ”水電國際合作持續深化,中國水電已逐步成為引領和推動世界水電發展的重要力量。 截至2019年底,我國水電總裝機容量達到35640萬千瓦* (其中抽水蓄能3029萬千瓦 ),佔全國總裝機容量的17.7% ;年發電量13019億千瓦時 ,佔全國總髮電量的17.8% 。在建常規水電裝機容量5400萬千瓦 ,在建抽水蓄能電站裝機容量5063萬千瓦 。*

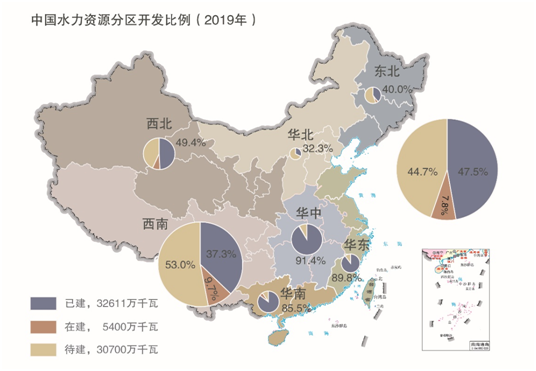

▲中國水力資源分區開發比例

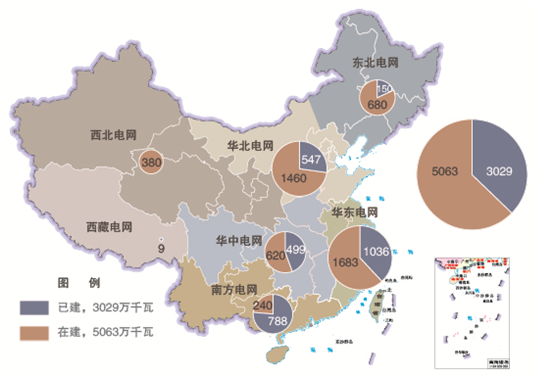

▲已、在建抽水蓄能電站分佈情況
今非昔比:
六個方面看我國水電發展成就
建國以來,我國水電建設取得巨大成就,主要體現在以下六個方面 。
一是開發規模不斷邁上新台階。 2000年以來,我國水電裝機規模快速躍升,於2004年、2010年、2014年相繼突破1億千瓦、2億千瓦、3億千瓦,水電建設實現跨越式發展,裝機和發電量均穩居世界第一 。
二是技術水平躋身國際前列。 200米級、300米級高壩等技術指標均刷新行業記錄;大壩工程、水工建築物抗震防震、複雜基礎處理、高邊坡治理、地下工程施工等關鍵技術達到國際領先水平;混凝土澆築強度、防滲牆施工深度等多項指標創造世界之最 。
三是水電裝備製造世界領先。 常規水電機組和抽水蓄能機組設計製造能力、金屬結構設備製造技術、高壓輸電技術等均處於世界領先水平。率先進入百萬千瓦機組研發應用的無人區,實現了水電核心裝備製造技術從跟跑、並跑到領跑的跨越式發展 。
四是綜合利用效益普惠民生。 水電建設為我國社會可持續發展提供了大量優質清潔能源,建國以來我國水電累計發電量約為17.5萬億千瓦時 ,相當於替代標準煤52.5億噸 ,減少二氧化碳排放約140億噸 。同時,水電站的經濟、社會、生態綜合效益顯著,在防洪、攔沙、改善通航條件、水資源綜合利用和河流治理、生態環境保護、帶動地方經濟發展等方面發揮了巨大作用,為護佑江河安瀾、人民幸福提供有力保障。
五是產業能力快速提升。 我國水電行業積極服務國家發展戰略,已具備投資、規劃、設計、施工、製造及運營管理的全產業鏈能力,成為中國走向世界的一張名片。目前,中國水電國際業務遍及全球140多個國家和地區 ,參與建設的海外水電站約320座 ,總裝機容量達到8100萬千瓦 ,佔據海外70% 以上 的水電建設市場份額。
六是水電標準體系完備。 結合國家科技重大專項和企業投入的重大基金支持,立足世界水電前沿,解決行業發展中的一系列重大科學技術問題,逐步轉化為技術標準,形成了比較完善的水電技術及標準體系。
截至2019年底,我國已、在建超過100萬千瓦以上的大型水電站共計120座 ,其中常規水電63座 、裝機容量18812萬千瓦 ,抽水蓄能電站57座 ,裝機容量7781萬千瓦 。
接下來,小新將為你介紹
我國排名前十的十大水電站
作為我國水電建設成就的體現
這些水電工程
凝聚了我國無數工程師的心血
為決勝全面建成小康社會
和建設美麗中國
作出了重要貢獻 ↓↓* ↓*
截至2019年底,在我國排名前十的已、在建水電工程分別是三峽工程、白鶴灘水電站、溪洛渡水電站、烏東德水電站、向家壩水電站、糯扎渡水電站、龍灘水電站、錦屏二級水電站、小灣水電站、拉西瓦水電站 等。各電站基本情況分述如下。
序號 電站 流域 裝機容量 (萬千瓦) 年發電量 (億千瓦時) 1 三峽 長江上游 2250 882 2 白鶴灘 金沙江 1600 624 3 溪洛渡 金沙江 1260 620 4 烏東德 金沙江 1020 389 5 向家壩 金沙江 600 307 6 糯扎渡 瀾滄江 585 239 7 龍灘 紅水河 490 157 8 錦屏二級 雅礱江 480 242 9 小灣 瀾滄江 420 190 10 拉西瓦 黃河上游 420 102 合計 9125 3752
▲十大水電站基本情況一覽表

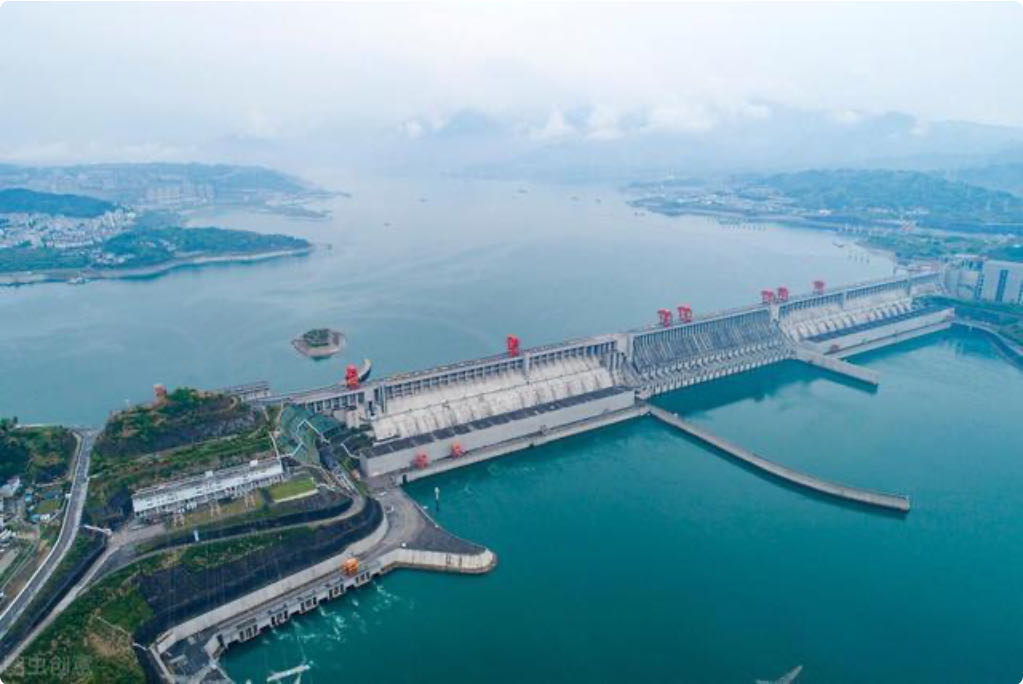

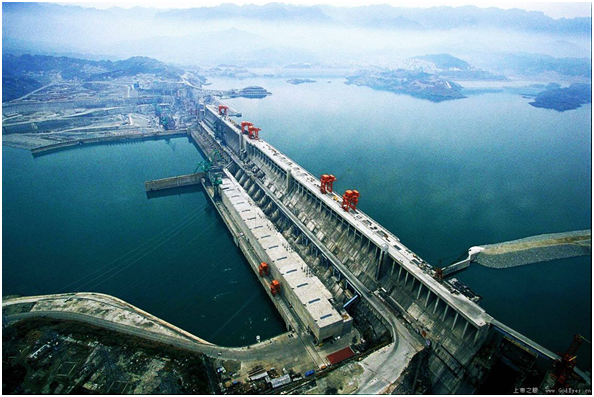

三峽工程——世界第一

興建三峽工程、治理長江水患是中華民族的百年夢想。1919年,孫中山先生就提出了開發三峽的宏偉設想。新中國成立後,毛澤東等歷屆黨和國家領導人高度重視和關心三峽工程論證工作。在歷經半個世紀的勘測設計、規劃論證後,1992年4月全國人大通過《關於興建長江三峽工程的決議》。
三峽工程是治理和開發長江的關鍵性骨幹工程 ,主要由樞紐工程、移民工程及輸變電工程三大部分組成。三峽工程是當今世界上最大的水利樞紐工程 ,具有防洪 、發電 、航運 、水資源利用 等巨大的綜合效益。
三峽工程壩址地處長江干流西陵峽河段、湖北省宜昌市三鬥坪鎮,控制流域面積約100萬平方公里 。樞紐工程為Ⅰ等工程,由攔河大壩、電站建築物、通航建築物、茅坪溪防護工程等組成。攔河大壩為混凝土重力壩,壩軸線全長2309.5米 ,壩頂高程185米 ,最大壩高181米 ,主要由泄洪壩段、左右岸廠房壩段和非溢流壩段等組成。

水庫正常蓄水位175米 、相應庫容393億立方米 ;汛期防洪限制水位145米 ,防洪庫容221.5億立方米 。電站建築物由壩後式電站、地下電站和電源電站組成。壩後式電站安裝26台70萬千瓦水輪發電機組 ,裝機容量1820萬千瓦 ;地下電站安裝6台70萬千瓦水輪發電機組 ,裝機容量420萬千瓦 ;電源電站安裝2台5萬千瓦水輪發電機組 ,裝機容量10萬千瓦 。
電站總裝機容量為2250萬千瓦,多年平均發電量882億千瓦時。
三峽樞紐工程從1993年1月開始施工準備,至2008年10月全部機組投產發電。2019年,長江三峽樞紐工程獲得國家科學技術進步獎特等獎。

白鶴灘水電站——世界第二

白鶴灘水電站是金沙江下游河段四個水電梯級的第二個梯級,以發電 為主,兼有防洪 、攔沙 、改善下游航運條件 和發展庫區通航 等綜合效益。
壩址位於四川省寧南縣和雲南省巧家縣境內,距上游烏東德水電站約182公里,距下游溪洛渡水電站195公里。壩址控制流域面積43.03萬平方公里 ,多年平均流量4170秒立米 。水庫正常蓄水位825米 ,總庫容206.27億立方米 。
電站裝機容量1600萬千瓦(16台×100萬千瓦),多年平均年發電量624.43億千瓦時。
工程屬一等大(1)型工程,樞紐工程主要由混凝土雙曲拱壩、泄洪消能建築物及左右岸輸水發電系統等組成,最大壩高289米 。
白鶴灘電站已於2016年獲得核准,預計2021年首批機組發電,2022年可以全部機組投產發電。電站建成後,將僅次於三峽工程成為我國第二大水電站。

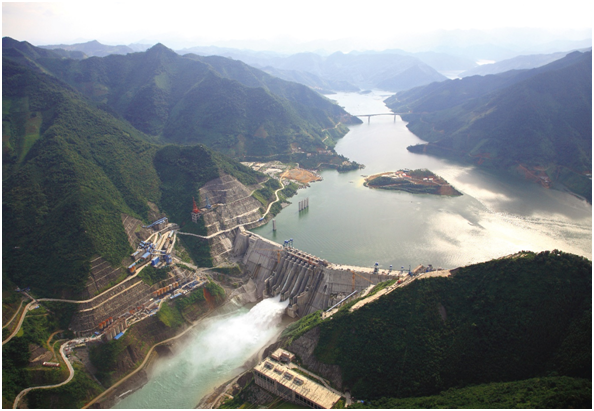

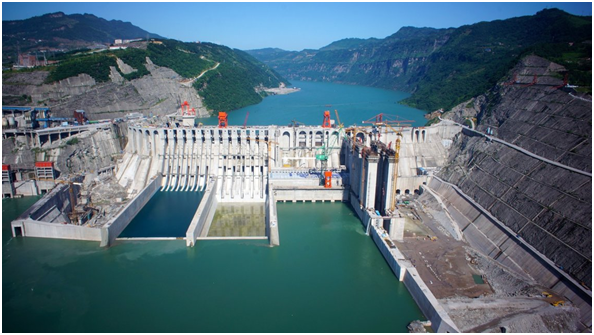

溪洛渡水電站——世界第四

溪洛渡水電站位於四川省雷波縣和雲南省永善縣交界的金沙江下游河道上,是金沙江下游河段規劃的第3個梯級。溪洛渡水電站開發任務以發電 為主,兼顧防洪 ,此外,還有攔沙 、改善庫區 及壩下河段通航條件 等綜合利用效益。
水庫正常蓄水位600米 ,總庫容126.7億立方米 ,調節庫容64.6億立方米 ,具有年調節 能力。
電站裝機容量1260萬千瓦(18台×70萬千瓦),電站全廠最大容量1386萬千瓦(18台×77萬千瓦),多年平均發電量619.9億千瓦時。
溪洛渡水電站樞紐工程由混凝土拱壩、壩身泄水孔口(7個表孔和8個深孔)和左、右岸各兩條泄洪洞,左、右岸各安裝9台機組的地下引水發電系統等組成。拱壩最大壩高285.5米 。
溪洛渡水電站於2005年12月核準開工,2013年7月首台機組投產,2014年6月18台機組全部投產。2016年,溪洛渡水電站榮獲素有國際工程諮詢領域“諾貝爾獎”之稱的“菲迪克工程項目傑出獎”。

烏東德水電站——世界第七

烏東德水電站是金沙江下游(攀枝花市至宜賓市)水電規劃四個梯級中的第一個梯級,壩址位於雲南省祿勸縣和四川省會東縣交界的金沙江干流上,上游距攀枝花市約214公里(河道里程),下游距白鶴灘水電站約182公里。電站的開發任務是以發電 為主,兼顧防洪 、航運 和促進地方經濟社會發展 。電站壩址控制流域面積40.61萬平方公里 ,多年平均流量3830秒立米 ,多年平均徑流量1207億立方米 。
電站總裝機容量1020萬千瓦(12台×85萬千瓦),多年平均年發電量389.1億千瓦時。
水庫正常蓄水位975米 ,死水位945米 ,校核洪水位986.17米 ,水庫總庫容74.08億立方米 ,調節庫容30.20億立方米 ,具有季調節 性能。樞紐工程由擋水建築物、泄水建築物、兩岸引水發電系統等組成。擋水建築物為混凝土雙曲拱壩,壩頂高程988.0米 ,最大壩高270米 ,壩頂弧長326.95米 。
烏東德電站已於2015年獲得核准,2020年首批機組發電,預計2021年可以實現全部機組投產。
向家壩水電站

向家壩水電站位於四川省宜賓縣和雲南省水富縣交界的金沙江上,系金沙江下游河段水電規劃四級開發方式的最下游梯級電站,上游為溪洛渡水電站。壩址距四川省宜賓市約33公里,距雲南省水富縣城約1.5公里。
工程的開發任務以發電 為主,同時改善通航條件 ,兼顧防洪 、灌溉 ,並有攔沙 和對溪洛渡水電站進行反調節 等作用。
電站裝機容量600萬千瓦(8台×75萬千瓦),全廠最大容量640萬千瓦(8台×80萬千瓦),多年平均年發電量307.47億千瓦時,灌溉面積375.48萬畝。
水庫正常蓄水位380米 ,死水位370.0米 ,總庫容51.63億立方米 ,為不完全季調節 水庫。
工程樞紐主要由擋水建築物、泄洪消能建築物、衝排沙建築物、左岸壩後引水發電系統、右岸地下引水發電系統、通航建築物及灌溉取水口等組成。其中攔河大壩為混凝土重力壩,電站廠房分列兩岸佈置,泄洪建築物位於河牀中部略靠右側,一級垂直升船機位於左岸壩後廠房左側,左岸灌溉取水口位於左岸岸坡壩段,右岸灌溉取水口位於右岸地下廠房進水口右側,衝沙孔和排沙洞分別設在升船機壩段的左側及右岸地下廠房的進水口下部。攔河大壩最大壩高162米 。

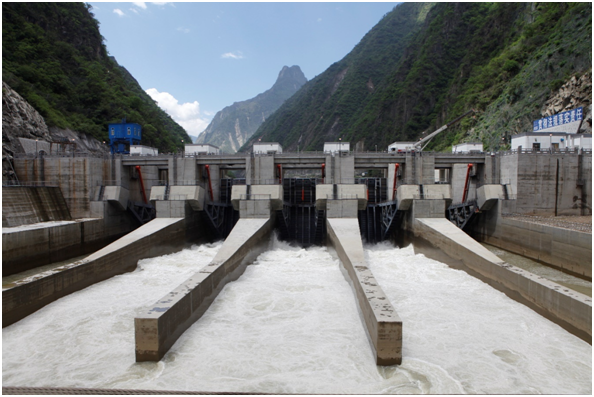

向家壩水電站於2006年11月核準開工,2012年11月首台機組投產,2014年7月8台機組全部投產。
糯扎渡水電站

糯扎渡水電站位於雲南省普洱市思茅區和瀾滄拉祜族自治縣境內,是瀾滄江中下游河段規劃開發的第五個梯級電站,上、下游分別為已建的大朝山水電站和景洪水電站。
工程開發任務以發電 為主,兼顧景洪市城市和農田防洪 任務,並有改善航運 、發展旅遊業 等綜合利用效益。水庫正常蓄水位812米 ,汛期限制水位804米 ,死水位765米 ,總庫容237.03億立方米 ,調節庫容113.35億立方米 ,具有多年調節 能力。
電站裝機容量585萬千瓦(9台×65萬千瓦),多年平均發電量239.12億千瓦時。
樞紐工程由礫石土心牆堆石壩、左岸岸邊開敞式溢洪道及消力塘、左右岸各一條泄洪洞、左岸地下引水發電系統及地面副廠房、出線場、下游護岸工程等組成。
糯扎渡水電站於2011年3月核準開工,2012年9月首台機組投產,2014年3月9台機組全部投產。

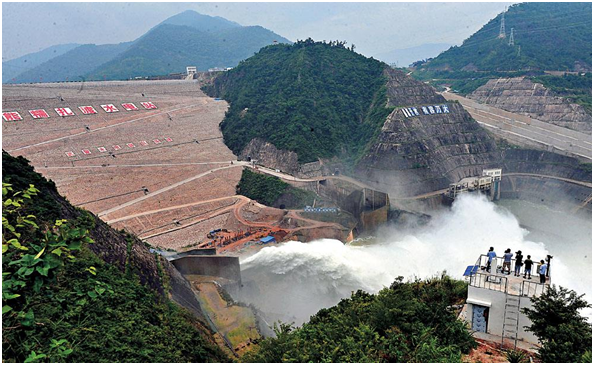

龍灘水電站

龍灘水電站位於紅水河、廣西自治區天峨縣縣城上游15公里。工程開發的任務是以發電 為主,兼顧防洪 、航運 等綜合利用。壩址控制流域面積98500平方公里 ,佔紅水河流域面積的71% 。工程分兩期開發,按正常蓄水位400米設計,一期工程按正常蓄水位375米建設。
一期工程正常蓄水位375米 時,總庫容162.1億立方米 ,調節庫容111.5億立方米 ,為年調節 水庫,裝機容量490萬千瓦(7台×70萬千瓦),多年平均年發電量156.7億千瓦時 。二期正常蓄水位400米 時,總庫容272.7億立方米 ,調節庫容205.3億立方米 ,為多年調節 水庫,裝機容量630萬千瓦,多年平均年發電量187.1億千瓦時 。
龍灘水電站樞紐工程由擋水、泄水、引水發電系統及通航建築物等組成。樞紐佈置方案為攔河大壩壩身泄洪,左岸佈置引水發電系統,右岸佈置通航建築物。攔河大壩為碾壓混凝土重力壩,一期壩頂高程382米 ,最大壩高192米 ,壩頂長761.26米 ;二期壩頂高程406.5米 ,最大壩高216.5米 ,壩頂長849.44 米。
為便於大壩與岸坡連接和電站進水口布置,兩岸擋水壩段均向上遊折轉,形成折線型重力壩。泄洪建築物佈置在河牀壩段,由7個表孔和2個底孔組成。
龍灘水電站一期工程已於2001年7月開工建設,2007年6月首台機組投產,2009年底7台機組全部投產。龍灘水電站二期還未建設。
錦屏二級水電站

錦屏二級水電站工程位於四川省涼山彝族自治州木裏、鹽源、冕寧三縣交界處的雅礱江干流錦屏大河灣上,上接錦屏一級水電站,下鄰官地水電站。工程開發任務為發電 ,利用雅礱江卡拉至江口下游河段150公里長大河灣的天然落差,通過長約17公里 的引水隧洞,獲得水頭約310米 ,為低閘、長隧洞、大容量引水式電站,是雅礱江上水頭最高、裝機規模最大的水電站。
電站總裝機容量480萬千瓦(8台×60萬千瓦),多年平均發電量242.3億千瓦時。
樞紐工程主要由首部閘壩、引水系統、地下廠房及尾水系統、排水洞等建築物組成。首部攔河閘壩位於雅礱江錦屏大河灣西端的貓貓灘,最大壩高34米 ;引水系統採用“四洞八機”佈置,進水口位於閘址上游2.9公里處的景峯橋;引水洞線共4條,自景峯橋至大水溝,橫穿錦屏山,隧洞沿線上覆巖體一般埋深1500~2000米 ,最大埋深約為2525米 ,具有埋深大、洞線長、洞徑大的特點;上游調壓室位於引水隧洞末端,採用差動式加擴大上室型式;壓力管道採用單管單機供水方式。
錦屏二級水電站於2006年12月核準開工,2012年12月首台機組投產,2014年11月8台機組全部投產發電。
小灣水電站

小灣水電站位於雲南省大理白族自治州南澗縣與臨滄市鳳慶縣交界的瀾滄江中游河段,系瀾滄江中下游河段規劃八個梯級的第二級,上接功果橋水電站,下接漫灣水電站;壩址位於左岸主要支流黑惠江交匯點下游1.5公里處。
小灣水電站水庫校核水位1242.51米 ,總庫容150億立方米 ;正常蓄水位1240米 ,死水位1166米 ,調節庫容99億立方米 ,是瀾滄江中下游河段的龍頭水庫工程,具有不完全多年調節 性能。工程以發電 為主,兼有綜合利用 效益。
電站總裝機容量420萬千瓦(6台×70萬千瓦),多年平均發電量190億千瓦時。
小灣水電站樞紐工程由高達294.5米 的雙曲拱壩、壩身泄水孔口、下游水墊塘及二道壩等消能防護設施、左岸泄洪洞、右岸引水發電系統等組成。
小灣水電站已於2002年1月開工建設,2008年9月首台機組投產,2010年8月6台機組全部投產發電。

拉西瓦水電站

拉西瓦水電站是黃河上游龍羊峽至青銅峽河段規劃的大中型水電站中的第二個梯級電站,位於青海省貴德縣與貴南縣交界的黃河干流上,工程開發任務為發電。電站距上游龍羊峽水電站32.8公里,距下游李家峽水電站73公里,距青海省西寧市公路里程為134公里,距下游貴德縣城25公里。
拉西瓦水電站是“西電東送”北通道的骨幹電源點,也是西北電網750千伏網架的重要支撐電站。工程開發任務為發電 ,水庫正常蓄水位2452m ,死水位為2440m ,總庫容10.79億立方米 ,調節庫容1.5億立方米 ,具有日調節 能力。
電站裝機容量420萬千瓦(6台×70萬千瓦),多年平均發電量102.23億千瓦時。
拉西瓦水電站為一等大(Ⅰ)型工程,樞紐建築物由混凝土雙曲拱壩、壩身泄洪建築物、壩後反拱水墊塘、右岸岸邊進水口和地下引水發電系統組成。混凝土雙曲拱壩壩頂高程2460米 ,最大壩高250米 。
拉西瓦水電站已於2005年12月核準開工,2009年4月首台機組投產,2010年8月除4號機組尚未裝機外,其餘5台機組全部投產發電。目前,4號機組正在安裝之中。
展望明天:
從“十四五”規劃看水電高質量發展
隨着我國能源發展的主要任務由保障供應向更好滿足人民日益增長的美好生活需要轉變,水電將在能源轉型發展和高質量發展中發揮“基石”作用,做出更大貢獻。
“十四五”及中長期發展 ,將繼續積極穩妥推進水電開發建設 。到2035年 ,十二大水電基地全面建成,並依託流域梯級水電建設規模化水風光互補綜合能源基地,持續推進西南流域水電基地和綜合能源基地開發建設。持續加快抽水蓄能電站建設,到2035年建成規模超過1.2億千瓦 。
展望未來 ,流域水電的建設將實現生態環境友好、防洪體系完善、水資源高效利用、共享發展利益、航運高效通達、山川風光秀美、人水自然和諧的美好願景。同時,繼續深度參與國際可再生能源發展,積極提供中國方案和工程實踐,為全球水電和高比例可再生能源發展貢獻中國智慧。
