5月31日,全球大壩“家族”再添新成員,目前世界上在建規模最大的水電工程——白鶴灘水電站工程大壩全線澆築到頂,大壩各項技術指標均滿足設計高質量要求,標誌着我國300米級特高拱壩建造技術實現世界引領。
31日,烈日下的白鶴灘水電站大壩上彩旗翻飛,一庫清水映照着晴空白雲。在纜機手精準操作下,隨着最後一罐大壩混凝土落入16號壩段澆築倉面,建設者頭頂烈日,揮汗如雨,緊張有序施工。10分鐘後,完成整個大壩最後一倉混凝土澆築,弧長700多米的拱壩壩頂完美地呈現在眾人面前。
大壩是水電站樞紐工程的核心建築物,承擔着擋水與泄洪的重要任務。白鶴灘水電站大壩為300米級特高混凝土雙曲拱壩,最大壩高289米,壩頂弧長709米;壩身佈置有6個導流底孔、7個泄洪深孔和6個泄洪表孔,結構複雜。作為世界在建規模最大、綜合技術難度最高的巨型水電站,白鶴灘水電站大壩建設過程創造了多項世界紀錄:300米級高拱壩抗震參數,世界第一;首次全壩使用低熱水泥混凝土;大壩承受總水推力達1650萬噸,世界第二;拱壩壩高289米,世界第三。
據介紹,白鶴灘水電站大壩共分為31個壩段,大壩主體混凝土澆築總量803萬立方米,“體積”超過3個胡夫金字塔。白鶴灘大壩佈置了7台平移式纜機,為世界最大纜機羣,每台纜機額定吊重30噸,用9立方米的吊罐進行混凝土垂直運輸。

白鶴灘水電站工程總工期為144個月。在大壩壩肩開挖中,在700米高陡邊坡上“雕刻”,創造了單月最大下挖30米,全年下挖300米的世界紀錄。大壩主體自2017年4月12日開始混凝土澆築,至今歷時1510個日日夜夜,壩體共計澆築2253倉,近800萬方混凝土。在大壩澆築的4年多時間裏,參建各方日夜奮戰,大壩整體均衡連續上升,連續三年澆築量在200萬方以上,創造了年澆築270萬方、月澆築27.3萬方、百日過深孔等同類工程的世界紀錄。
白鶴灘大壩全線澆築到頂,宣告大壩工程建設按預定計劃成功建成,標誌着大壩已經具備設計的擋水和防洪度汛功能;同時宣告白鶴灘水電站主體工程土建基本完工,標誌着白鶴灘樞紐工程建設完全滿足總進度要求,為全面建成精品工程和7月1日前實現首批機組投產發電奠定了堅實基礎。

據介紹,白鶴灘水電站是目前在建規模世界第一的巨型水電工程,是金沙江下游四個水電梯級——烏東德、白鶴灘、溪洛渡、向家壩中的第二個梯級。壩址位於四川省寧南縣和雲南省巧家縣交界。白鶴灘水電站開發任務以發電為主,兼顧防洪、攔沙、航運等,並促進地方經濟社會發展。它是繼三峽工程開啓中國水電恢弘篇章之後的又一標誌性工程,是中國水電引領全球的又一張“國家名片”,是我國“十四五”開局之年投產發電的超級工程,是我國“西電東送”骨幹電源,也是長江流域防洪體系重要組成部分,在水電工程建設史上,具有劃時代的里程碑式意義。
白鶴灘水電站總裝機容量1600萬千瓦,位居全球第二;單機容量為100萬千瓦,位居世界第一,工程綜合技術指標位列世界前茅。按照計劃,白鶴灘水電站首批機組將於2021年7月前投產發電。
白鶴灘水電站攻克了柱狀節理玄武岩作為特高拱壩壩基的世界級難題,首次全壩使用低熱水泥,創新實施百米門槽一期直埋,開展了智能建造,掌握了300米級特高拱壩温度控制核心技術,開啓了世界水電工程新紀元,推動了行業技術進步,引領世界水電創新發展。白鶴灘已建成無縫大壩,成就了水電典範、傳世精品,創造了世界壩工史上的奇蹟。

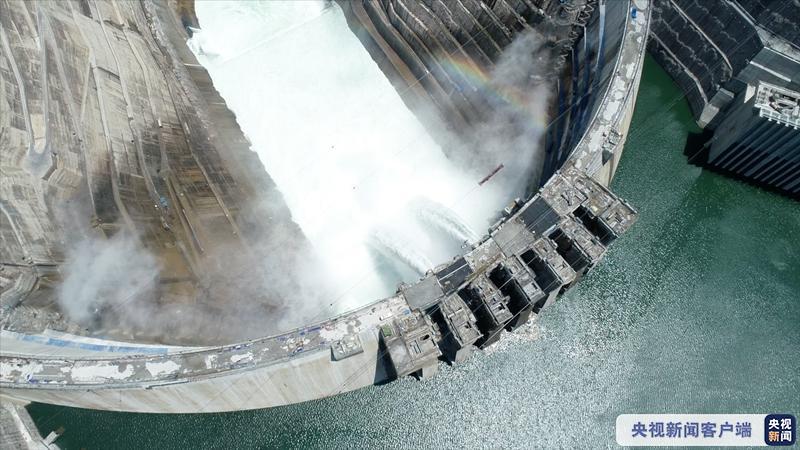

△壩頂隱約可見一道彩虹
白鶴灘大壩按期實現全線貫通,是國家有關部委、川滇兩省各級黨委政府、各參建單位在新時代認真貫徹落實習近平總書記系列重要講話指示批示精神,團結拼搏,攜手奮進的具體實踐。作為全球最大的水電開發企業,繼三峽工程建成之後,中國三峽集團溯江而上,在黨中央的堅強領導下,在各方的大力支持協助下,2005年以來先後滾動開發向家壩、溪洛渡、烏東德、白鶴灘四座巨型電站,四座電站總裝機容量4646萬千瓦,規模相當於兩個三峽工程,都是實施“西電東送”的國家重大工程。從長江中游到金沙江下游,三峽集團已基本建成世界上最大的清潔能源走廊,正在金沙江下游加快建設水風光一體化可再生能源綜合開發基地,將源源不斷的綠色能源輸送到全國各地,為助力“碳達峯”“碳中和”發揮國家隊主力軍作用。
