衢江抽蓄電站上庫導流洞貫通,衢州建市以來單體最大投資項目_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。2022-05-26 10:01

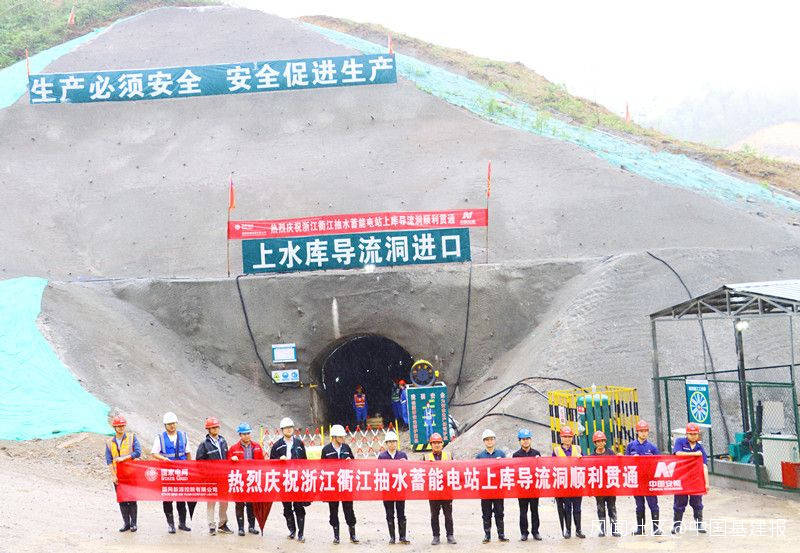

中國基建報訊(徐迎華、吳飛報道) “貫通了!貫通了!”近日,隨着迴盪在大深山處的一聲轟響傳來,由中國安能二局承建的浙江衢江抽水蓄能電站上庫導流隧洞實現順利貫通。

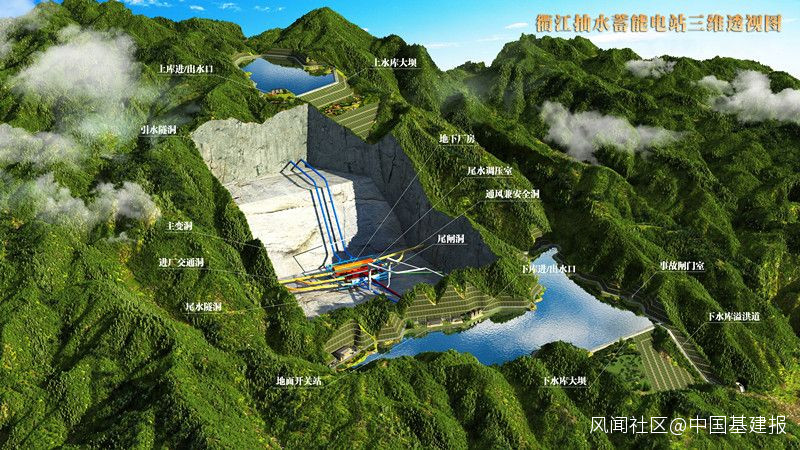

浙江衢江抽水蓄能電站位於浙江衢州衢江區黃壇口鄉境內,為一等大(1)型工程,項目動態投資73億元,是衢州市建市以來單體最大投資工業項目,由上水庫、輸水系統、地下廠房系統、地面開關站及下水庫等建築物組成,大壩最大壩高分別為114.5米、98米。電站安裝4台30萬千瓦可逆式水泵水輪發電機組,總裝機容量為120萬千瓦,年發電量12億千瓦時。計劃2026年8月底首台機組併網發電,2027年8月底全部機組投產發電。該工程建成後,以500千伏線路接入浙江電網,主要承擔華東電網的調峯、填谷、調頻、調相及緊急事故備用等任務,將極大優化華東電網結構,有效緩解浙江電網調峯壓力,提高電網系統安全性和供電質量。中國安能二局主要承擔該項目主體C1標水庫工程施工,主要建設項目為上、下水庫大壩施工。

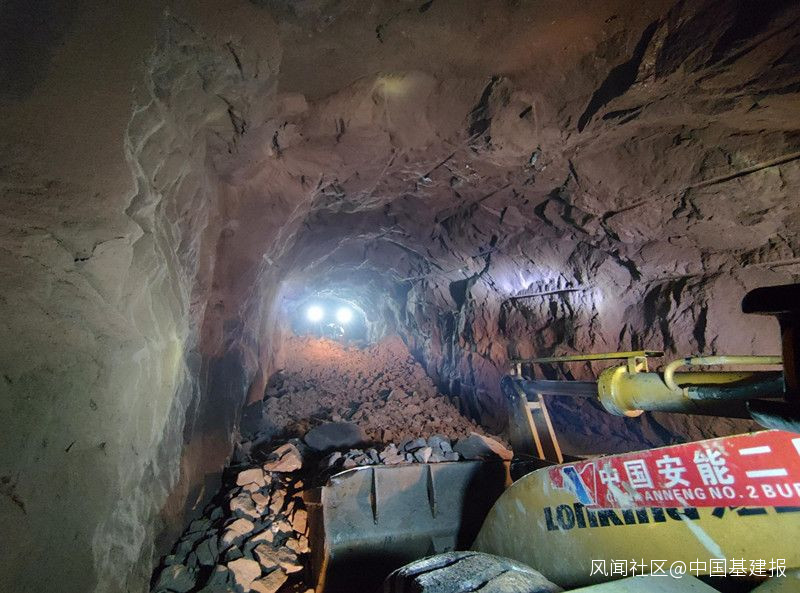

上庫導流遂洞全長716米,施工沿線地質情況複雜、施工難度大、技術要求高。為確保隧洞如期貫通,項目部制定精細施工方案,技術人員全程駐守及時解決技術難題,搶抓工序銜接跟進協調組織、嚴控質量安全標準,努力克服持續降雨及疫情封控期間火工品停供、工地停工等不利影響,多措並舉、艱苦鏖戰,與時間賽跑,努力突破進度瓶頸,實現高峯日循環6炮,高峯月進尺280米,最終取得了這一階段性勝利。

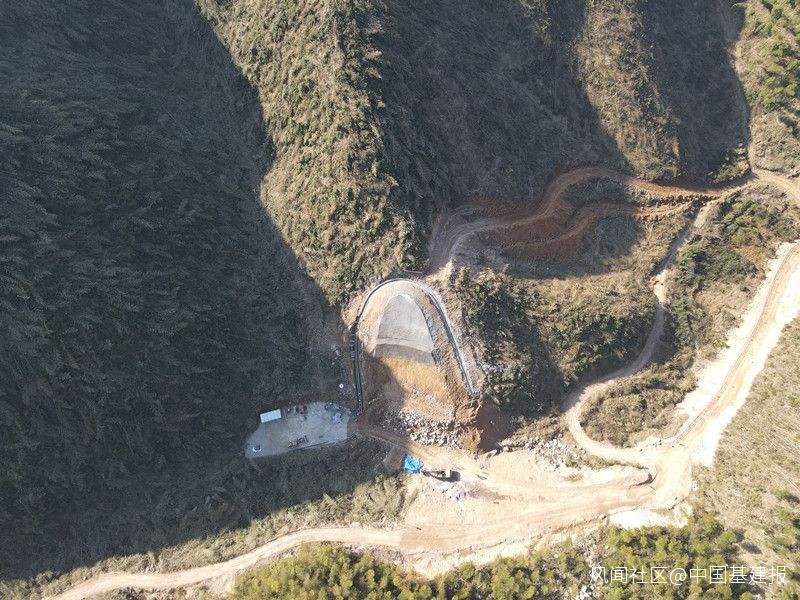

導流洞的貫通標誌着上庫項目建設轉序步入新階段,為大壩基礎開挖及填築等後續工程夯實了基礎,創造了安全度汛的有利條件。
