劉家峽水電站2號機組正式進入72小時試運行階段_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。2022-06-22 20:52
6月20日17時38分,由中國水利水電第四工程局有限公司機電安裝分局承建的劉家峽水電站2號機組順利完成併網前全部試驗,正式進入72小時試運行階段。
72小時試運行是機組正式進入商業運行前的最後一項程序,是對機電設備製造、安裝及調試情況的全面考核。試運行期間,機組工作狀態與正式併網發電相同,通過試運行可以充分檢驗機組是否安全可靠,能否在併網情況下長時間安全穩定運轉。
自2021年10月13日劉家峽水電站2號機組正式開始改造施工以來,項目全體人員緊盯工程建設目標,團結一心、攻堅克難、務實進取,在工期緊、任務重、作業環境複雜、疫情期間人員進場困難等諸多不利條件之下,先後完成定轉子拆除及安裝、尾水錐管澆築及改造、水輪機改造及安裝、電氣輔助設備及線路改造安裝等重點施工任務。在廠家彈性油箱出現問題佔用直線工期7天影響下,取得提前計劃工期8天、總用時251天完成2號機組改造施工任務的優異成績,期間獲得劉家峽水電廠表揚信。

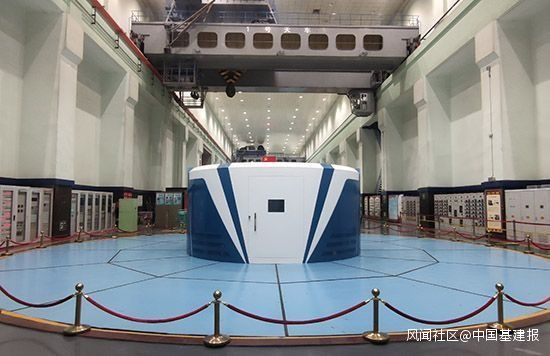

目前,劉家峽水電站2號機組帶負荷230兆瓦,開度90%,機組各部位瓦温、三部軸承振擺等方面參數均處於優良範圍。劉家峽水電廠位於甘肅省永靖縣境內,是我國自主勘測設計、製造設備、施工安裝、調試管理的第一座百萬千瓦級大型水電廠,壩後及地下廠房安裝22.5萬千瓦機組3台25萬千瓦和30萬千瓦機組各1台,總裝機容量122.5萬千瓦。因原2號機組從1970年投運已運行50年,發電機除定子線棒外已運行50年,水輪機可拆卸部分已運行26年,機組已超期服役,同時發電機採用上世紀國內六十年代的技術,雖是當時國內單機容量最大的機組,但部分結構不夠成熟。
本次改造施工對劉家峽水電站原2號機組進行整體拆除,以解決機組老化問題。改造後由原單機容量25.5萬千瓦增容至26萬千瓦。主要施工任務包括定子、轉子、主軸、上機架、轉輪、導葉、頂蓋等設備更換工作。(林挺)
