山東文登電站4號機組轉輪吊裝成功_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。2022-10-09 17:28
中國基建報訊(徐迎華、林劍武 報道)近日,中國安能第二工程局山東文登項目“奮戰一百天”活動迎來重大成果,山東文登抽水蓄能電站4號機組轉輪吊裝完成,標誌着4號機組進入主機設備安裝階段。
文登抽水蓄能電站位於山東威海市文登區界石鎮境內,是膠東地區第一座抽水蓄能電站,也是山東裝機容量最大的抽水蓄能電站,為一等大(Ⅰ)型工程。樞紐分為上水庫、水道系統、地下廠房及開關站、下水庫等,電站總裝機容量180萬千瓦,安裝6台單機容量30萬千瓦的單級混流可逆式水泵水輪機組,以兩回500千伏出線接入山東電網,設計年發電量27.1億千瓦時,每年可減排二氧化碳31.12萬噸。電站建運後,主要擔負全省電網調峯、調頻、填谷、調相、負荷備用與緊急事故備用等,對優化電源結構、改善電網運行、構建以新能源為主體的新型電力系統等具有重要推進作用。



轉輪是水輪發電機組的核心部件,被譽為水輪發電機組的心臟。由上冠、下環、葉片三部分組成。它利用水流的動能和勢能帶動其轉動,並通過主軸聯結到發電機帶動發電機轉動而發電,是水輪發電機產生電能的原動部件,直接關係到機組的穩定性和能量轉化效能。該轉輪為不鏽鋼焊接整體結構,轉輪外形尺寸為4420*1372.5毫米,起吊總重量約42噸。

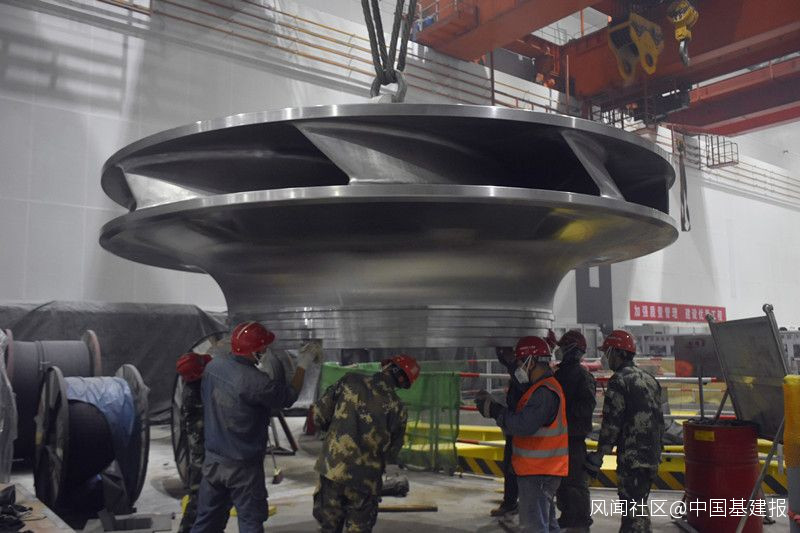

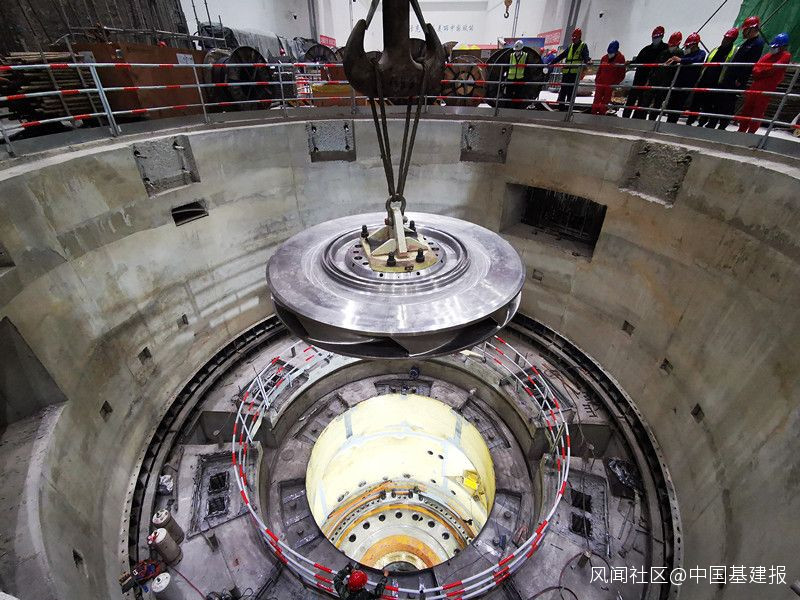

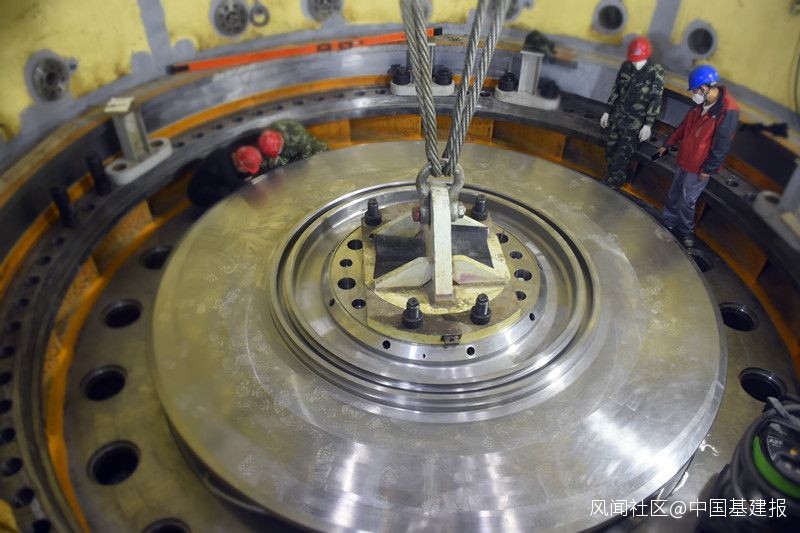

吊裝之前,項目部對起吊設備和機坑進行了仔細查驗,並形成轉輪吊裝臨時組織機構,在現場進行了詳細的安全、技術交底,做好了充足的吊裝準備。吊裝過程中,項目部嚴格按照安全操作規程進行“三起、三落”試吊,之後在底環下環上放置 6對楔子板,楔子板的厚度滿足轉輪吊入機坑就位後的高程,再將轉輪對準底環止漏環中心吊入機坑。整個過程起升機構制動良好,轉輪調整檢查合格,吊裝精準順利,經過全體吊裝人員1個多小時的團結協作、密切配合,轉輪安全吊裝就位。
4號機組轉輪成功吊裝,標誌着機組又一重要節點目標完成, 4號機組拉開總裝序幕,為後續機組安裝打下了堅實基礎,為有序推進機組投產發電創造了重要條件。
