11月3日至4日,由中鐵十四局二公司承建的山東濰坊抽水蓄能電站尾調通氣洞、2號上層排水廊道、主廠房一層3條隧道相繼順利貫通,標誌着電站工程建設取得階段性突破,為電站早日投產發電打下了堅實基礎。

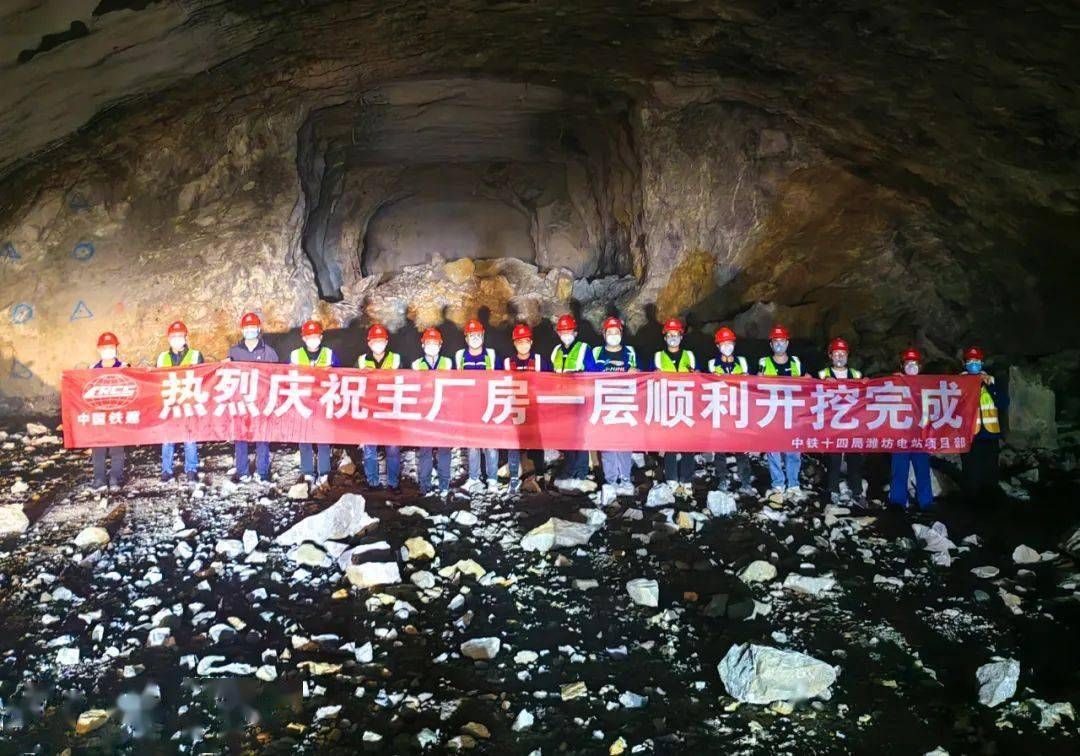

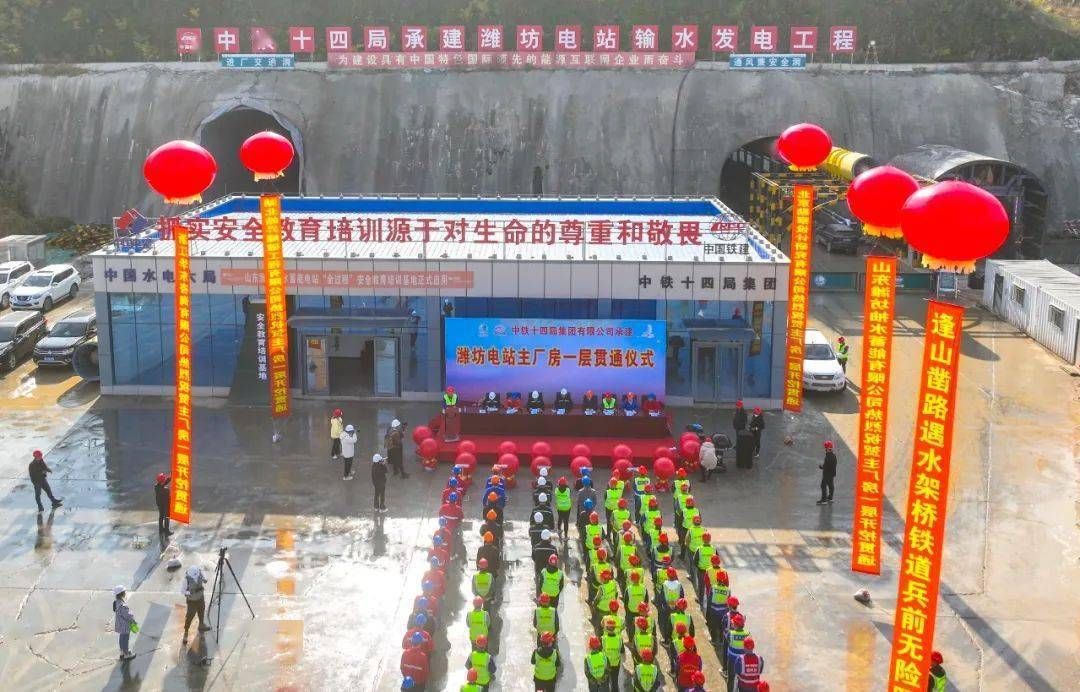

11月4日,濰坊抽水蓄能電站主廠房一層順利貫通。該電站主廠房總長177米,自上而下分7層進行施工開挖,首層開挖分中導洞和左右側開挖,此次順利貫通的是地下廠房的頂拱層。主廠房作為抽水蓄能電站能量轉換的核心場所,未來這裏將安裝4台百萬千瓦級的發電機組,是整座電站運行的心臟,其施工進度將直接影響電站投產發電。

電站地下廠房區域共發育9條斷層、3條節理密集帶,整體地質情況較差,安全風險高,施工難度大。在施工過程中,針對斷層帶軟弱圍巖影響,項目部優化施工工藝流程,多次邀請專家會診,調整爆破設計和支護參數,使得Ⅲ類圍巖光面爆破半孔率達96%以上,提高了開挖質量,營造了安全、質量、進度目標齊頭並進的良好態勢。
主廠房是整個電站主關鍵線路,對工程建設目標按期實現具有重要意義。此次主廠房一層勝利貫通,意味着地下廠房關鍵性節點工程迎來重大突破,也標誌着向主廠房整體開挖完成邁出了堅實的步伐。

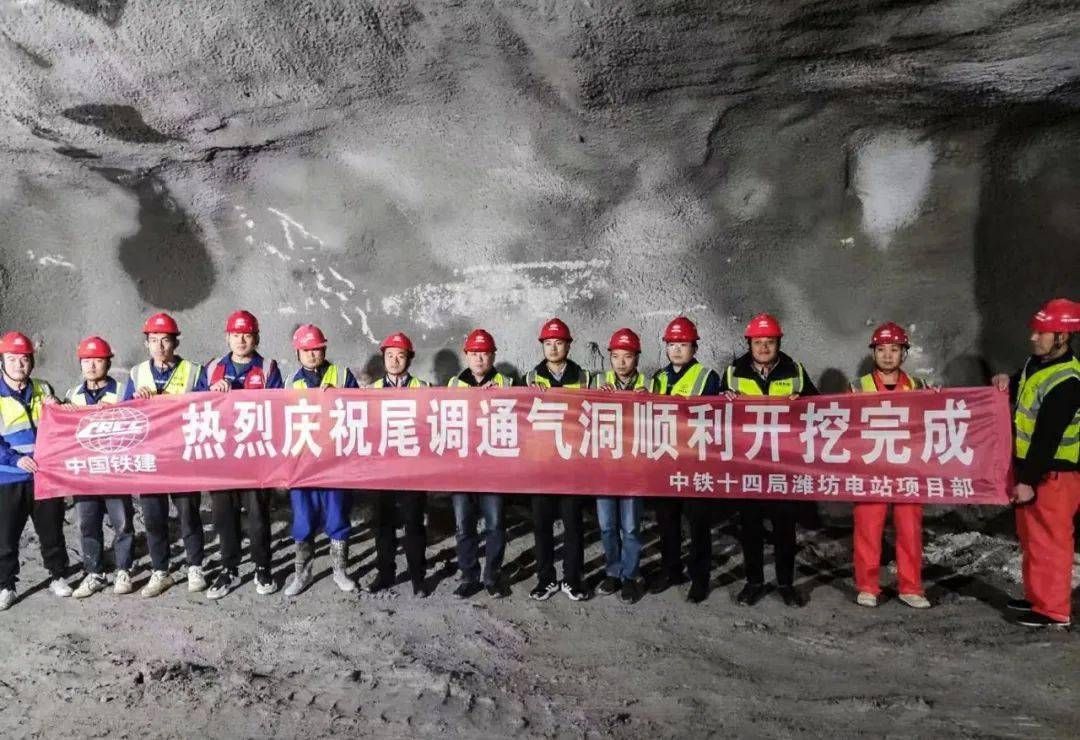

11月3日, 總長約597米的尾調通氣洞貫通。如何控制開挖的安全質量是該工程的重難點。該項目嚴把技術關口, 抓好全過程質量控制,按照 “短進尺、弱爆破、勤量測、強支護”原則進行施工,確保了通氣洞順利貫通。該洞貫通後將作為人員機械順利進出以及施工所用風水電的供應通道,為後續尾水調壓室、尾水調壓豎井的開挖、支護等施工打下堅實的基礎。

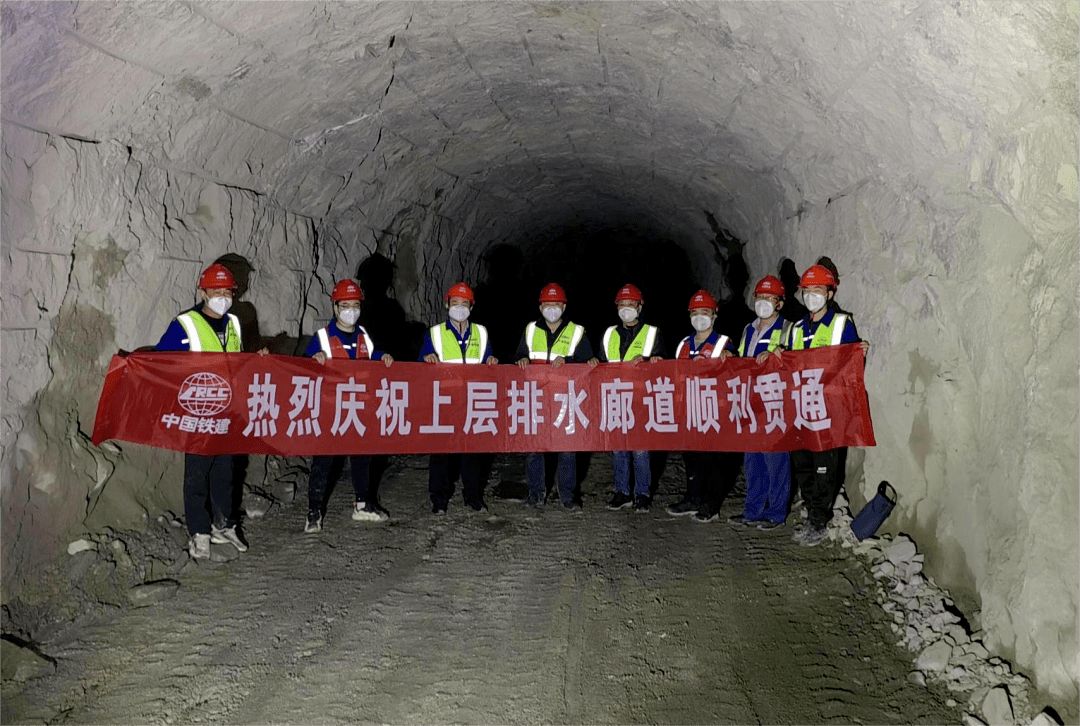

當日,繼尾調通氣洞貫通後,歷時137天艱苦奮戰,全長870米的上層排水廊道順利貫通,標誌着上層排水廊道全部貫通。該排水廊道是電站工程建設的重要質量控制點,為整個地下廠房系統舒緩地應力、減輕滲流壓力、輸排地下滲水提供長久運行的安全保障。

排水廊道施工洞徑3-4米,受洞內作業空間狹小和岩石的夾製作用影響,無法使用大型機具和進行鑽爆開挖施工。為突破這一技術難題,該項目根據圍巖情況和光爆效果,不斷調整爆破參數、鑽孔位置和角度,採用複式雙掏槽結構,為相鄰排炮孔爆破創造更多的自由面,最終取得了較好的光面爆破效果。
山東濰坊抽水蓄能電站裝機容量為120萬千瓦,是山東省第4座蓄能電站,也是山東省新舊動能轉換重大項目之一。建成後將有效緩解山東電網調峯能力不足,有力支撐山東省新能源發展。同時每年可減少二氧化碳排放量約50萬噸,助力實現“雙碳目標”,推動當地生態環境可持續發展。(王小利)
