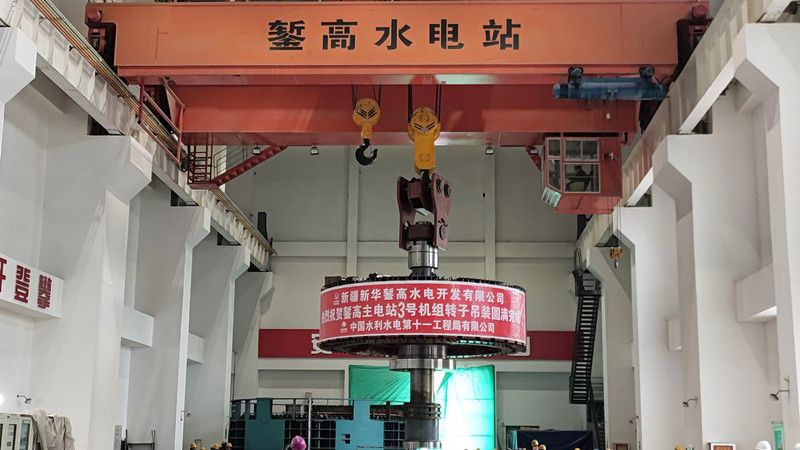

近日,新疆鏨高水電站3號水輪發電機轉子吊裝成功,標誌着鏨高水電站3號機組定子和轉子安裝工程全面完成,3號機組實現併網發電目標已指日可待。
繼10月21日2號機組成功併網發電站後,新疆鏨高項目部再接再厲,持續開展勞動競賽活動,3號機組的定子、轉子安裝的速度不斷加快。受當地疫情長期封控影響,職工生活物資如棉衣、瓶裝純淨水、肉蛋、蔬菜等採購非常困難,公司工會、分局工會及時伸出援手,幫助項目職工解決實際困難。項目工會分會積極組織職工互助,捐出部分棉衣,勻給現場作業人員,同時想方設法解決好職工伙食的改善問題。項目全體幹部職工顧全大局,克服困難,團結拼搏,有力保障了現場施工的不斷推進。11月13日,3號機組的定子安裝完成,隨後3號機組轉子的安裝開始緊鑼密鼓進行。

由於安裝工序複雜,加之冬季施工困難等原因,3號機組轉子安裝過程困難較多。為了順利完成吊裝任務,項目特成立了轉子吊裝現場指揮部,提前編制好吊裝預案,將現場全體工作人員分為三個小組,同時對所有人員進行技術交底,確保吊裝工作平穩開展。
11月19日11時20分,吊裝施工開始,項目安全部門立好警戒線,全程做好吊裝過程中警戒工作。歷經一個小時吊裝,轉子終於平穩落地,現場瞬間響起了業主單位、監理單位、設計單位,以及廠家代表的熱烈掌聲。
下一步,項目全體幹部職工將繼續鼓足幹勁、迎難而上,確保各節點穩步推進,爭取早日實現4台機組全部併網發電目標。(許天哲)
