一次送電成功!中國安能一局陳平風電項目部迎來階段性勝利_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。2022-11-29 19:55
中國基建報訊(和富生 報道)11月29日,下午13時28分,由中國安能一局合肥分公司陳平風電項目部承建的110KV升壓站倒送電一次成功,反送電全過程耗時5小時18分鐘,實現了零故障報警、各級開關零跳,標誌着該項目風力發電工程取得了階段性勝利,為廣西地區經濟發展再添新動能。
陳平風電場工程位於賓陽縣陳平鄉南部山區,場址海拔高程350m〜800m。項目規劃裝機容量76. 55MW,共安裝16台風力發電機組(5台5.3MW、11台4. 55MW)及其附屬設施。本項目主要由風力發電機組及其基礎、35kV箱變、35kV集電線路、場內交通工程、110kV 升壓站、110KV送出線路、電纜部分及110KV賓陽變電站改造工程等部位組成。

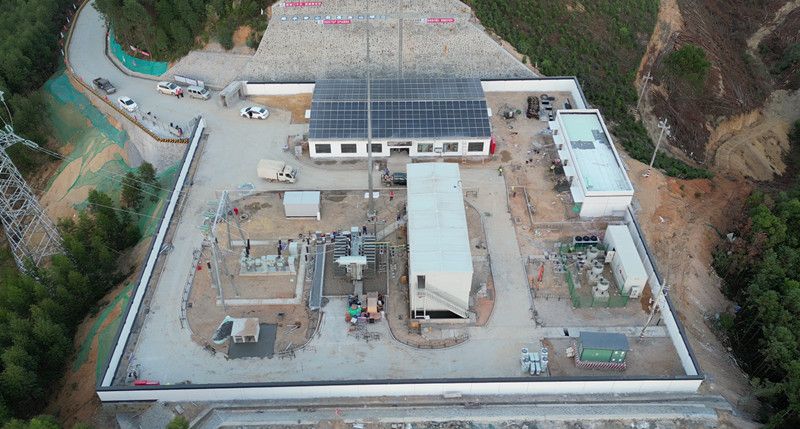

項目新建一座110k升壓站,土建工程主要包括主控綜合樓、庫房及水泵房、消防水池基礎等。電氣設備包括1台80MVA主變、35kV 一次設備艙模塊、二次設備艙模塊及配套二次設備通訊網安、一體化電源等設備、1個GIS間隔、1台小電阻接地變兼站用變、1套SVG等。

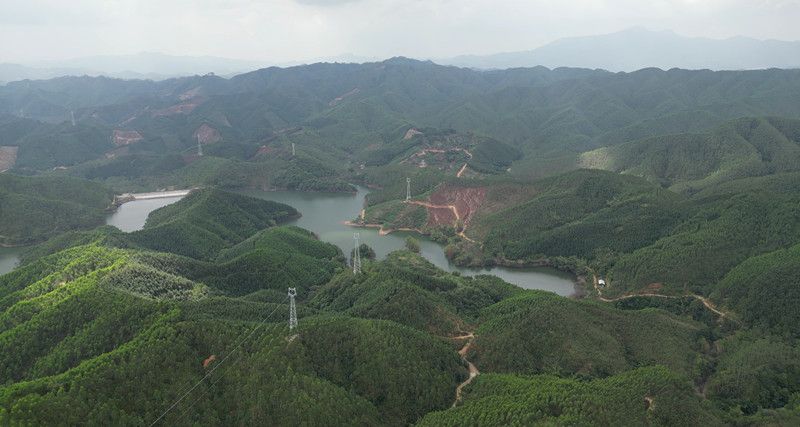

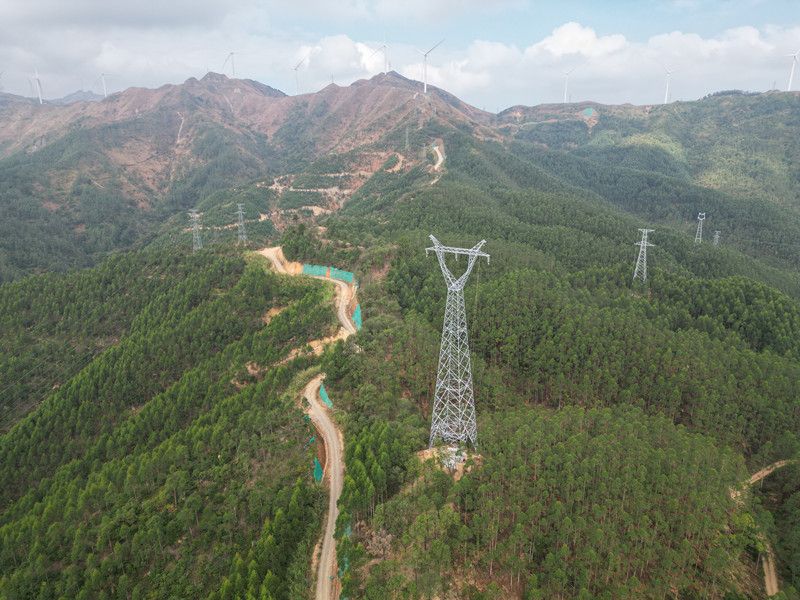

陳平項目採用llOkV電壓等級接入南寧電網,通過新建一回llOkV線路接入110V賓陽站新擴建間隔。新建線路起自陳平風電場升壓站出線構架訖於llOkV賓陽站110kV107 間隔。總長度:34.447km。杆塔總數為102基。




半個月前,陳平風電場已完成110KV升壓站站內全部設備安裝調試工作及送出線路的建設工作。項目部全員加壓奮進、大幹快上,科學規劃、合理安排,在嚴保安全、質量的前提下,加強內部管控力度,日夜兼程搶工期,增加風電場後續工作的工作面,同時加強電網公司的協調跑辦與溝通,最終於11月28日召開項目啓動驗收委員會審核通過了反送電方案, 11月29日13時28分實現了反送電一次成功。
目前,陳平風電項目部正在爭分奪秒的進行調試,力爭儘早實現首台風機併網發電。
