大唐瓜州北大橋第六風電場C區風電項目風機吊裝圓滿完成_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。2022-11-29 11:26

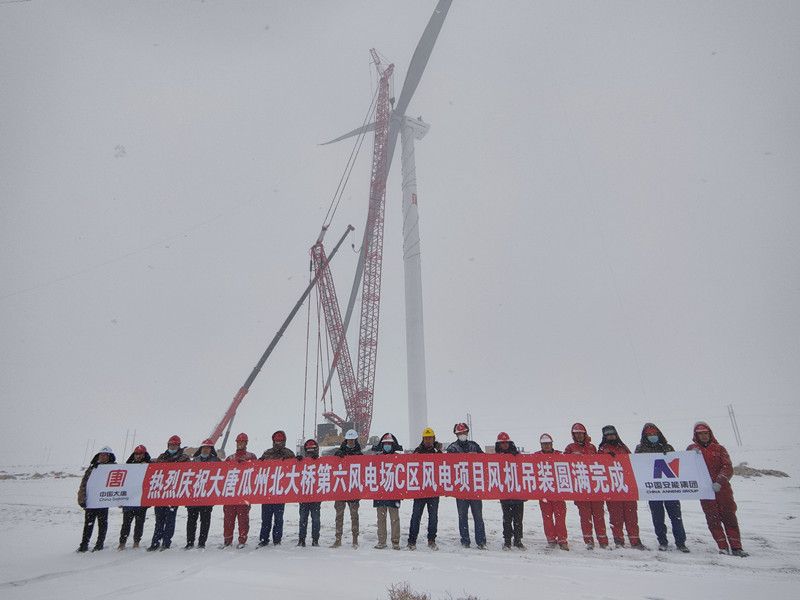

中國基建報訊(徐迎華、劉天福 報道)11月27日,隨着最後一台風機葉輪與輪轂在百米高空完成精準對接,由中國安能二局承建的大唐瓜州北大橋第六風電場C區100MW風電項目16颱風機吊裝工作圓滿完成。
大唐瓜州北大橋第六風電場C區二期項目工程位於甘肅酒泉市瓜州縣東北處,線路總長48.6公里,裝機100兆瓦,共計16台6.25兆瓦風電機組,其間地形多為平坦的戈壁灘。項目建成後可有效促進當地經濟社會發展,提高新能源發電在甘肅電網中的比重,改善其能源結構,減緩大氣污染,預計每年可為電網提供電量30178.6萬千瓦時,如以火電為替代電源,按火電每度電耗標準煤307克,可節約標準煤約10萬噸。
自7月28日開工建設以來,項目遭受疫情帶來的多次衝擊,嚴重影響施工人員、材料、設備等進場施工和安裝調試。項目部積極與地方政府和各協作隊伍溝通協調,在遵循駐地疫情防控政策的前提下,通過建立月調度、週會商、日跟蹤制度,堅持統籌兼顧,按照設備分期、分批到貨特點,優化工序、穿插施工、搶抓節點,從速從快,靈活推進作業面施工,將疫情對工期的影響降到最低,保證風機吊裝任務有序進行。



為搶抓吊裝窗口期,確保吊裝作業順利實施,項目部精心策劃,根據每颱風機機位,有針對性地提出不同的吊裝方案,提前策劃縝密安排。在吊裝前,會同業主、監理、協作隊伍及風機廠家認真開展準備工作,系統梳理機械設備報告及機械性能,對吊裝人員進行專業技術培訓、安全技術交底和應急演練,在每台吊裝完成後召開一次吊裝總結會來細化管理、查擺問題、優化措施。

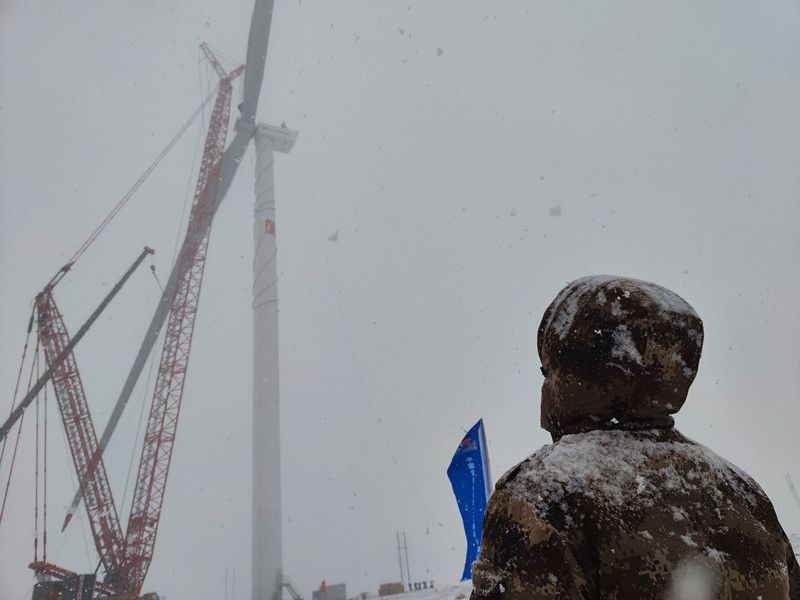

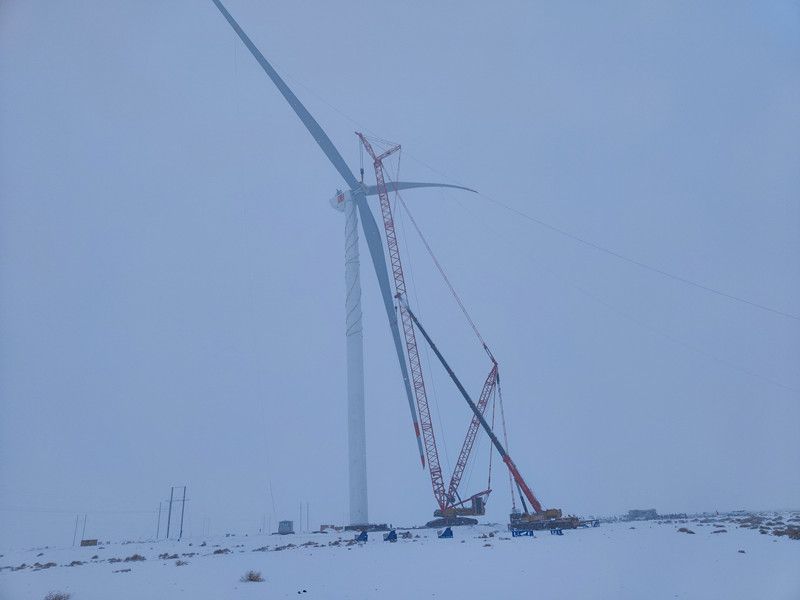

11月27日,在最後一台風機的吊裝現場,面對施工環境的變化和温度驟降,現場的吊裝工作人員顯得格外謹慎,伴隨着對講機中不斷傳來的指令,主吊司機小心翼翼撥動着操縱桿,司索工有的放矢牽引着纜風繩,安裝工井然有序,所有人不懼嚴寒堅守在各自崗位上,將巨大的風機葉輪緩緩吊起;到達指定高度後,原本平行的葉輪逐漸轉為垂直並緩慢地向主機艙靠近;經過多次精準的調整,風機葉輪終於與主機實現完美對接……吊裝團隊在經歷了50多個小時的緊張作業後,風機像一位全副武裝的鋼鐵巨人張開臂膀屹立在天地之間,在隨風飄蕩的雪花和不遠處其他小型風機的襯托下,更顯現出它的挺拔宏偉。
據悉,目前世界最大的海上風機為16MW,而6MW以上的風機曾是陸地風機的極限。一個標準足球場的面積為7140平米,6.25兆瓦風機的掃風面積可以達到2.3萬平方米,相當於三個足球場那麼大。相較於4.0MW的傳統風機,6.25MW的風機不僅可以新增電量高達50%以上,而且造價成本低了10%以上,佔地面積更是節約了36%以上,在同樣的面積下能建更多的風場,大幅度的節約了資源,滿足低碳發展需求。
下一步,項目部全體幹部職工將繼續以時不我待的緊迫感、使命感和責任感,在保障安全生產和疫情防控的前提下,紮實推進風機電裝安裝、集電線路架設等各項工作,全力衝刺“12·20”全容量併網任務,為實現“雙碳”目標貢獻中國安能智慧與力量。
