大唐瓜州北大橋第六風電場C區風電項目首台風機併網發電_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。2022-12-16 17:28

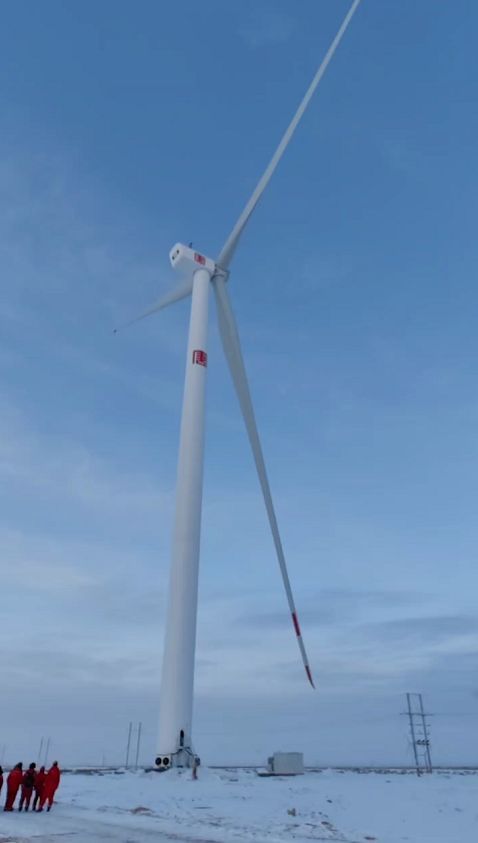

中國基建報訊(徐迎華、劉天福 報道)12月15日下午15時30分,隨着3號風機葉輪百米高空緩緩轉動,由中國安能二局承建的大唐瓜州北大橋第六風電場C區100MW風電項目首台風機成功併網發電。
大唐瓜州北大橋第六風電場C區二期項目工程位於甘肅酒泉瓜州縣東北的戈壁灘上,瓜州縣地處甘肅省河西走廊西端,自古以來就是東進西出的交通樞紐。當地風光資源優越,素有“世界風庫”之稱,是全國風能儲量最大的地區之一。項目線路總長48.6公里,裝機100兆瓦,共計16台6.25兆瓦風電機組,其間地形多為平坦的戈壁灘。項目建成後可有效促進當地經濟社會發展,提高新能源發電在甘肅電網中的比重,改善其能源結構,減緩大氣污染,預計每年可為電網提供電量30178.6萬千瓦時,如以火電為替代電源,按火電每度電耗標準煤307克,可節約標準煤約10萬噸。




自7月28日開工建設以來,項目遭受疫情帶來的多次衝擊,嚴重影響施工人員、材料、設備等進場施工和安裝調試。項目部積極與地方政府和各協作隊伍溝通協調,在遵循駐地疫情防控政策的前提下,通過建立月調度、週會商、日跟蹤制度,堅持統籌兼顧,按照設備分期、分批到貨特點,優化工序、穿插施工、搶抓節點,從速從快,靈活推進作業面施工,將疫情對工期的影響降到最低,保證風機吊裝任務有序進行。

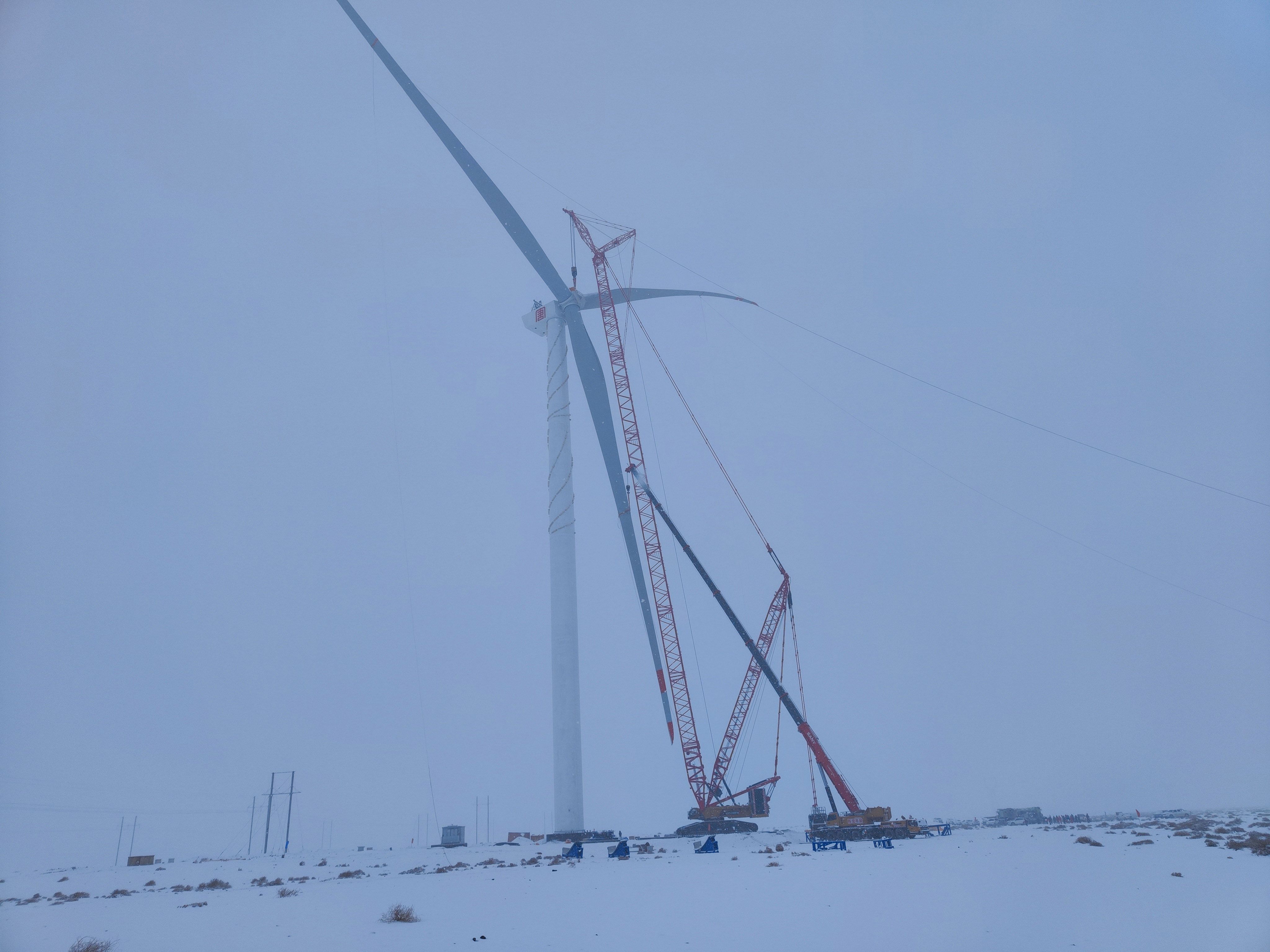

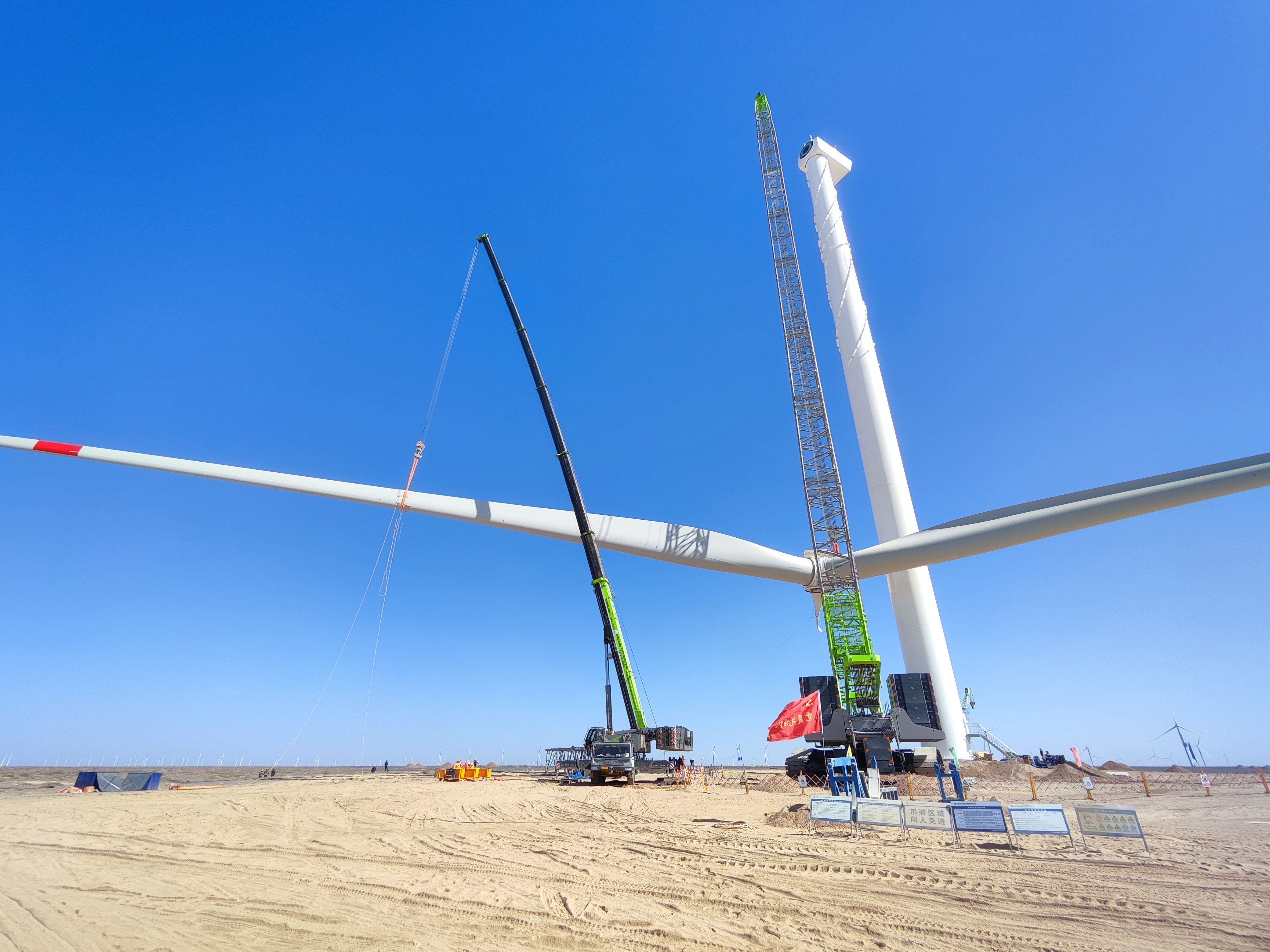

為搶抓吊裝窗口期,確保吊裝作業順利實施,項目部精心策劃,根據每颱風機機位,有針對性地提出不同的吊裝方案,提前策劃縝密安排。在吊裝前,會同業主、監理、協作隊伍及風機廠家認真開展準備工作,系統梳理機械設備報告及機械性能,對吊裝人員進行專業技術培訓、安全技術交底和應急演練,在每台吊裝完成後召開一次吊裝總結會來細化管理、查擺問題、優化措施。11月27日,16颱風機吊裝任務圓滿完成。12月15日,首台風機--3號風機成功實現併網發電,為衝刺12月20日16颱風機全容量併網發電奠定了堅實的基礎。



據悉,大唐瓜州北大橋第六風電場C區風電項目6.25兆瓦風機輪轂高度105米,葉輪直徑191米,掃風面積可以達到3.25萬平方米,一個標準足球場的面積為7140平米,相當於4個多足球場那麼大。相較於4.0MW的傳統風機,6.25MW的風機新增電量更是高達80%以上,大大提升了風電使用效能, 滿足低碳發展需求。
下一步,項目部全體幹部職工將繼續以時不我待的緊迫感、使命感和責任感,在保障安全生產和疫情防控的前提下,紮實推進風機電裝安裝、集電線路架設等各項工作,全力衝刺“12·20”全容量併網任務,為實現“雙碳”目標貢獻中國安能智慧與力量。
