衢江抽水蓄能電站下水庫運輸洞順利貫通_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。2022-12-31 14:06
中國基建報訊(徐迎華、吳飛 報道)近日,經過中國安能二局建設者們101天的不懈努力,浙江衢江抽水蓄能電站工程下水庫運輸洞順利貫通,為2022年實現壩前與壩後快速連通奠定了基礎。

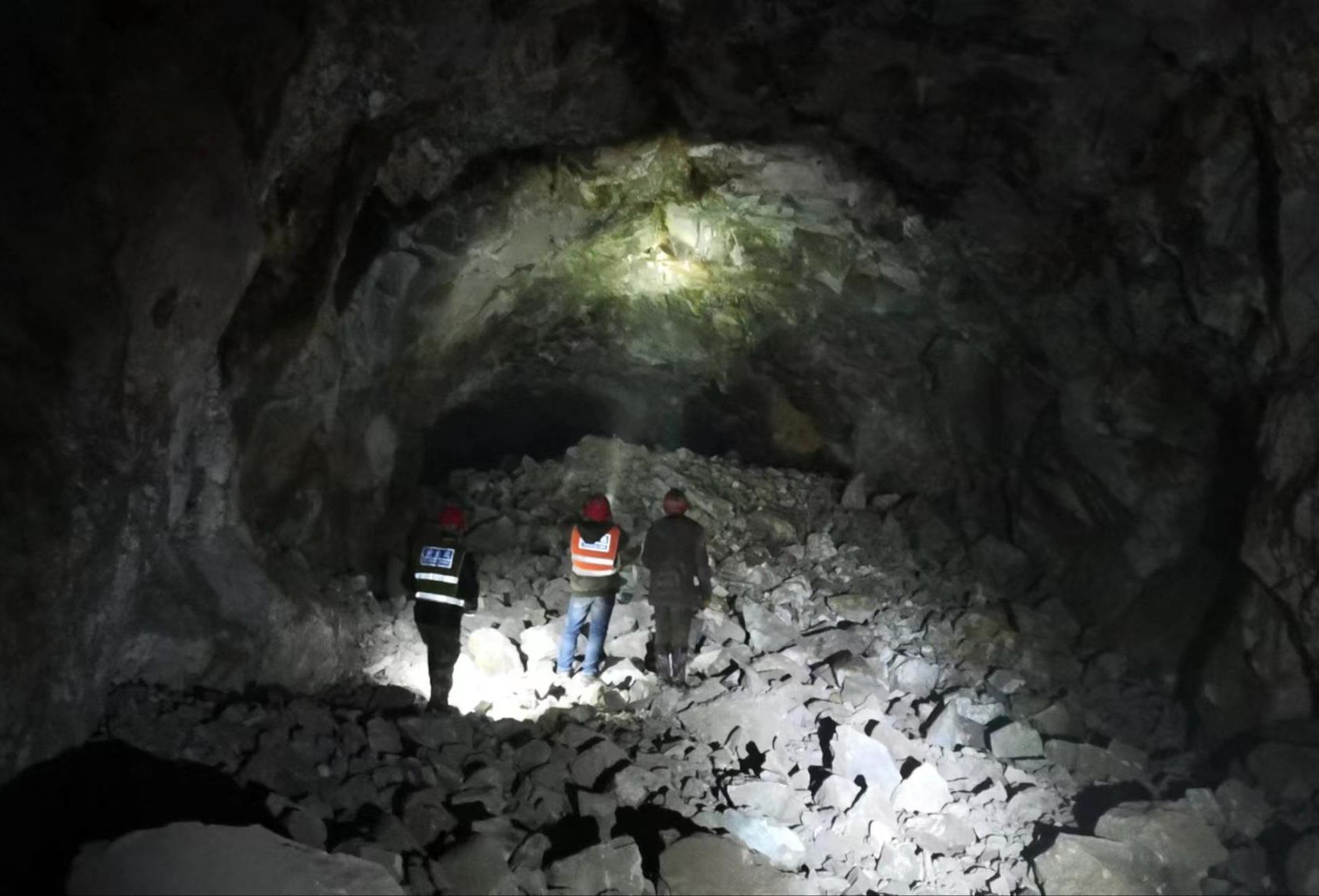

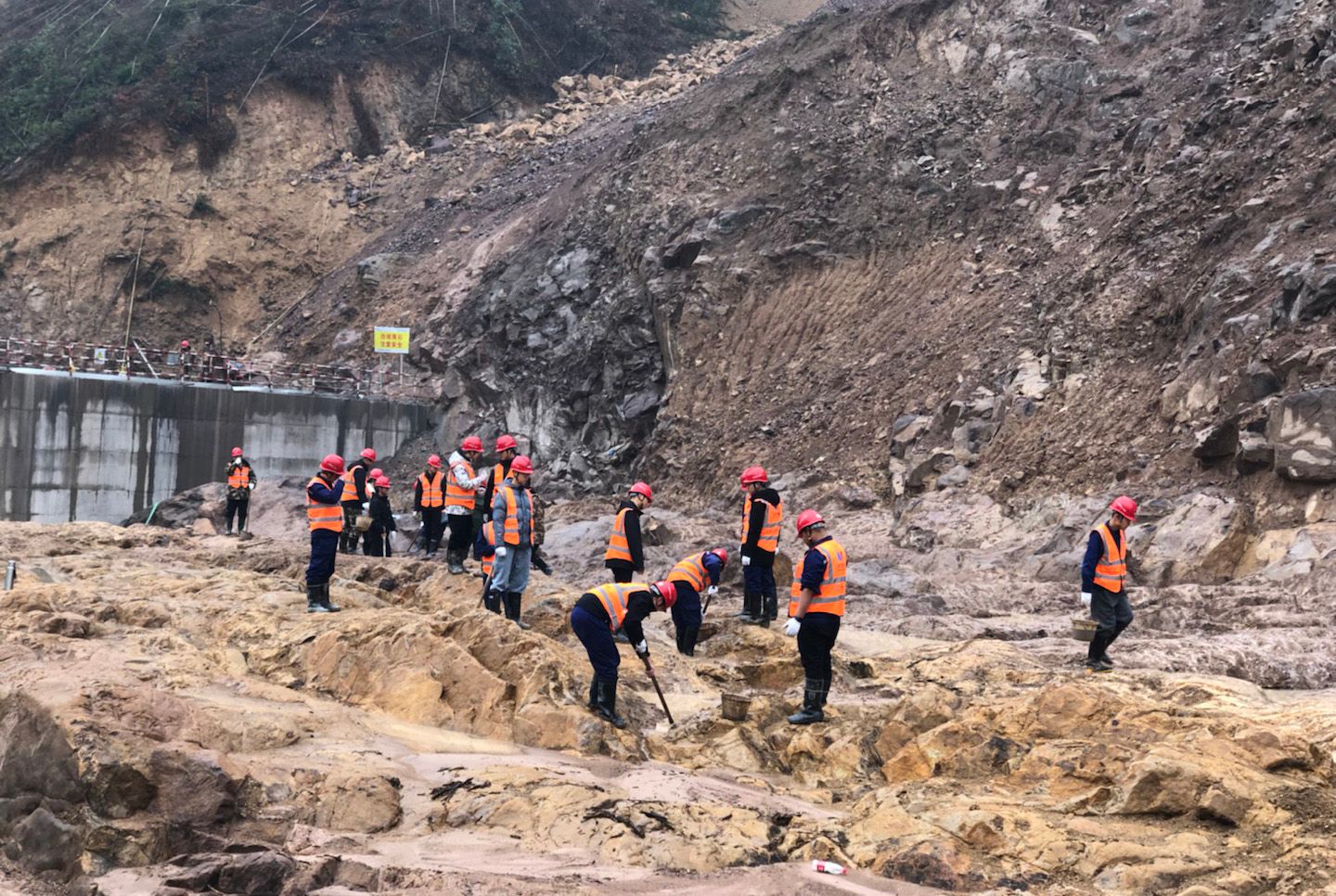

浙江衢江抽水蓄能電站位於浙江衢州衢江區黃壇口鄉境內,為一等大(1)型工程,項目動態投資73億元,是衢州市建市以來單體最大投資工業項目,由上水庫、輸水系統、地下廠房系統、地面開關站及下水庫等建築物組成,大壩最大壩高分別為114.5米、98米。電站安裝4台30萬千瓦可逆式水泵水輪發電機組,總裝機容量為120萬千瓦,年發電量12億千瓦時。計劃2026年8月底首台機組併網發電,2027年8月底全部機組投產發電。中國安能二局主要承擔該項目主體C1標水庫工程施工,主要建設項目為上、下水庫大壩施工。本次貫通的下水庫運輸洞長約432米,佈置在下庫大壩右岸,洞室進口高程約223米,與南坑圍堰、現有道路銜接;出口高程約235米,與壩後壓坡體銜接。下水庫運輸洞Ⅱ-Ⅲ類開挖尺寸為7.2m×6.8m(寬×高),Ⅳ類開挖尺寸為7.5m×6.95m(寬×高),呈城門洞型。該隧道地質條件複雜,施工難度大、洞內湧水量大,通風排煙距離長、運輸距離長,施工環境十分艱苦。




在隧道施工過程中,項目部一線員工克服“水深”,戰勝“火熱”,採取“早預報、先治水、短進尺、弱爆破、強支護、緊封閉、勤測量”措施,攻克一個又一個難題,採用最科學、安全、高效的方法進行施工,全力保障施工進度,嚴格把控施工質量,實現隧道安全順利貫通。
“為推動爆破節點順利實施,守住安全底線,在多次專家論證的基礎上,我們深入研究,才最終確定了最貼近現場的爆破方案。隧道貫通後,壩前與壩後能夠快速連通,解決了壓坡體及大壩約300萬立方米渣料運輸的難題,為交通運輸創造了良好條件。”項目經理盧文平介紹。
下一步,項目部將賡續軍轉央企“鐵心向黨、鐵肩擔當、鐵膽攻堅、鐵骨奮鬥”的鐵軍精神,充分發揮黨員先鋒模範和青年骨幹生力軍作用,克服疫情和冬季施工影響,全力打造“精品抽蓄、綠色抽蓄、平安抽蓄”,樹立中國安能品牌形象,造福衢州人民。
