“把鐵路修到加德滿都”,中尼外長會談為中尼鐵路打下“強心劑”
鞠峰哕
【文/觀察者網 鞠峯】
尼泊爾位於喜馬拉雅山脈南麓,是南亞內陸國,被中國和印度“夾”在中間,還是個“山地國家”,可以想象交通多麼不便。
中國駐尼泊爾前大使曾序勇曾以親歷者身份撰文回憶:1973年,時任尼泊爾國王比蘭德拉在北京會見毛澤東主席時,表示希望進一步加強同中國的關係。毛主席回應説,中國將修建通往拉薩的青藏鐵路,最終會通到加德滿都。
疫情之後進度被拖慢的中尼跨境鐵路,近日迎來一針“強心劑”。
3月26日,國務委員兼外長王毅在加德滿都同尼泊爾外長卡德加舉行會談。王毅強調,中方支持尼更加深入參與“一帶一路”建設,願加快推進重點合作項目,“特別是推進中尼跨境鐵路項目,建設跨喜馬拉雅立體互聯互通網絡。”
中尼外長一致認為,中尼跨境鐵路項目得益於雙方領導人的擘畫,承載着兩國人民的美好期待,要致力於實現兩國老一輩領導人把鐵路修到加德滿都的夙願,使喜馬拉雅山脈成為兩國團結合作的紐帶和世代友好的象徵。

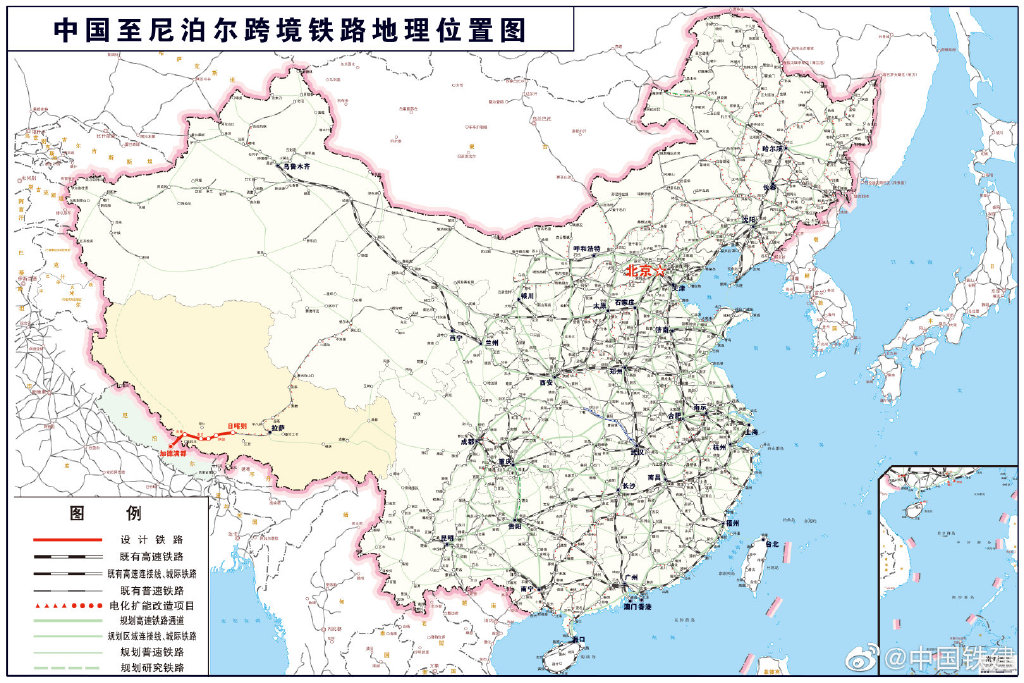

謀劃中的中尼鐵路通道從佩枯錯南向可經尼、印鐵路網抵達孟加拉灣,西向可經新疆直通中亞、歐洲,是兼具“帶”“路”功能的交通紐帶。圖自@中國鐵建
中尼鐵路不僅海拔高,項目難度更是頂到同類工程“天花板”。中國專家曾表示,修建該鐵路必須通過喜馬拉雅山,因此需要修築一條很長、通過喜馬拉雅山的隧道。中方前幾年提交的第一份可行性評估報告中,提到了六大地質問題和潛在地震帶來的一系列問題。
而且新冠疫情來臨後,項目進度被拖慢,中方一度只能用遙感方式進行可行性研究,實地研究進度落後。
此外,中尼鐵路還受到地緣政治操弄的影響。尼泊爾被中印“夾在中間”,與北方鄰國的交通項目自然引起印度的不滿。美國官員更是挑唆尼泊爾關注“本國利益”,污衊中方“動機不純”。
儘管困難重重,但把鐵路鋪到喜馬拉雅山,中尼是認真的。王毅外長訪尼,與尼方官員簽署了9項合作文件,其中兩項就與這條備受兩國重視的鐵路有關。
緣起:超前謀劃,積累經驗
根據規劃,中尼鐵路中國境內段線路位於西藏自治區內,東起拉日鐵路日喀則西站,向西經薩迦縣,穿越仲拉山至定日縣,沿朋曲、門曲河谷至佩枯錯後穿越喜馬拉雅山支脈馬拉山至吉隆鎮,設鐵路口岸站,後取直至國界,預留向加德滿都延伸條件。

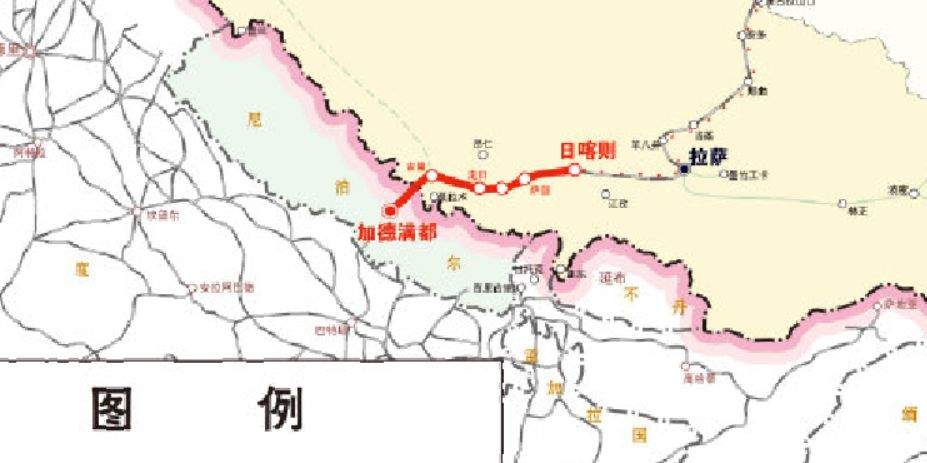

圖片放大
尼泊爾早想與中國建立鐵路聯繫。據《加德滿都郵報》,早在2006年青藏鐵路建成後,尼泊爾就提出了有關希望。2014年鐵路通到日喀則,尼泊爾官員覺得“十分接近了”。2014年7月,青藏鐵路延伸到日喀則,離尼泊爾更近了。
2015年,印度又對尼泊爾實施石油禁運,尼方向中國求助,但陸路運輸運力有限,更加深了尼泊爾對運輸量巨大的中尼鐵路的渴望。
2016年3月,奧利對中國進行訪問期間,尼泊爾鐵路建設終於被提上議事日程。雙方同意在“一帶一路”倡議下推進重大項目實施,雙方政府主管部門將就建設中尼跨境鐵路和尼境內鐵路進行交流,並支持企業儘早開展前期準備工作。
中國也早早開始“佈局謀篇”。早在青藏鐵路和拉日鐵路研究及建設期間,中國鐵建下屬的中鐵第一勘察設計院集團有限公司(鐵一院)就開始超前謀劃佈局,安排開展中尼鐵路通道規劃研究和現場踏勘,先後開展了中尼鐵路通道方案研究、預可行性研究及一系列重大技術方案專題研究,為項目中標奠定了紮實基礎。
國家發改委此前公佈,中尼鐵路日喀則至吉隆段與《中長期鐵路網規劃》中規劃研究的“新藏鐵路”共線,將與新藏鐵路、川藏鐵路共同構成中國西部和西南沿邊鐵路通道,併為加快構建跨喜馬拉雅立體互聯互通網絡奠定堅實基礎。
攻克中尼鐵路這個難關之前,鐵一院通過承建尼泊爾東西鐵路,不僅積累了經驗,還贏得了尼泊爾方面的認可與信任。
據中國鐵道建築有限公司介紹,尼泊爾東西鐵路項目總長近210公里。2016年3月,鐵一院以技術標第四的成績與尼泊爾東西鐵路東段失之交臂。一年之後,全線最後4個標段再次向全球招標,鐵一院經過細緻考察,決定與兩家韓國公司合作。由鐵一院牽頭,韓國公司負責站前專業設計。他們還選擇尼泊爾當地公司提供部分專業工程師。
最終,這個“1+1+1”的國際組合以絕對優勢一舉拿下了所投的兩個標段。
項目全面展開後,牽頭單位鐵一院考慮到尼泊爾國內鐵路項目較少、勘察設計經驗有所欠缺的問題,主動承擔起部分本應由尼泊爾當地公司負責的工作職能,並提前根據尼泊爾雨季時間,倒排測量及鑽探時間,制定詳細的進度計劃,積極督促外業團隊按計劃進場,有力保證了測量和鑽探任務的按期完成。

項目開工後的首次現場踏勘
尼泊爾東西鐵路兩個標段在短短15個月內,按期、保質、保量地完成了合同規定的所有工作,受到業主及各國合作方一致好評。
在鐵一院完成現場工作向業主辭行時,尼泊爾鐵路局局長説,“尼泊爾之前對鐵路規劃建設知之甚少,我跟鐵一院的接觸也僅僅數月,但是我看到了鐵一院團隊的誠意和能力。”
中國鐵道建築有限公司稱,尼泊爾基礎設施與交通部官員曾多次公開表示,“中尼鐵路一直是尼泊爾人民的夢想。雖然中尼鐵路是世界上最複雜最具挑戰性的項目,但是只要有中國企業參與,有中國鐵建鐵一院參與,我深信這條鐵路最終會成為現實。”
2017年9月7日,外交部長王毅會見了尼泊爾副總理兼外長馬哈拉。王毅提出,雙方要重點辦好的事情中,首先是規劃一條鐵路。建設中尼跨境鐵路是兩國領導人共同提出的戰略合作設想。雙方已同意積極開展項目勘察、設計、可行性研究、人才培訓等合作,爭取儘快讓這一設想變成現實,以造福兩國和兩國人民。
王毅強調,中方不干涉尼泊爾內政,不要求尼泊爾選邊站隊。

王毅會見馬哈拉@視覺中國
兩個月後,中方代表團深入尼泊爾,對其鐵路網建設進行基礎性研究。
尼泊爾《加德滿都郵報》2017年11月7日報道,中國代表團抵達尼泊爾,包括鐵路局、財政部、交通部、外交部官員以及相關專家、諮詢人士和承包商。尼泊爾鐵路建設部門發言人普拉卡什説,“他們對建設尼中跨境鐵路持積極態度,這對我們期待已久的鐵路建設是一個好消息。”

《加德滿都郵報》報道截圖
尼《喜馬拉雅時報》2017年11月7日報道稱,中國代表團表示,應尼泊爾政府的要求,將在2020年實現將青藏鐵路的支線拉日(拉薩-日喀則)鐵路延伸至靠近中尼邊境的吉隆,隨後再跨過中尼邊境,到達加德滿都。

中國將把2014年通車的青藏鐵路支線拉日鐵路延伸至靠近中尼邊境的吉隆 圖片來自視覺中國
2019年10月,中國與尼泊爾發表《中華人民共和國和尼泊爾聯合聲明》,明確啓動中國西藏吉隆至尼泊爾加德滿都跨境鐵路項目可行性研究。
困難:喜馬拉雅“攔路”,又遇新冠疫情
據人民網報道,2020年3月,中鐵一院中標中尼鐵路日喀則至吉隆口岸段勘察設計項目正式立項。中尼鐵路通道包括中國段和尼泊爾段,是“一帶一路”國際通道的重要組成部分。
其中的中國段是2014年通車的拉日鐵路的延長線,到達中國-尼泊爾邊界的吉隆縣的吉隆口岸。
這條拉日鐵路延長線名為日吉鐵路。日喀則距中尼邊境的直線距離為253公里,但彎路多,曲線距離長,算是“繞路”了。不過這條路線沿着吉隆藏布河一帶,地勢選擇餘地大。如果沿中尼公路路線經樟木口岸,雖然路途短,但非常艱險。
按照原先計劃,2020年之後,再修建從中國吉隆縣到尼泊爾首都加德滿都的鐵路,那一段很短,此後可將尼泊爾三大城市都銜接起來。雖然從吉隆口岸至加德滿都的直線距離僅有62公里,但由於要穿越喜馬拉雅山,鐵路建設具有相當難度。
中國隧道工程專家、中國工程院院士王夢恕曾表示,修建該鐵路必須通過喜馬拉雅山,因此需要修築一條很長、通過喜馬拉雅山的隧道。
他還説,由於喜馬拉雅山的地形特殊,高度變化大,任何開往加德滿都的火車,最高時速只能達到120公里。
據《加德滿都郵報》,中方2018年提交給尼泊爾的第一份可行性初步報告中強調,研究結果表明,加德滿都剖面處於歐亞板塊沿線的“碰撞拼接帶”,存在六大地質問題。硬巖爆裂和軟巖大變形會造成極高的壓力。
報告稱,地震活動可能會帶來高地温、斜坡穩定性、碎屑和水蝕等問題。根據該報告,大約98.5%的鐵路將是橋樑或隧道,建設成本達每公里 35.5億尼泊爾盧比。
“先不談加德滿都段鐵路,如何穿過喜馬拉雅山,也是對中國技術實力的一次測試,”《加德滿都郵報》寫道。
“中鐵一院已經深耕青藏高原地區60餘載,我們將準確把握項目不同區段的功能定位,科學預測全線客貨運量;結合區域路網規劃與建設時序,合理確定本線主要技術標準;結合地形條件,合理確定口岸選址、通關作業方式與佈置形式,”中鐵一院相關負責人2020年對《西藏商報》表示。
資料顯示,鐵一院成立於1953年,原為鐵道部設計局西北設計分局,駐地蘭州,2005年遷至西安,目前是中國鐵建股份有限公司(中國鐵建)全資子公司。鐵一院長年深耕青藏高原地區勘測工作,青藏鐵路、川藏鐵路等項目勘測設計均由該單位負責。
但是,本應順利推進的項目卻受到新冠疫情的打擊。
據《加德滿都郵報》去年年底報道,在中國領導人2019年10月訪問尼泊爾,承諾繼續進行可行性研究之後不久,新冠疫情便席捲世界,大大延緩了項目進度。
尼泊爾鐵路部負責人迪帕克·巴特拉伊對《加德滿都郵報》説,中方已經開始收集特定信息,進行深入的可行性研究,但是自動新冠疫情之後,進展幾乎很小。
尼鐵路部發言人阿曼·奇特拉卡爾説,中方使用遙感的方法進行研究,正在等待開展鐵路項目、包括實地研究的時機。
阻撓:印度不滿,美國挑唆
作為被中國和印度“夾在中間”的國家,中尼鐵路自然引起了印方的不滿。
早在2017年7月,中國鐵路代表團在尼泊爾進行鐵路網建基礎性研究時,印度媒體就開始給自己“加戲”,宣稱中國的目的是通過尼泊爾“入侵”南亞。
印度雜誌《自治》也附和稱,尼泊爾政府正利用和印度的危機深化與中國關係。中國在尼泊爾投資是好事,但“壞事是中國正在把尼泊爾變成衞星國,借其抗衡印度。印度要採取措施,阻止尼泊爾成為中國的代理國。”
地緣政治操弄始終盤旋在喜馬拉雅上空。《加德滿都郵報》稱,不僅印度,美國“一遍又一遍地提醒”(time and again reminded)尼泊爾領導人,北部來的任何幫助,都應該要符合尼泊爾人的利益,“而不是中國的”。印美等國不僅抵制“一代一路”戰略,炒作所謂“債務陷阱”,還提出“尼泊爾沒有什麼出口中國的貨物”,以此質疑中方積極推動中尼鐵路的“動機不純”。
據報道,2019年2月,曾在東南亞履職的退役海軍上將喬·費爾特稱,“我們歡迎中國投資,只要這符合尼泊爾而不是中國的利益。”他還指控中國在該地區,比如斯里蘭卡和馬來西亞的一些行動“引發了擔憂”。
不過,尼泊爾的老百姓可不這麼看。
“巨大的中國市場就在家門口。路修好了,我們就能活得更好。”一位80歲的尼泊爾老人道出尼泊爾人的心聲。
承諾:把鐵路鋪到喜馬拉雅山下
中尼鐵路項目不僅海拔高,難度也頂到了鐵道、隧道等工程的“天花板”。但是,在中尼兩國政府和人民的期盼下,“將鐵路鋪到喜馬拉雅山下”的承諾必將兑現。
據外交部網站消息,2022年3月26日,國務委員兼外長王毅在加德滿都同尼泊爾外長卡德加舉行會談。
王毅強調,無論國際和兩國國內形勢如何變化,中方都將沿着兩國領導人確定的方向,堅定不移地推行對尼友好政策,堅定不移地深化互利合作,堅定不移地推進中尼命運共同體建設。
王毅闡述了中方對尼泊爾的三個支持。一是支持尼泊爾走出一條符合自身國情的發展道路。二是支持尼泊爾奉行獨立自主的內外政策。三是支持尼泊爾更加深入參與“一帶一路”建設。
王毅當天還與尼泊爾外長卡德加舉行會談時強調,中方支持尼走出一條符合自身國情的發展道路,支持尼奉行獨立自主的內外政策,支持尼更加深入參與“一帶一路”建設。中尼全方位互利合作卓有成效,願加快推進重點合作項目,確保兩國陸路口岸暢通,探討開展跨境電力合作,豐富拓寬兩國經濟人文往來,特別是推進中尼跨境鐵路項目,建設跨喜馬拉雅立體互聯互通網絡,助力尼泊爾發揮自身人力資源、地理位置和自然生態三大優勢,分享中國機遇,加快自身發展振興。

圖自外交部網站
據新華社消息,會談後,雙方共同出席經濟技術、農業、基礎設施、醫療衞生等合作文件簽字儀式。
尼泊爾媒體披露,簽署的9份文件中,兩份與中尼鐵路有關,其中一份是中尼跨境鐵路可行性研究的中方技術援助計劃,還有一份是2022年1月兩國強化鐵路合作會議的備忘錄。
