論文集(01)——記177中深基坑邊坡坍塌事故(02)_風聞
鹤飞翔-岁月蹉跎,蹉跎岁月01-28 06:05
(續昨)
二、降水方案和邊坡支護方案
1. 降水方案(略)
2. 邊坡支護方案
施工單位在對施工現場、支護成本、工程進度等因素進行了綜合論證後,決定採用鋼管樁+複合土釘牆支護。
為了確保基坑西側Φ600mm鑄鐵自來水管的安全,基坑開挖前,施工單位在原有鋼管樁與基坑之間,增加了2根直徑800mm、間距5000mm混凝土灌注樁。
3. 邊坡支護主要參數
3.1 鋼管樁參數:
(略)
3.2 土釘牆參數
3.2.1 基坑東側土釘牆參數(略)
3.2.2 基坑南側和北側鋼管樁+複合土釘牆支護設計主要參數:(坍塌部位)
(略)
鋼管樁L=9000mm,樁徑150mm,間距800mm,內置Φ100鋼管
3.2.3 基坑西側鋼管樁+複合土釘牆支護設計主要參數:(略)
土釘杆體採用Φ18螺紋鋼筋;鋼筋網為Φ6.5@250×250;加強筋用Φ14螺紋鋼筋;噴射混凝土強度:C20,厚度90+10mm。
……
三、施工過程
1月2日,降水和護坡的專業施工單位進場組織施工。
1月15日,建設單位與監理單位簽訂《監理委託合同》。
1月18日,總包單位進場(由於正處於公示期,所以施工合同遲至2月初才簽訂),搭設臨建,協助代建方辦理開工手續。
1月19日,監理單位進場。
2月1日,開始土方開挖作業。
2月16日23點左右,挖至基底-7.36m處,3-6/D軸域(基坑東北側)發生零星坍塌。施工人員、機械撤場。
2月17日(除夕)下午16點,發生更大規模的坍塌。
挖掘機的到來,加快了搶險進度。
23點左右,邊坡穩定了。事故造成約3m3土方坍塌。沒有人員傷亡。
2月18日——2月27日,施工單位進行清理坍塌作業面、坡頂卸荷等保護現場的工作。
2月28日,專家同意了邊坡修復、加固方案。
3月3日,5/D軸域(坡角)出現裂縫。採取加壓灌水泥漿措施。
3月8日,邊坡修復工作完成。
3月9日恢復正常施工。工期延誤了8天。

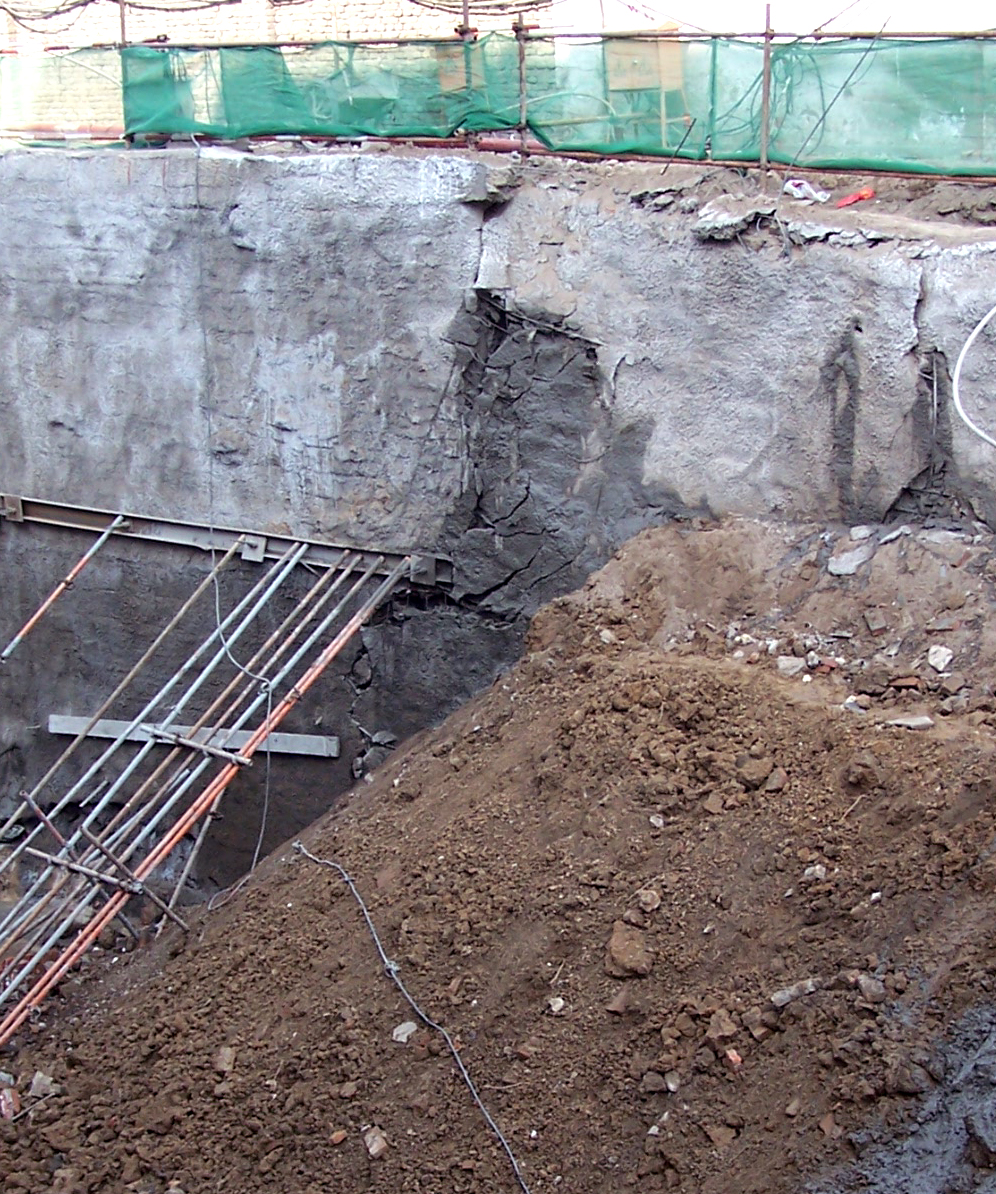

邊坡坍塌後搶險現場
