瞄準節點抓進度,工程建設再提速:安能一局枕頭壩項目部施工側記_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。03-09 10:34

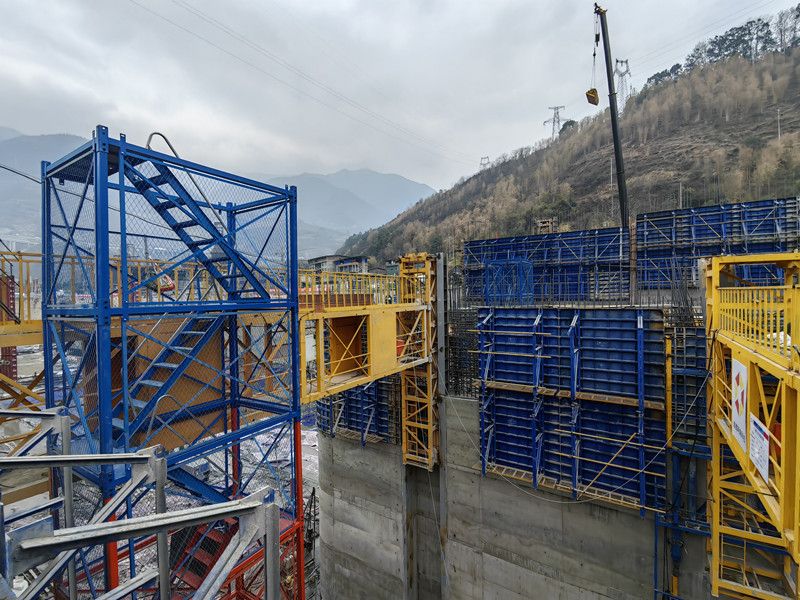

**中國基建報訊(申屠建華 報道)**3月的大渡河畔,微風中還帶着一絲寒意。但清晨的中國安能一局合肥分公司枕頭壩項目部施工現場,機器轟鳴,塔吊林立,在基坑內,縱向導牆、閘室、護坦、鋪蓋、進出口明渠等每一項施工任務都如火如荼的進行着,建設者們正在加班加點朝着二期截流目標發起衝鋒。
大渡河枕頭壩二級水電站位於四川省樂山市金口河區城區上游,是枕頭壩河段兩級堤壩式開發的第二級,其上一級為已完工的枕頭壩一級水電站,下一級為沙坪一級水電站。電站採用堤壩式開發,樞紐主要由左岸非溢流壩段、泄洪閘壩段、河牀廠房壩段以及右岸非溢流壩段組成,最大壩高54米。枕頭壩二級水電站裝機容量300兆瓦,電站開發任務以發電為主,兼顧庫區供水,並促進地方經濟社會發展。

為順利完成迫在眉睫的“3.30”截流目標,項目團隊反覆研討二期截流技術方案,落實截流目標涉及的各項細節,並提前策劃二期截流分包事項。在技術上,項目團隊採取門槽直埋方案,調整混凝土級配及混凝土澆築入倉等方式提高混凝土澆築速度,加快施工進度,確保項目施工有序推進。
在搶抓工期的同時,項目團隊堅持把安全和質量放在首位,強化紅線意識,嚴格落實全員安全生產責任制及其各項要求,夯實安全管理基礎,深入開展現場安全隱患排查治理,確保工程質量、施工進度和經營效益“三統一”,實現項目高效建造、完美履約。

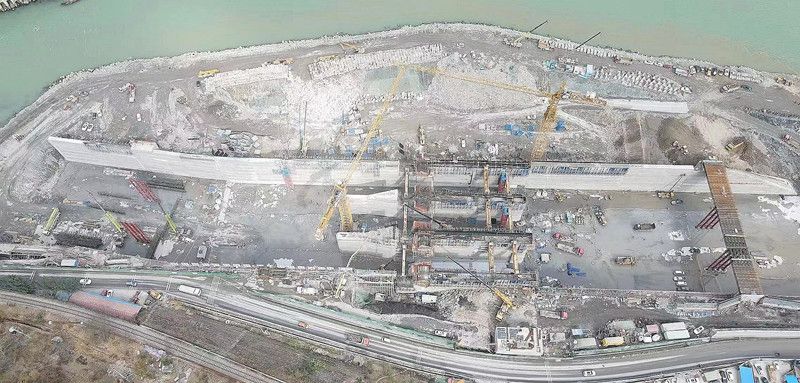

目前枕頭壩項目混凝土澆築施工已全面鋪開,3號~5號泄洪閘閘墩、底板,鋪蓋、護坦、出口明渠等多部位正在進行混凝土施工。

得益於項目的有效管理,項目部截止3月1日枕頭壩二級水電站主體混凝土澆築連創新高,上游導牆澆築基本結束,導牆1號至5號已澆築至593設計高程,共累計澆築混凝土約23.7萬。創造連續3個月混凝土澆築強度在6.5萬方以上的紀錄,今年2月混凝土澆築達單日最高澆築4350方,單月突破8.3萬方,超額完成原定目標,為二期高標準截流奠定了堅實基礎。
