雲南巨龍梁風電項目15颱風機基礎全部澆築完成_風聞
中国基建报-《中国基建报》官方账号-中国基建报:中国基建领域标杆性报纸。03-23 10:40
**中國基建報訊(徐迎華、張澤華 報道)**近日,由中國安能二局承建的雲南巨龍梁風電項目15颱風機基礎全部澆築完成,吹響了我國單機容量最大、葉輪直徑最長的高原山地風機項目建設“決戰吊裝”衝鋒號,為實現項目全容量併網發電奠定了堅實基礎。


雲南巨龍梁風電項目是雲南省“保供給、促投資”新能源規劃重點項目之一,被列入雲南省2022年度“重中之重”項目清單。工程位於昆明市尋甸縣,屬於高原山地風電工程,平均海拔3300米,總裝機容量100MW,主要為13台6.7MW和2台6.45MW的風電機組、15 台箱式變壓器與35kV集電線路及升壓站擴建,以及15個風機安裝平台、場內施工道路及改擴建道路、渣場施工。該工程是中國安能二局在雲南承建的首個風電項目,項目建成後,預計年發電量3.8億千瓦時,年可節約標煤9.11萬噸,減排二氧化碳24.59萬噸,減排二氧化硫47.28萬噸, 項目建設既有效利用了當地風能資源,提高區域供電能力,推進了當地產業振興,又對減少大氣污染髮揮了積極作用,具有明顯的經濟效益、社會效益和環境效益,將為實現“雙碳”目標和雲南打造綠色能源強省作出貢獻。

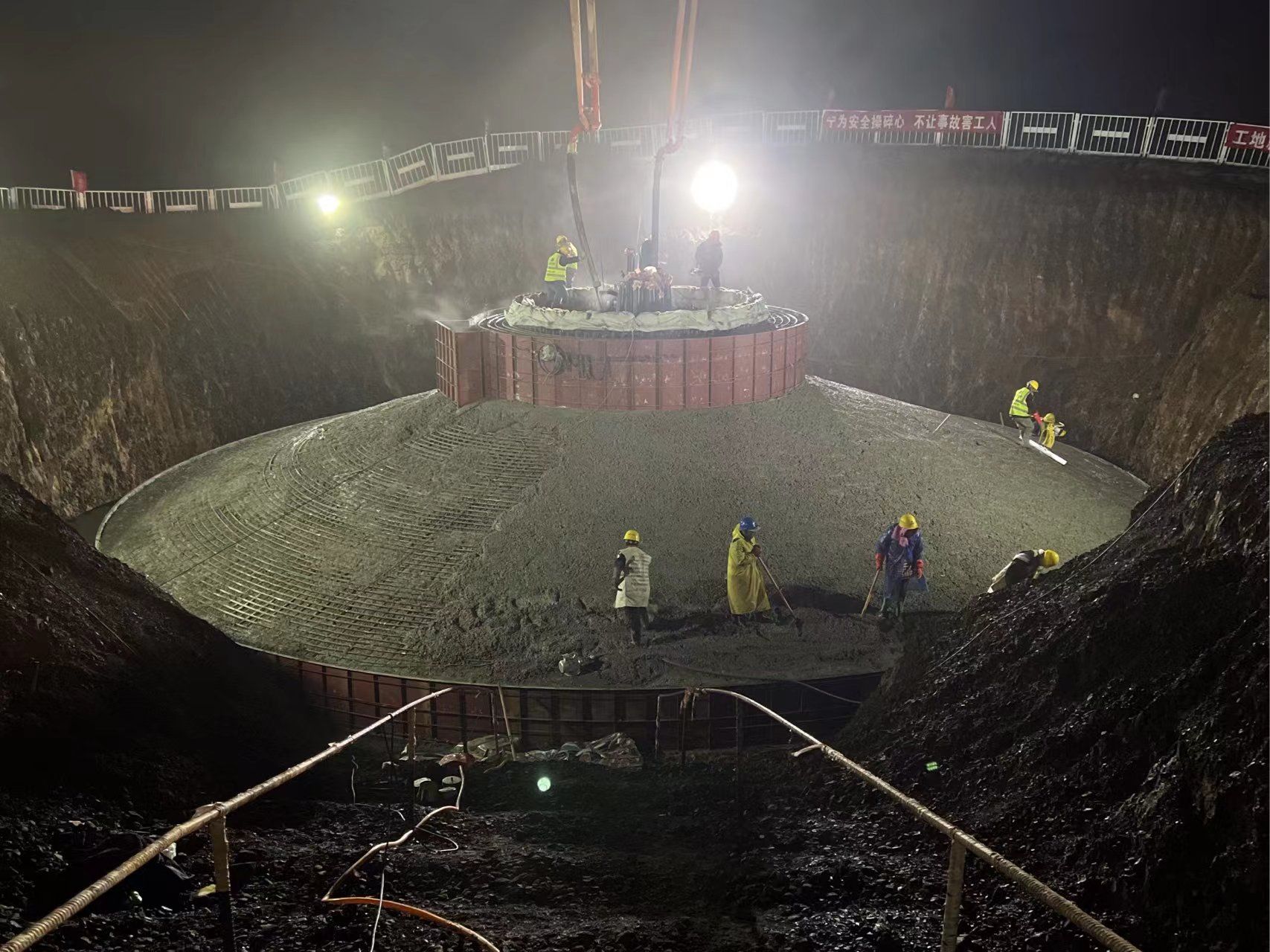

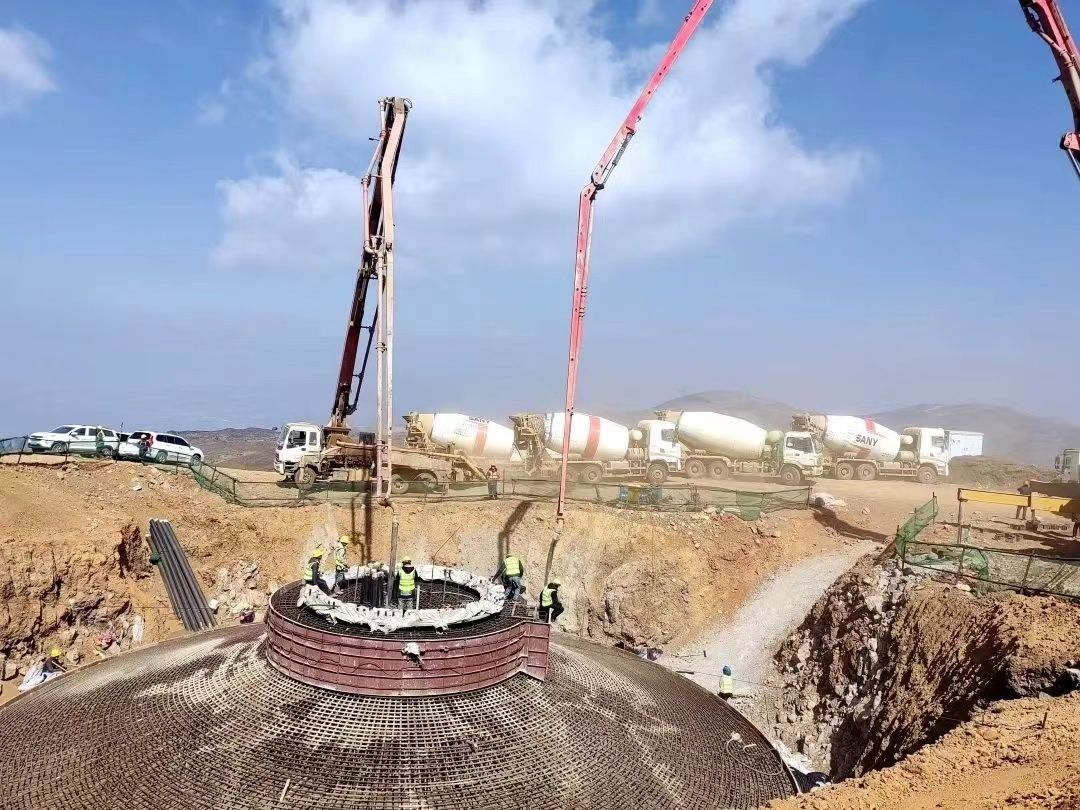

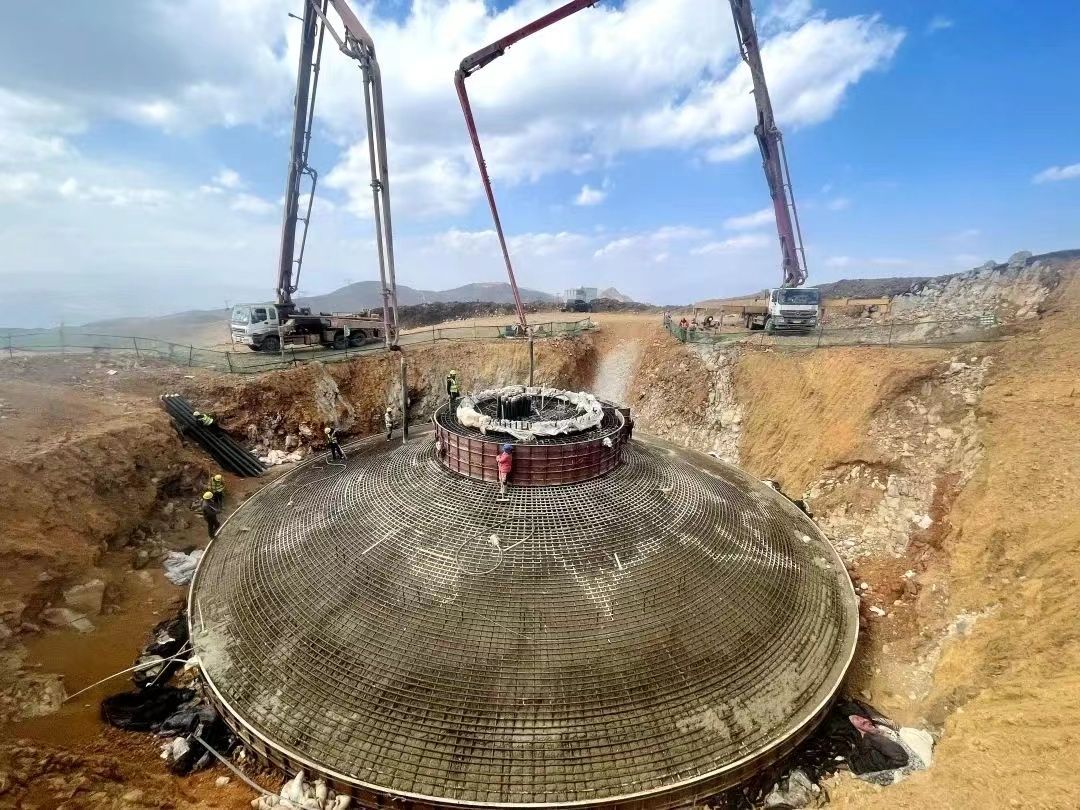

由於各個風機機位分佈錯綜複雜,道路泥濘崎嶇,僅僅從1號機位到15號機位就有1小時的車程,而從攪拌站到各機位則需3小時以上。這對項目的混凝土運輸保障產生了極大的要求。面對困難,項目部迎難而上,集思廣益,為順利完成澆築,他們積極協調攪拌站準備45輛運輸車,確保混凝土澆築連續性;進行澆築前安排專人走一遍線路,查找道路損壞破口,及時修整路面,作業時,全部人員均參與澆築保障,在沿途一線設置8處哨卡、7處會車平台,實時反饋運輸車動態,對突發情況進行及時處置,嚴格把控車輛進場,保證道路暢通;給參加澆築成員配備乾糧、熱水、藥品及氧氣瓶,最大限度做好後勤保障;每車混凝土在出發前都要先過磅稱重記錄,抵達現場後,必須經過測温、測塌落度等二次檢測合格,方可下料,且經過充分振搗後,方可進行下道工序,保證混凝土澆築質量。

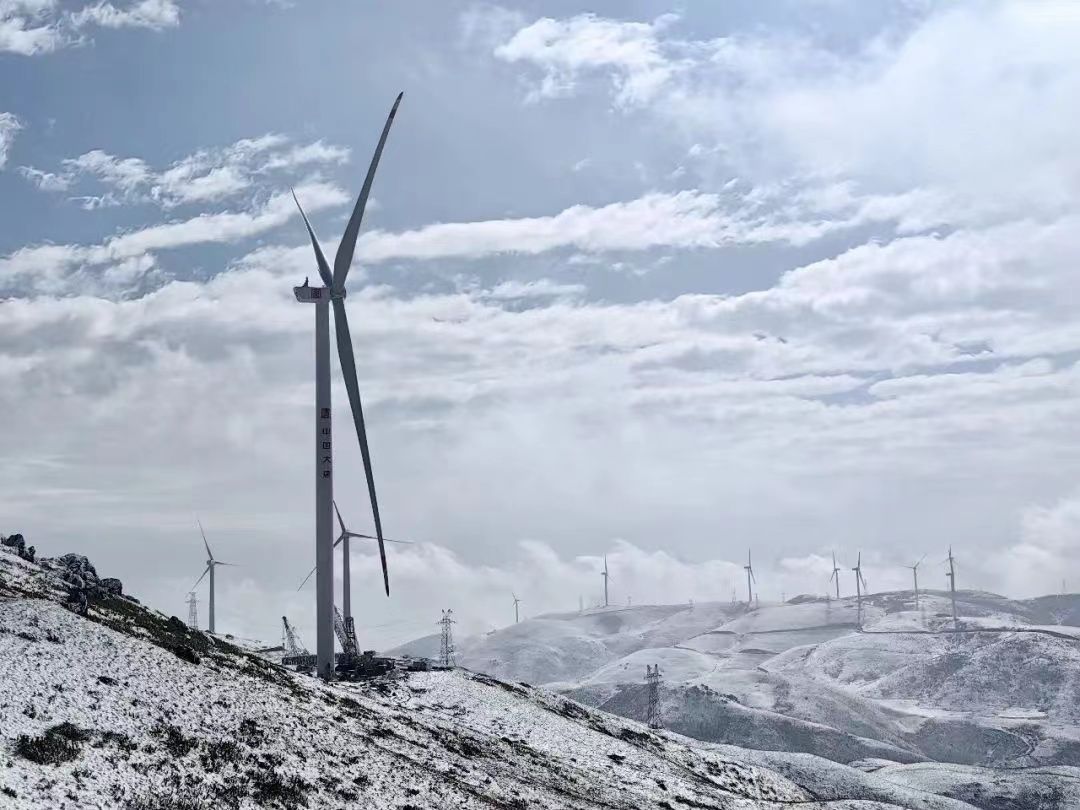

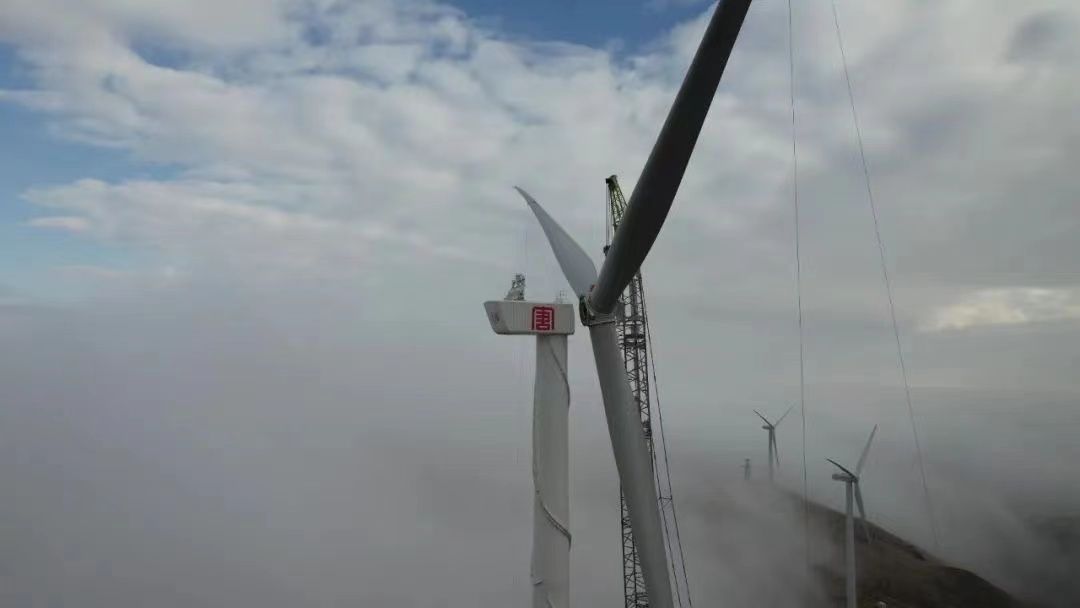

項目部全體員工緊盯生產目標,上下一心、勠力同行, 2022年10月8日,巨龍梁風電項目首台風機基礎澆築完成。12月20日,首台國內單機容量最大的6.7兆瓦高原山地風機吊裝完成。12月31日,首台風機正式併網發電。2023年3月19日,該項目15颱風機基礎全部澆築完成,為衝刺全容量併網發電做好了堅實保障。
170余天的艱苦奮戰,項目部全體員工始終牢記責任使命,戰冰雪、鬥嚴寒、防疫情、破難題、保併網,全力推進項目建設進度。下一步項目部將全力以赴做好後續風機吊裝、配套設備安裝及併網協調等工作,確保項目建設務期必成,樹立中國安能良好品牌形象。
