4,安裝質量控制的重點:控制關口前提——駐廠監造;改進控制方式,增加預拼裝工序;焊縫控制;測量控制。
(1) 駐廠監造。
為了確保構件加工精度和內在質量能夠滿足現場安裝的需要,減少拼裝差錯,監理部將質量控制關口前提到工廠加工製作環節,安排監理人員駐廠監造。
駐廠的監理人員對廠方製作加工質保體系、製作工藝、製作流程、材料……進行了見證;核實了所有構件都是由該公司本部自有工廠加工製作,非外協單位制作。
按照加工製作總體思路,5491個構件都是採用樣箱(胎具)控制成型。實現了加工精度好,預拼裝和現場空間安裝誤差小的奇蹟。
(2)根據構件的複雜性和現場空間組裝的困難性,監理部要求在產品出廠前增加一道預拼裝工序;具體指定了主肋和拱橋兩個樣段;並親自旁站了拼裝過程。
預拼裝的誤差滿足設計要求,證實了廠方的加工設備和方法、加工工藝能夠保證構件三維方向上尺寸的準確,因此監理工程師批准產品出廠。
(3)焊接是關鍵工序。
監理部始終把焊接質量做為控制重點。構件出廠前,對主、次肋等構件的焊縫進行無損探傷時,監理人員進行旁站。合格後進行驗收,批准出廠。
現場質量的控制重點:焊接工藝評定和探傷檢測。方法包括:焊接前查驗焊工資質;協助施工單位組織實際操作技能附加考試(水平和垂直焊);查驗探傷單位資質;對探傷進行旁站。不合格焊縫只允許返修一次。超過二次的(焊縫)必須報焊接專業工程師按特殊工藝進行處理;對不同厚度的鋼構件,經現場試驗後確定最佳焊接坡口形式;以檢測做為焊接質量的驗收依據……
這些措施的貫徹、落實,有力地保證了焊接質量。其中監理人員監督施工方對全部一、二級焊縫(共計14382條)進行了100%無損檢測。一次合格率在98%以上。經過整改,達到了100%合格。
鑑於工程具有複雜性和難度大的特點,為了確保工程質量和安全,監理部適時提出:將第三方檢測單位對一級焊縫進行抽檢的比例由3%提高到5%以上。此舉得到建設方的大力支持。按照5~10%抽檢率的第三方無損檢測,合格率達到100%。
建設方對焊縫提出了外觀要順滑的超規範要求。由於沒有驗收依據,於是在詳細瞭解建設方的意圖,並徵求設計人員意見的基礎上,監理人員與施工方一起在保證焊縫內在質量不變前提下,對焊縫打磨標準取得共識,基本滿足了建設方需求。
5, 空間拼裝定位靠測量。
由於現場安裝採用了空間拼裝工藝,因此測量成為控制構件空間定位準確的關鍵工序。為此監理部配備了專職測量工程師,購置了高精度激光全站儀。採用旁站、隨機抽查、平行觀測等方法對各座標點進行核查;由鋼結構監理工程師對各鋼柱間相對位置使用鋼捲尺進行校核。測量精度以毫米計,誤差允許值為2mm;並明確要求測量結果未經監理人員核實,不得進行構件定位。
實踐證明,監理人員採取的各項控制措施有效,保證了構件空間安裝定位準確。同時也為下一道幕牆按照設計圖紙進行安裝創造了有利條件。

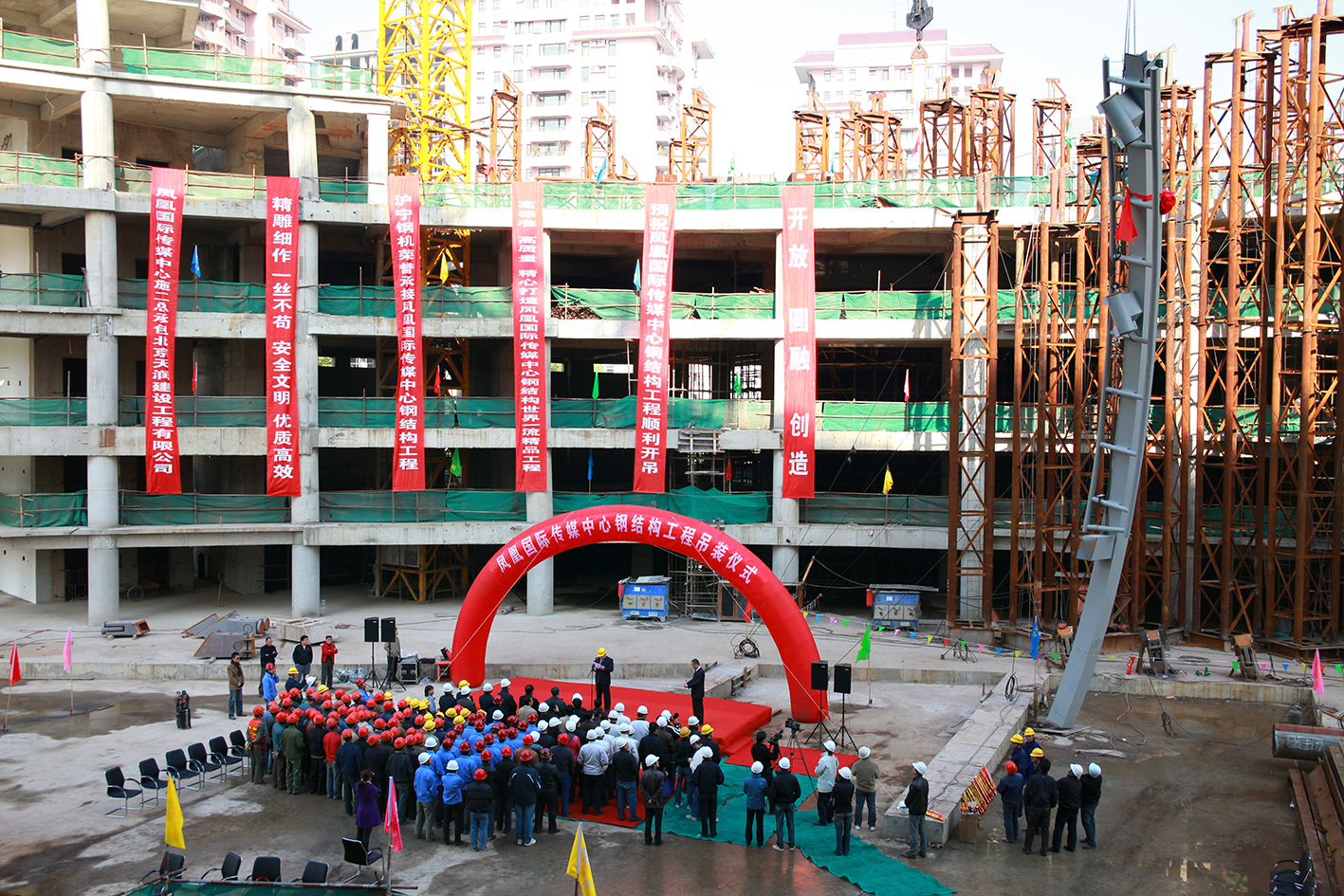

2010.10.27,外殼鋼結構吊裝第一根鋼管儀式
