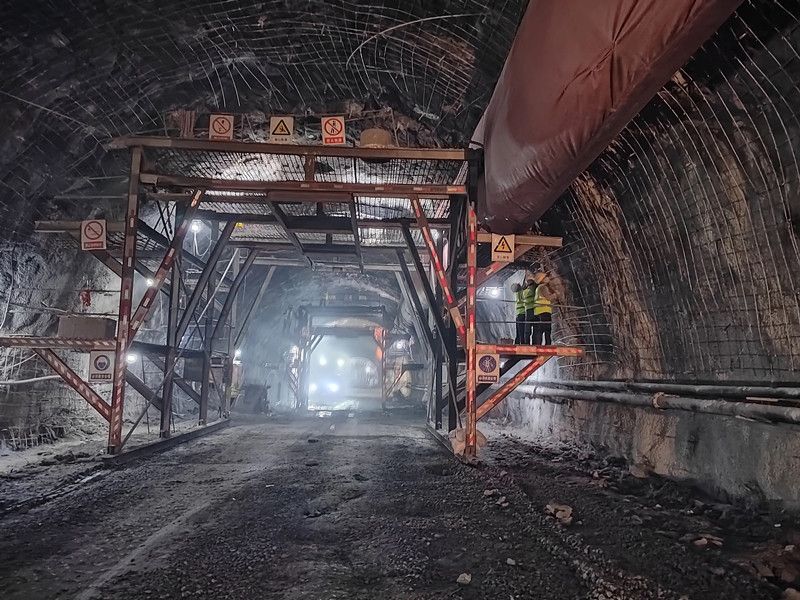

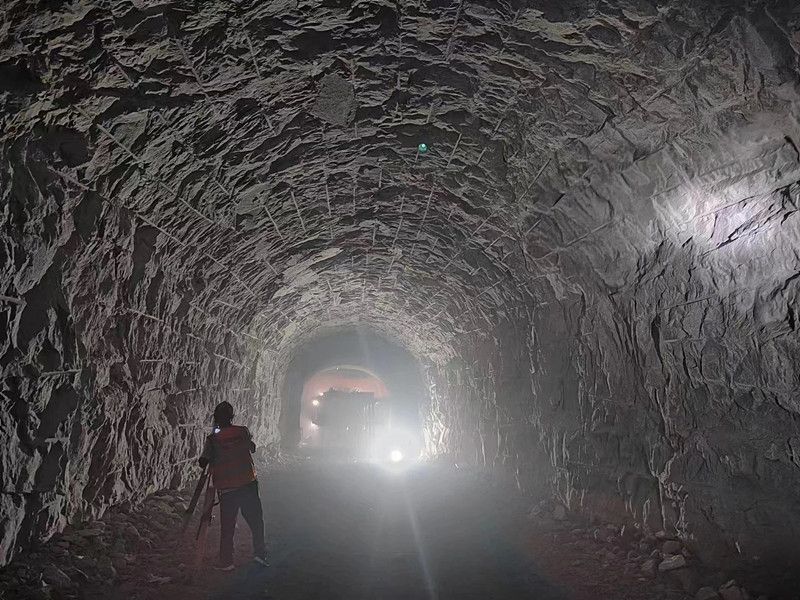

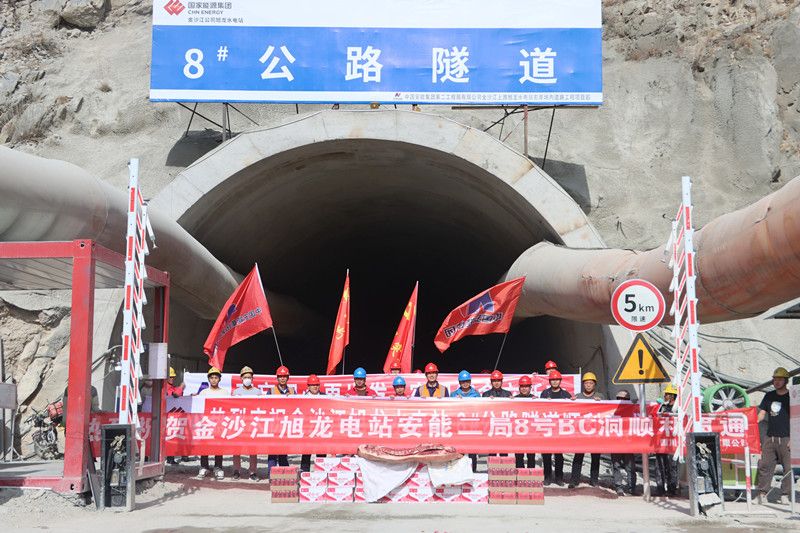

**中國基建報訊(徐迎華、金林傑 報道)**近日,伴隨着爆破的轟隆聲,由中國安能二局承建的金沙江上游旭龍水電站8#公路BC段歷經572個晝夜,順利實現隧洞貫通,標誌着旭龍右岸場內道路工程建設又取得了重大進展。


國家“十四五”期間重點工程旭龍水電站位於雲南省德欽縣與四川省得榮縣交界的金沙江干流上游河段,屬滇藏緩衝區內,壩址右岸隸屬四川省得榮縣徐龍鄉,左岸隸屬雲南省德欽縣茂頂鄉,是金沙江上游河段“一庫十三級”梯級開發方案中的第12級。工程開發任務以發電為主,為一等大(1)型工程,是西電東送骨幹電源點之一。該電站水庫總庫容8.47億立方米,電站總裝機容量240萬千瓦,安裝4台60萬千瓦瓦水輪發電機組,多年平均年發電量約105.14億千瓦時。右岸場內道路8#公路BC段全長1619米,終點與大壩拱端平台相接,作為右岸場內道路工程的關鍵線路,8#公路BC段貫通對整個電站建設推進起着至關重要的作用。

自開工建設以來,針對地質情況複雜,施工難度大,安全風險高,技術要求嚴,工期緊的實際,項目班子帶班現場督戰,“架子隊”全程指導,關口前移一線,不斷細化進度計劃,優化施工方案,先後克服了多個洞室交叉作業干擾大、洞內各工序作業時間加長、外部道路通行不暢等一系列難點問題,保證施工順利進行。同時,在技術上嚴格執行“短進尺、弱爆破、強支護、快封閉、勤量測”的原則,科學有序組織施工,全力保障施工進度;在質量上遵循“高標準、嚴要求、零容忍”的標準,確保施工質量零事故、質量零缺陷,實現隧洞安全順利貫通。

下一步,旭龍項目部全體人員將按照“履約為綱、質量為本、安全為基、效益為要”十六字方針,圍繞“樹立水電基層新標杆,打造精品工程新樣板”的目標,全力確保後續建設任務優質高效完成,為公司高質量發展貢獻旭龍力量。
