托克托電廠發展簡史_風聞
郭满天-经济史、产业史、技术史40分钟前

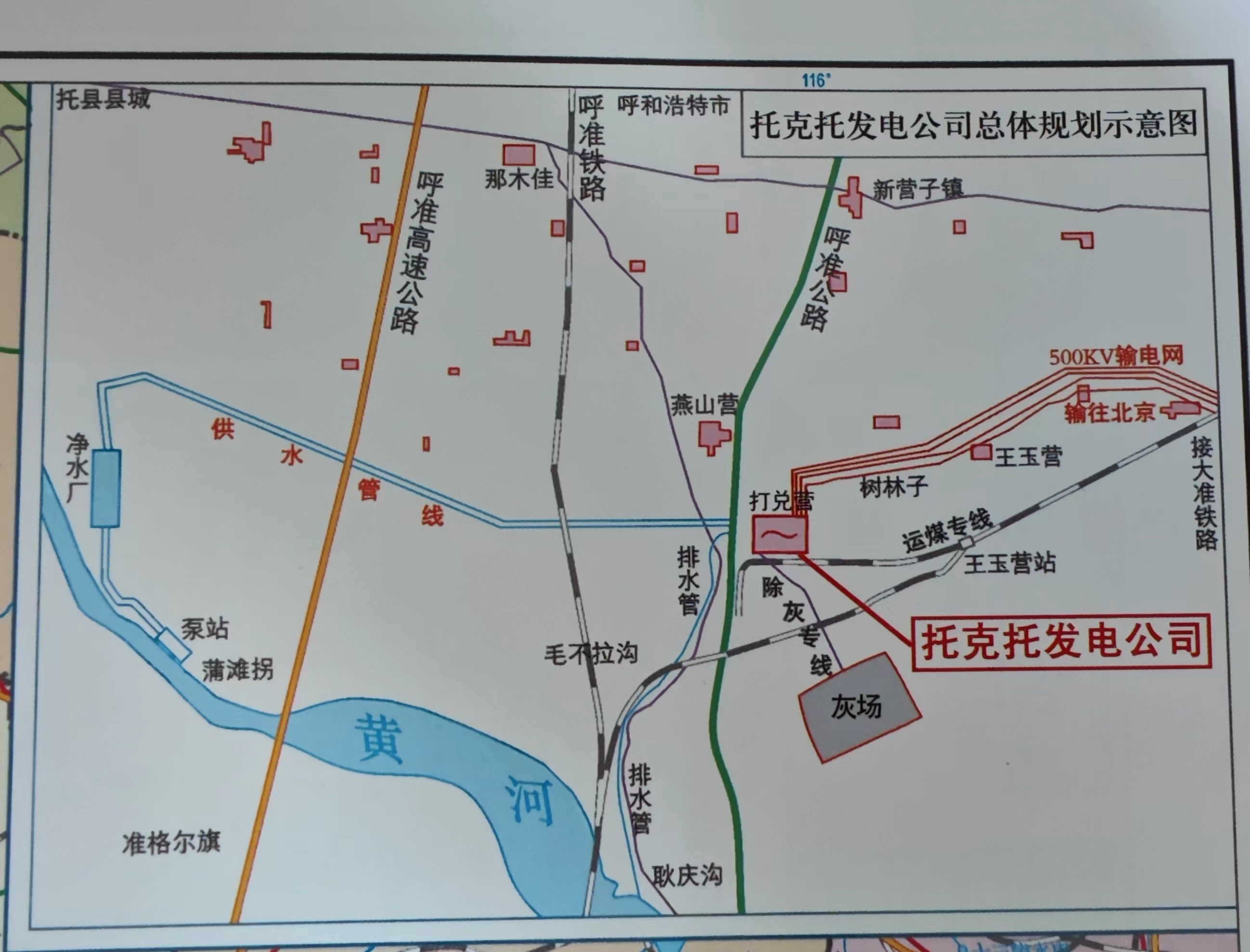

托克托電廠位於呼和浩特市南約70公里的托克托縣境內,西南距黃河水源地12公里,南距準格爾大型煤田50公里左右,與北京的直線距離僅400公里左右。這裏集資源優勢、區位優勢、交通優勢和地理優勢於一體,具備建設大型火電廠得天獨厚的優越條件。
托克托電廠是全球最大的火力發電廠,總裝機容量達到672萬千瓦。
托克托電廠從1983年開始規劃,2000年開始動工建設,到2006年即建成8台60萬千瓦火電機組,成為中國最大的火力發電廠。
此後托克托電廠繼續建設了2台30萬千瓦機組和2台66萬千瓦超超臨界機組,併成為全球最大的火電發電廠。
托克托電廠生產的電力送往京津唐電網,對保障京津唐地區的電力供應具有重要意義。
托克托電廠的前期規劃和決策
托克托電廠的規劃始於80年代。
早在20世紀70年代初,準格爾煤田的發現使得內蒙古自治區政府很早就把開發準格爾煤電工程列為經濟建設的重點,多次向國家提出相關建議。
1983年4月9日,時任水利電力部常務副部長的李鵬率9人考察團,在自治區領導的陪同下到托克托縣、準格爾煤田進行為時5天的開發能源基地的考察,提出擬建1500萬千瓦大型火電工程的規劃,並將托克托列為大型電廠首選廠址。

1991年3月,能源部責成華北電力設計院繼續進行託電項目的可行性研究工作。
1993年12月,內蒙古電業管理局成立了托克托電廠籌備處,加緊電廠的前期籌備工作,並開始了向世界銀行爭取貸款的聯繫程序。
1994年5月1日,國務院總理李鵬在視察內蒙古電管局時,對托克托電廠的建設作了進一步肯定,並提出要加快托克托電廠的建設,“託電要將準煤就地吃掉”。
1995年,內蒙古托克托發電有限責任公司正式成立,並開始進行了籌備建設工作。
托克托電廠的建設過程
托克托電廠工程是國家“九五”、“十五”計劃的重點工程和實施“西電東送”戰略、“西部大開發”戰略的標誌性工程,也是保證北京及華北地區用電和內蒙古自治區實施煤炭資源轉化戰略的一項關鍵性工程。
託電工程從籌備建設到正式批准開工,前期工作經歷了漫長的時間,但進入建設階段後發展速度卻是一日千里。

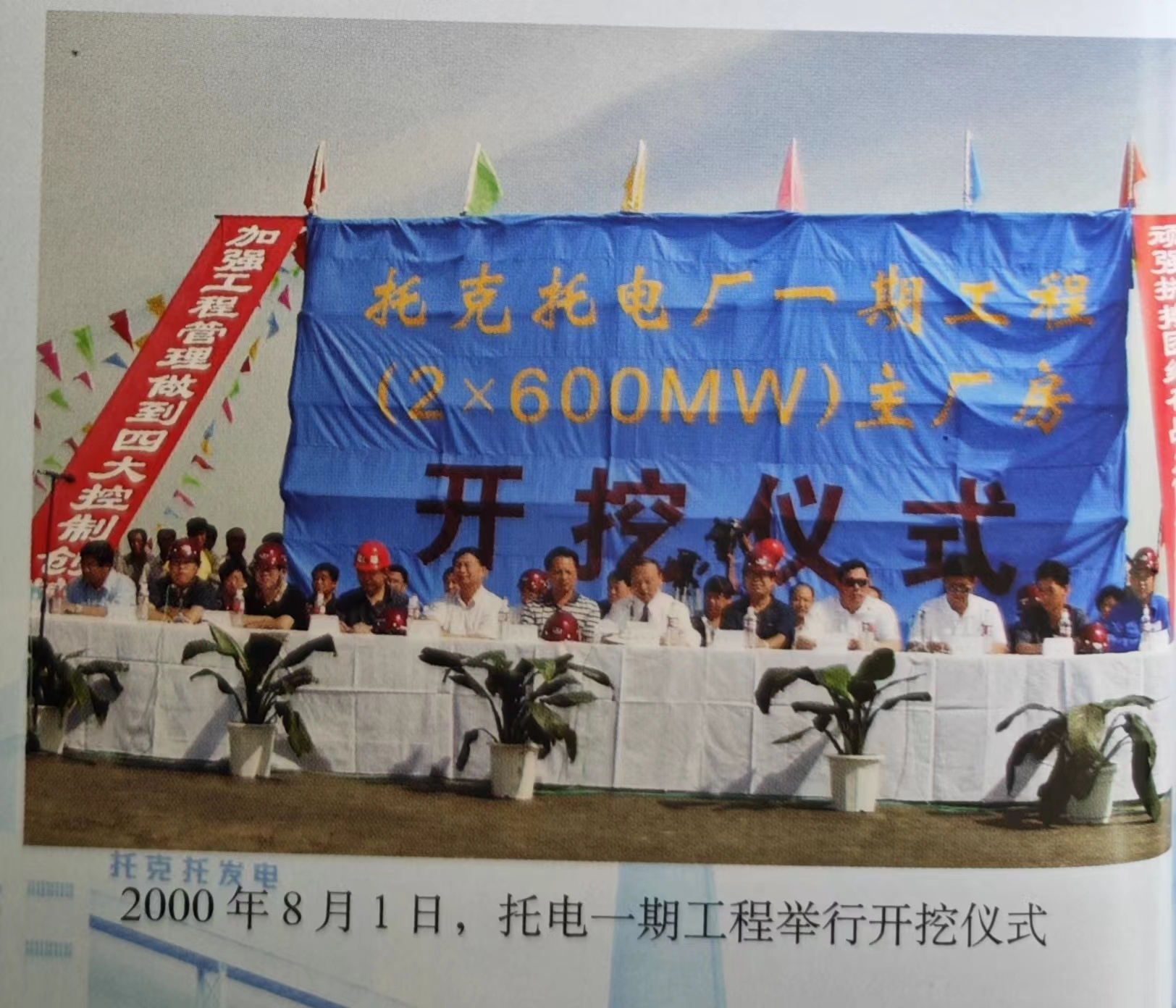

從2000年8月1日一期工程開工到2006年8月22日四期工程投產發電,僅用了6年的時間,就建成了8台60萬千瓦的機組。

托克托電廠的建設速度快,建設週期短。

一期工程從開工到投產發電,建設工期為35個月28天。
二期工程從鋼架吊裝到投產,2台60萬千瓦機組工程僅用20.5個月。
三期工程從開工到投產發電,建設工期為28個月,較合同工期縮短1個月。
四期工程從開工到投產發電,建設工期為27個月29天。
在2003年7月一期工程2台60萬千瓦機組投產後,連續四年每年投產2台60萬千瓦的機組,工程建設速度之快創造了中國電力建設事業的各項新記錄。

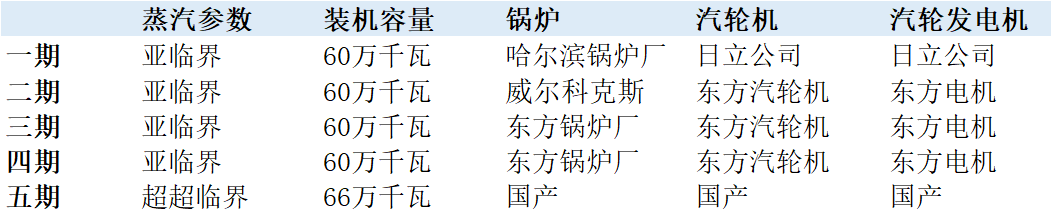

2017年公司五期擴建工程兩台國產66萬千瓦超超臨界機組全部投入商業運行,總裝機達到672萬千瓦,其中包括8台60萬千瓦機組、兩台66萬千瓦機組、兩台30萬千瓦機組,成為世界在役最大火力發電廠。

托克托電廠的建設質量高。
托克托電廠一至四期工程建築和安裝工程的驗收合格率和優良率均為100%,各期工程也以較高的得分率順利通過了達標投產驗收和半年試生產後的安全檢查。
一期工程還分別獲得了“2005年度中國電力優質工程”稱號和“全國優質工程”稱號,2號和5號機組還在全國60萬千瓦火電機組評比中獲得了金獎。
托克托電廠的造價低。
托克托電廠的設計全部由國內設計機構完成,發電設備以國產設備為主。

一期工程計劃投資為60.7億元,實際完成投資52.7億元,單位千瓦造價4392元;
二期工程計劃投資為40.7億元,實際完成投資35.1億元,單位千瓦造價2925元,是全國同類機組中造價最低的;
三期工程計劃投資為48.9億元,實際完成投資為41.9億元,單位千瓦造價3492元;
四期工程計劃投資47.6億元,實際完成仍有少量節約,單位千瓦造價3967元。
低造價為企業增強市場競爭力和機組的競價上網能力及提高企業的經濟效益奠定了堅實的基礎。
托克托電廠每期工程都能夠達到機組即投產即穩定即盈利。
由於採用了先進的發電設備,托克托電廠日常運營需要的人員極少,截至2006年底托克托電廠共有員工481人。
托克托電廠人員結構特點為高學歷、年輕化。較好的人員結構使企業的生產效率不斷提高,在2003年人均產值246萬元的基礎上,2004年人均產值達到602萬元,2005年達到659萬元,2006年又突破千萬元大關達到1026萬元,在國內同行業中處於領先水平。
托克托電廠所發全部電量由四回500千伏線路直接送往京津唐電網。
隨着各期工程的陸續投產發電,公司年上網電量也從2003年的38億千瓦時,逐步增加到2004年的105億千瓦時、2005年的154.7億千瓦時和2006年的202.2億千瓦時,佔到北京地區年用電總量的三分之一,為國民經濟提供了強大的電力支持。

托克托電廠發展的啓示
第一,2000年後中國火力發電廠的建設週期顯著縮短。
從2000年開工開始算起,到2006年四期過程兩台機組投產,托克托電廠用了不到6年的時間就建成了6台480萬千瓦的發電裝機容量。
2000年後中國發電廠的這種建設速度不是偶然的,不僅托克托電廠如此,華能玉環電廠的建設速度同樣十分之快。
華能玉環電廠是國家“863”計劃中引進超超臨界機組技術,逐步實現國產化的依託工程,是我國首次建設百萬千瓦超超臨界機組的電廠。
玉環電廠於2004年6月開工,2006年11月28日實現了首台百萬千瓦超超臨界燃煤機組投產,2007年11月25日第四台投產。全部400萬千瓦的發電裝機容量僅用了短短的三年時間。
電廠建設週期的縮短是中國電力工業技術達到成熟的重要標誌之一!
第二,中國電力工業的技術水平顯著提升。
托克托電廠8台60萬千瓦機組仍是亞臨界機組,而玉環電廠4台100萬千瓦機組則進一步升級到全球最先進的超超臨界機組。
2000年後中國電力工業一方面利用成熟火電機組擴大產能,另一方面也不忘繼續引進先進技術。
新中國成立時,蘇聯幫助我們建設的火電機組還是高壓、超高壓機組。
我國電力工業和機械工業工作者通過幾十年持續不斷地努力,在2000年後終於追趕上了世界最先進水平。
第三,中國電力工業的設備基本上實現了自給。
托克托電廠8台60萬千瓦機組中,只有一期和二期的部分機組部分主機是進口的,其餘6台機組全部都是國產的。
五期工程的2台66萬千瓦超超臨界機組是國產的。
玉環電廠的4台百萬千瓦超超臨界機組是國內引進技術製造的,中國的機械工業通過引進技術用較短的時間追趕上了世界先進水平並實現了發電設備的自給。
1949年新中國成立時,全國的發電裝機容量只有186萬千瓦。
蘇聯援建中國的“156項工程”中電力工業項目25個,發電裝機容量是298.7萬千瓦,其中23個火電項目裝機容量是146.4萬千瓦。
2000年後,托克托一個電廠的裝機容量就可以達到672萬千瓦,中國的技術能力有了質的提高。
“156項工程”中23個火電項目的建設橫跨一五和二五時期,前後歷時近10年左右。
托克托電廠480萬千瓦裝機容量的建設僅用了6年左右的時間,玉環電廠400萬千瓦裝機容量的建設僅用了3年左右的時間。
從建設週期來看,中國電力工業的發展速度也有質的提高。
此外,由於發電設備實現了自給,中國電廠建設的投資是可控。
這些因素共同作用的結果就是2000年後中國的發電量增長速度超過了以外任何時期,中國的發電量也在2010年前後超過美國。

從1949年至2000年,中國的發電量增長了1.36萬億千瓦時。

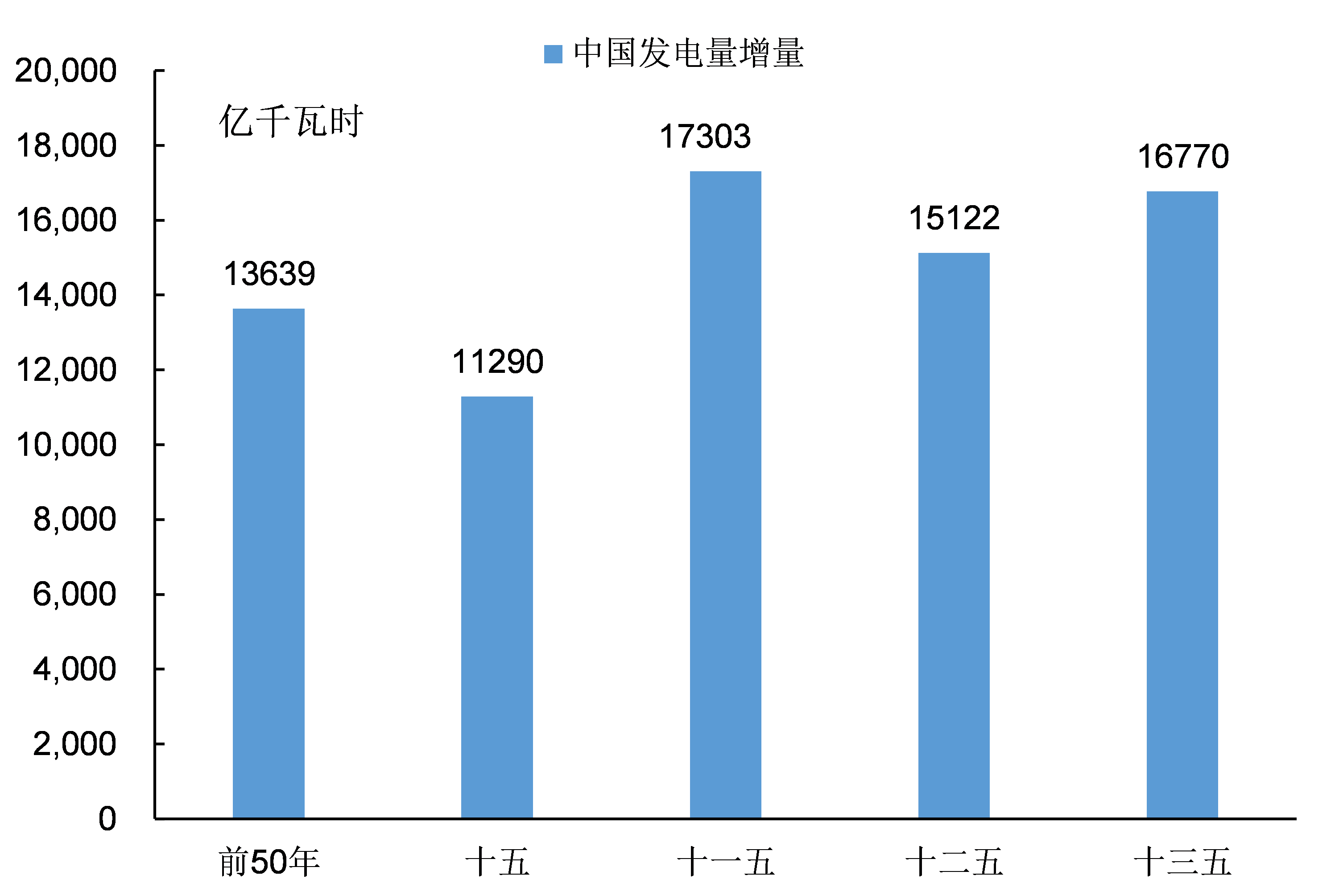

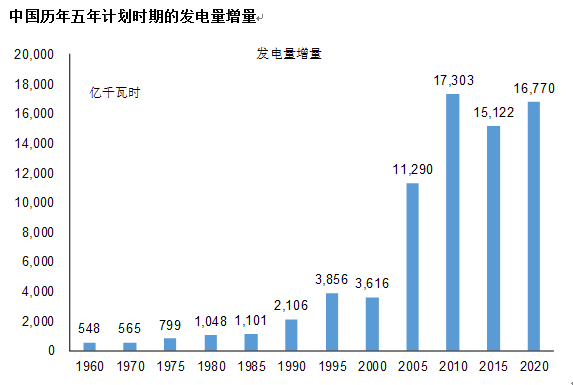

“十五”期間(2001~2005),中國的發電量在短短5年的時間裏增長了1.13萬億千瓦時,僅僅略低於前50年的增量。
“十一五”期間(2006~2010),中國的發電量在5年的時間裏增長了1.73萬億千瓦時,增長幅度更是超過了前50年的增量。

2000年後中國電力工業之所以能夠實現如此超高速的發展,在於中國已經徹底掌握了技術,增加發電裝機容量已經變成了一個數字遊戲。
今天中國的電力工業在光伏、風電、超高壓輸電、水電、火電等各領域都實現了領先,但我們不能忘記我們來時的路,不能忘記前面幾十年的艱苦奮鬥!
參考資料:
1、《托克托發電公司志1983~2006》
2、《華能玉環電廠十年發展歷程》
