廣東沙角發電基地_風聞
郭满天-经济史、产业史、技术史4小时前

沙角,位於廣東省東莞市虎門鎮轄區內,面對珠江口。
沙角在中國近代史上留下過濃重而悲壯的一筆:林則徐虎門銷煙,鴉片戰爭時期沙角炮台抗擊英軍入侵。
沙角不僅見證了舊中國的衰落,也見證了改革開放後中國經濟的蓬勃發展。
80年代初廣東省籌集資金在沙角建設了一座火力發電廠,這座最先建立起來的電廠被命名為沙角A電廠,同時預留了建設第二、三期的場地。
1984年,深圳市政府和香港合和實業有限公司在二期場地上合作建設了第二座電廠,即沙角B電廠。
1992年廣東省又與合和公司在三期場地上合資建立了第三座火力發電廠,即沙角C電廠。
改革開放後在當年的古戰場旁,廣東省一口氣就建立了三座總裝機容量達388萬千瓦的發電廠,源源不斷地為珠三角的經濟發展提供電力。
沙角發電基地的建設過程

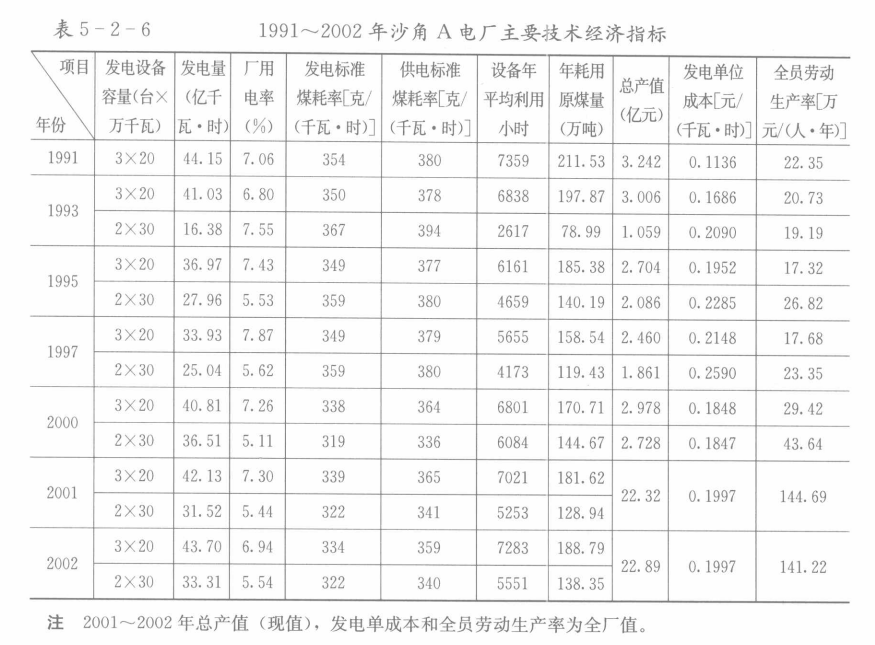

1981年經國家批覆同意開始籌建,沙角A電廠應運而生。
沙角A電廠一期工程建設三台20萬千瓦超高壓汽輪發電燃煤機組,1983年開工建設,1987年首台機組投產,1989年8月三台機組全部建成投產。
一期工程從開工到全部建成投產,用時6年。
沙角A電廠二期工程建設2台30萬千瓦亞臨界壓力汽輪發電燃煤機組,工程於1988年11月開始打樁,1989 年 9月土建正式開工。
兩台機組分別於1992年9月27日和1993年6月27日完成72小時試運行,1993年5月1日和7月15日分別移交生產。
二期工程從土建開工至第一台機組建成投產,工期36個月。

沙角B電廠是中國第一例通過BOT(建設-運營-移交)方式引進外資興建的電廠,是中國改革開放的重要標誌之一。

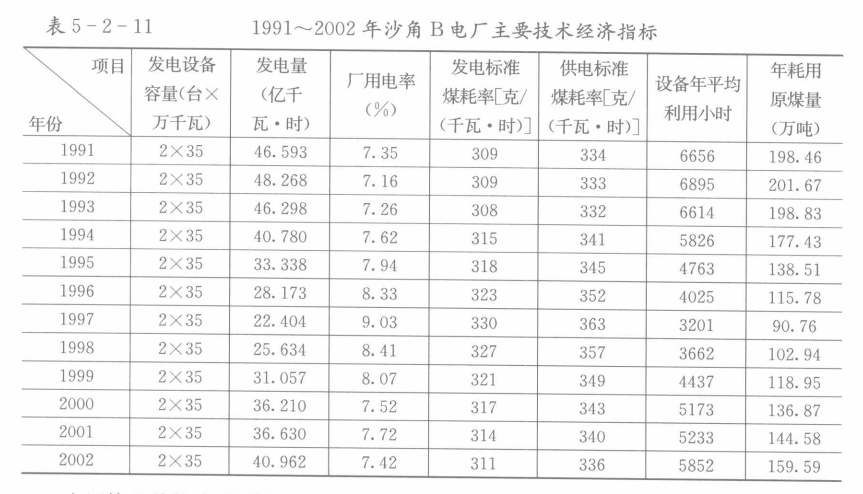

沙角B電廠建設二台35萬千瓦亞臨界壓力汽輪發電燃煤機組,裝機總容量70萬千瓦。
沙角B電廠於1985年7月開工建設,2台機組分別於1987年4月和7月建成投產。
沙角B電廠的建設週期僅用時兩年左右,創造了當時世界最快的建廠速度。
根據深圳市能源總公司總結沙角B電廠BOT模式的經驗寫的《廣東省沙角B電廠BOT模式綜述》:“原計劃以36個月建成B電廠,實際上只用了22個月就使第一台機組併網發電,且僅隔3個月第二台機組又相繼投入運行,速度之快創世界紀錄。”

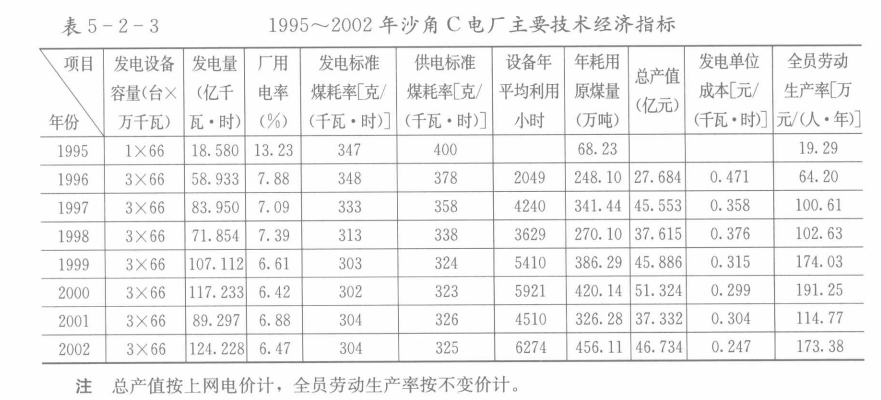

沙角C電廠建設三台66萬千瓦亞臨界壓力汽輪發電燃煤機組,是廣東省電力局(出資60%)和香港合和能源有限公司(出資40%)合資建設的項目。

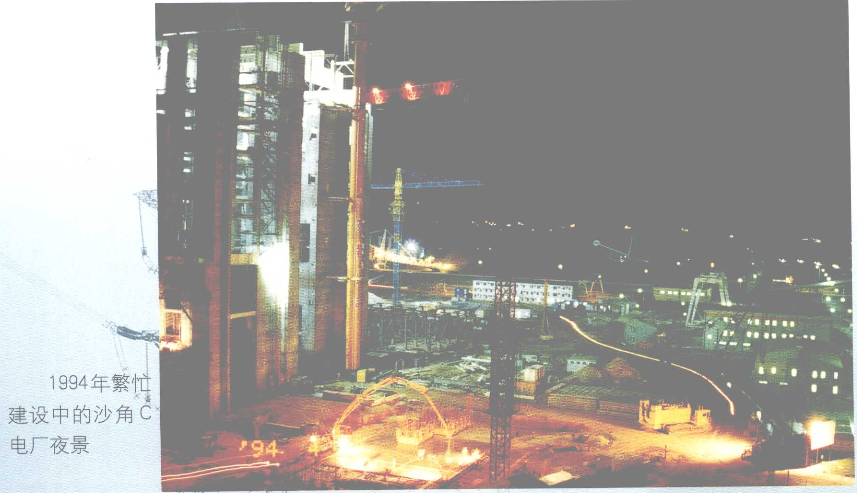

沙角C電廠於1992年10月1日主廠房破土動工, 3台機組分別於1994年12月13日、1995年5月4日和8月22日首次併網發電,1996年6月全部建成投產,電廠總容量198萬千瓦。
工程從土建開工至第一台機組建成投產,工期39個月,電廠總工期45個月。

沙角A電廠裝機容量120萬千瓦:20×3+30×2;
沙角B電廠裝機容量70萬千瓦:35×2;
沙角C電廠裝機容量198萬千瓦:66×3。
沙角發電基地的裝機總容量達到388萬千瓦。

沙角發電基地的設備來源和投資
沙角A一期工程三台20萬千瓦超高壓汽輪發電燃煤機組都是國產機組。
沙角A二期工程兩台30萬千瓦亞臨界壓力汽輪發電燃煤機組也是國產機組,三大主機都是上海電氣集團製造的。
沙角A二期工程竣工決算投資為16.98億元,其中輸變電配套1.962億元,單位千瓦造價2830元,是“八五”計劃期間廣東省同類型機組造價最低的工程。
沙角B電廠的兩台35萬千瓦亞臨界壓力燃煤機組是從日本東芝和石川島播磨公司引進的,是廣東最早建成的亞臨界壓力汽輪發電機組。
沙角B電廠的投資金額在深圳和香港合和最初的談判中商談的是32億港元,後來採購設備壓價了5億港元,最終的實際投資規模低於30億港元。
沙角C電廠三台66萬千瓦全套發電設備都是進口英法GEC-ALSTHOM公司和美國ABB-CE公司。
工程機電技術設計和設備安裝由 GEC-ALSTHOM和 ABB-CE公司負責,土建施工由香港滑模公司承包,上述三方組成總承包集團,採取交鑰匙方式。
沙角C電廠建成總投資145.61億元,其中輸變電配套4000萬美元,單位千瓦造價7354 元。
廣東省“八五”計劃期間建成的亞臨界壓力火電廠中,造價最低的是沙角A電廠二期擴建工程僅2830元/千瓦;造價最高的是沙角C電廠,高達7354元/千瓦。

沙角發電基地的運營
沙角發電基地各火電機組建成後投產都十分順利,很快都能達到設計指標。
沙角A電廠二期工程2台30萬千瓦機組,1994年發電量26.08億千瓦時,設備年平均利用小時4347小時,設備可用率分別為50.66%和76.07%。
二期工程的及時建成投產,對緩和廣東電力供應發揮重要作用,工程取得了較好的經濟和社會效益。
沙角A電廠一期三台機組每年的發電量在40億千瓦時左右,二期兩台機組每年的發電量在30億千瓦時左右,建成投產後每年都為廣東省電網提供70多億千瓦時的電量。

沙角B電廠是廣東最早建成的亞臨界壓力汽輪發電機組,建成後最多年發電量達48億千瓦時,每年發電量基本在30億千瓦時以上。
從建成投產至2002年,電廠累計發電量590.41億千瓦時。
從建成至2018年關停的三十多年,沙角B電廠累計發電量近1218億千瓦時,累計供電量逾1118億千瓦時,開創了中國以BOT方式投資大型基建項目的成功先河,為廣東電網的安全穩定和廣東省的經濟騰飛做出了重要貢獻。

沙角C電廠達產經歷了一些波折,投產後運行過程中設備暴露出部分設計缺陷。
針對這些問題,電廠加強對設備的技術更新改造,其中較大的項目有更換磨煤機全部馬達,發電機定子更換端部槽楔和汽輪發電機組密封瓦改造,熱工自動化的改進,通過這些措施提高了機組運行的可靠性。
1998年以後機組運行基本平穩,每年可發電100億千瓦時以上。

沙角發電基地的關閉

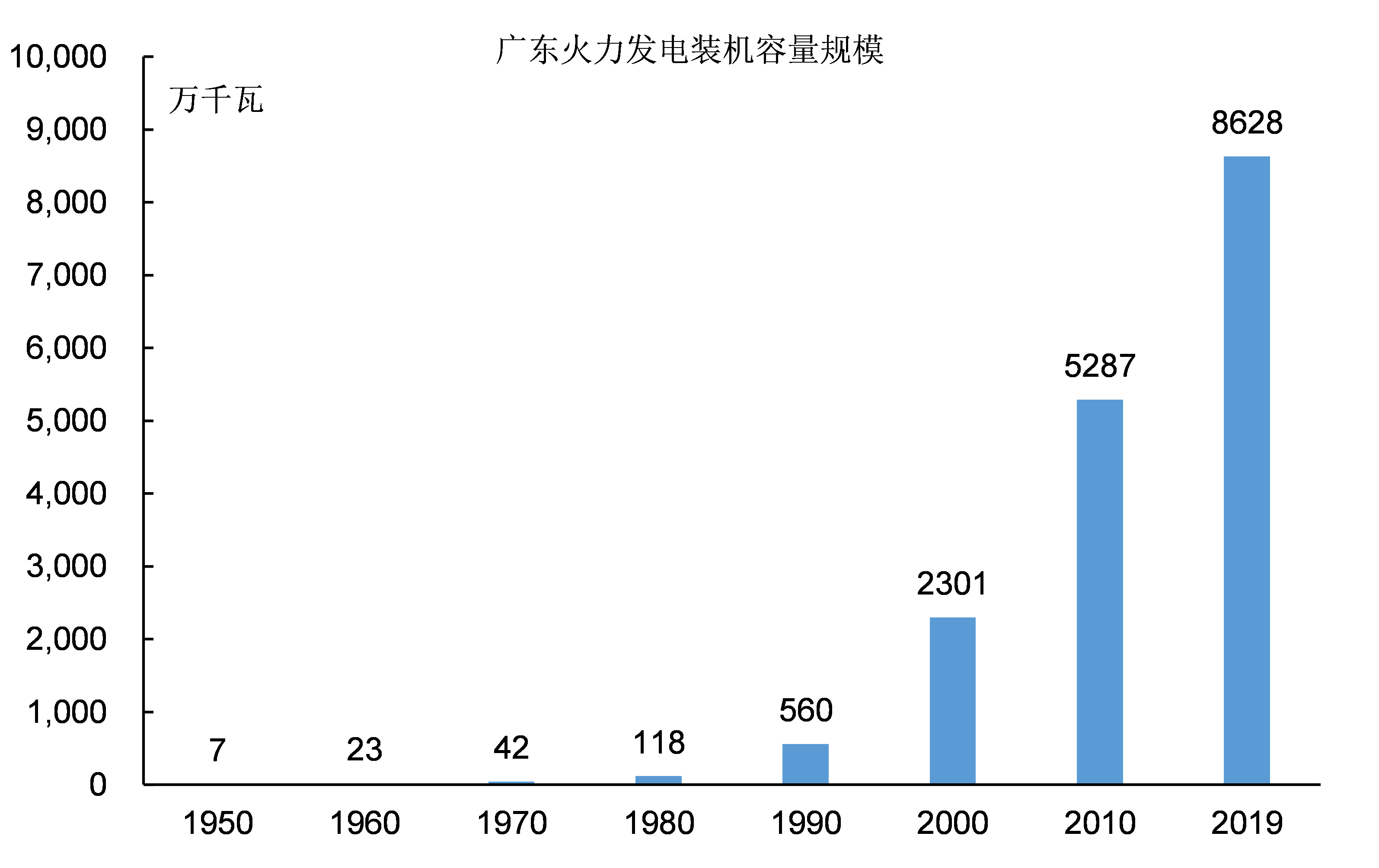

隨着經濟的發展,廣東省的發電裝機容量不斷增長並超過了1億千瓦時。
沙角發電基地在廣東省電力工業中的作用下降,且發電設備的技術指標也已經落後。
2017年10月,東莞濱海灣新區成立,沙角電廠的搬遷提上議程。

2018年,深圳能源率先響應和落實廣東省委省政府關於高質量建設粵港澳大灣區和打好污染防治攻堅戰的工作部署,關停沙角B電廠的兩台機組:
電廠2號機組於2018年11月底正式關停,1號機組於2019年11月13日正式關停。
從2018年到2019年,沙角A電廠1號、2號和3號機組陸續關停退役。
2023年10月31日,4、5號機組關停退役,意味着歷時六年,沙角A電廠全面關停。
目前,沙角A、B電廠已有7台燃煤機組關停退役,沙角C電廠3台機組將於2025年底關停退役。

為解決沙角電廠退役的電力供應問題,確保珠三角地區供電安全,東莞、深圳市將分別選址建設200萬千瓦氣電機組作為替代電源。

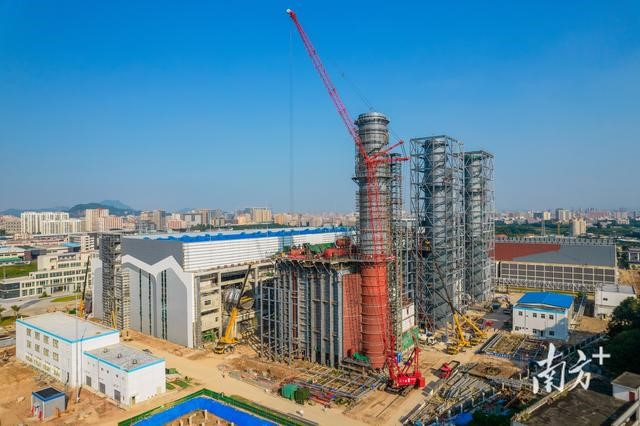

其中,東莞將在寧洲廠址建設沙角A電廠替代電源,寧洲項目位於虎門鎮南柵社區,用地面積約343畝,總動態投資為59.28億元。
從沙角A電廠到寧洲項目,從燃煤到燃氣,這個有着三十多年曆史的老電廠,將以全新的面貌助力廣東綠色能源發展、助力粵港澳大灣區建設,在涅槃中煥發新生機。
從改革開放之處的極度缺電,到2018年後電力裝機容量基本超過需求,中國電力工業用了近40年的時間。
在這40年的發展過程中,中國電力工業主要依靠本國的技術裝備擴大了裝機容量,滿足了經濟發展對電力的需求。
在自力更生的同時,中國電力工業也並未固步自封,充分把握機會利用海外的資金和先進的技術裝備來發展自己。
沙角發電基地的建設和關閉是中國火電工業發展的一個縮影。
沙角發電基地從建成後一直到2006年都是廣東裝機容量最大的火電廠,隨後才被台山電廠超過,但388萬的裝機容量仍讓沙角電廠穩居廣東乃至全國電廠的前列。
沙角發電基地的建設過程充分表明了中國電力工業技術的成熟:沙角A電廠一期的建設用時最長,此後各電廠的建設週期一般不超過3年時間。
沙角發電基地的建設資金以國內資金為主,同時也合理利用了外資,沙角B電廠更是首個以BOT方式建設的大型項目。
沙角發電基地裝備的火電機組既有國產的,也有進口的。從電廠的實際運營經驗來看,國產的機組並非就一定落後,進口的機組就並非一定先進可靠。
實事求是才是我們發展經濟最好的方法。

參考資料:
1、《廣東省電力工業志1991-2002》
2、《中國電力工業史》
3、《新中國電力工業統計資料彙編1949-2019》
4、《沙角B電廠的建廠模式》,深圳文史,周溪舞。
