海南首個海上風電項目順利併網!可滿足每年40萬人用電需求
12月25日18時30分
海南電網220千伏隆豐線
送電成功
標誌着海南首個海上風電項目——
華能臨高CZ1海上風電項目
具備併網發電條件

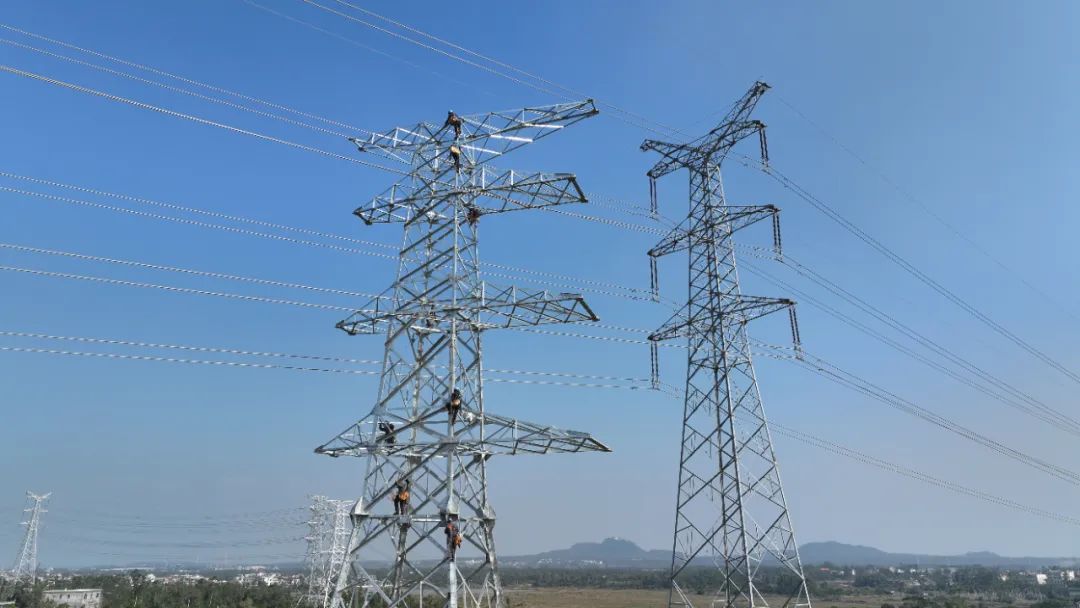

南方電網海南電網公司施工人員開展組塔作業。通訊員 宋印官 攝
據瞭解,CZ1海上風電場項目位於臨高縣西北部海域,規劃裝機容量60萬千瓦,設計安裝60台單機容量為10兆瓦的風力發電機組。
為滿足該海上風電項目順利併網發電,南方電網海南電網公司建設配套送出線路工程——220千伏隆豐線,新建鐵塔114基,新建單回架空線路39.93公里。
海上風電項目配套送出線路工程建設時間緊、任務重,海南電網公司採取超常規舉措,啓動應急項目建設模式,設立工作專班,強力統籌推動,確保各環節無縫銜接。項目從可研到開工,僅用了3個月時間,打破了以往同類項目8個月至10個月的紀錄,從開工到投產僅用了6個月,創下了新建同等規模輸電線路的最快施工速度。
據悉,海上風電項目通過2條220千伏海底電纜跟電網相連,海南電網還特別邀請海纜專家指導海纜檢驗等。
CZ1海上風電項目建成投產後,每年可提供清潔電能約18.5億千瓦時,每年可節約標煤約56萬噸,減排二氧化碳約156.8萬噸,相當於植樹造林約4500公頃,發電量可滿足每年海南省40萬人生產和生活用電需求。
