冬曉:等了十年還沒用上新幹線,這真的很“印度”
guancha
【文/觀察者網專欄作者 冬曉】
印度首條高鐵孟買-艾哈邁德巴德項目歷經十年仍進展緩慢。據日媒援引消息人士稱,該項目繼多次延期和預算超支後,再次面臨車型變更——擬將原定的E5系新幹線改為日本尚未啓用的下一代E10系列車。該車型預計2030年才在日本投用,此次調整可能導致技術轉讓障礙和成本進一步攀升。
由於拖得時間太長,關於印度從日本買高鐵這事兒很多人可能沒什麼印象,當年為吃下這個大單,日本方面下了非常大的功夫。
時間步入21世紀,經濟發展的需求和人民出行的需求,使得印度迫切希望能發展自己的高速鐵路;自然,這裏面也摻雜了政客們謀求更高權力的慾望。此時的印度雄心勃勃,意圖成為一個全球性的超級大國,而建立遍佈全國的高速鐵路網絡,正是一個與之相匹配的“良好開端”。
印度的鐵路系統是什麼樣,這裏我們就不贅述了,簡單來説就是髒、亂、差、擠,安全性能也得不到保障。或許有人會説,印度的鐵路搞不好,還可以搞飛機,沒必要死磕;美國沒有高鐵,靠航空運輸,也能滿足大眾的出行需求,高鐵並不是國家發展的剛需。

2022年1月17日,孟買火車站,一名乘客從長途列車的窗口向外張望 法新社
關於這點,印度新德里全球政策觀察的高級研究員、鐵路和交通基礎設施方面的專家奇特雷什·什裏瓦斯塔瓦解釋過,儘管印度的航空市場近年來不斷擴大,但對於普通印度民眾來説,依然很依賴鐵路,鐵路的存在主導着社會上絕大部分階層的出行選擇,這使得印度政府非常重視發展和擴大鐵路基礎設施的建設。
有決心當然是好的,但問題在於,在“想到”和“得到”之間,還差一個“做到”。如此龐大的基建項目,且關係萬千人民的福祉,決定了它不是一個簡單的經濟問題或技術問題,自誕生之初就是一個政治問題。
2014年印度總理莫迪發起“印度製造”計劃,旨在促進國內生產,將印度轉變為“一個全球設計和製造中心”,這為後來印度購進他國高鐵奠定了一個不可動搖的基本調門——我們印度人確實要買高鐵,但我們不只要整車,本地化的工廠和技術轉移我們也要。
當時,面對印度如此廣袤的市場,各國企業紛紛下場準備搶灘登陸。有花巨資請人做市場調查的,有託關係找政府高層在外事上幫着喊話的。全世界一年下來承建鐵路的單子數量有限,搶到就是賺到,但倘若要問誰最積極,那非日本政府莫屬。
談到高鐵,日本新幹線可是響噹噹的品牌,在國際上頗具美譽度,甚至成為日本科技高度發達的宣傳名片。只是名頭叫得很響,但在賺外匯上新幹線表現得不佳,按照日媒在2018年報道中的説法,2007年新幹線出口台灣地區是唯一成功的案例,所以在2015年前後印度政府全球招標修高鐵之際,日本表現的格外賣力也就不足為奇。
彼時的國際政治局勢已發生變化,中美在各領域的對抗初現端倪,且隨着安倍晉三二度掌權,中日關係陷入了冷淡期。對印度,那是聯日抗中,對日本,那聯印抗中,隨即,雙方一拍即合。2014年8月莫迪就任新總理百日來,第一次對外國主要國家進行訪問,他特意將目的地選在日本。在長達五天的訪問期內,日本慷慨地向印度奉上了一份日本經濟支援的大禮包,承諾五年內對印度直接投資和進駐日資企業的數量翻倍,以及向印度提供高達3.5萬億日元的投融資。

日本前首相安倍晉三和印度首相莫迪在高鐵模型前合影 共同社
一年之後,也就是2015年12月,安倍晉三出訪印度,和莫迪在首腦會談中就印度高鐵引進日本新幹線達成了協議。按照當時的協議,該項目應該於2017年開工,並於2023年開通。根據日本政府的最初估算,包括土木工程、列車和信號燈等新幹線總事業費約為1.8萬億日元規模。
政治先行的結果是,為了儘快推動本國企業赴印開拓市場,日本政府在2015年底發起了新一輪總額為1.5萬億日元的投融資。根據日媒報道,日本國際協力銀行將為發電站和工廠建設的部分資金提供融資,促使日本企業參與印度大型工程項目,加上此前對高鐵建設的日元貸款,日本同印度的經濟聯繫正在不斷加強。
除了在經濟上慷慨解囊,日本還不吝於將車組的建設也一併轉移到印度進行。此前,在向台灣地區出口新幹線時,因為擔心技術外泄,參與的日企放棄了直接在台灣地區本地生產的打算。
印度首個高鐵建設計劃的訂單名頭可謂如雷貫耳,為了成功搶單,2018年日立決定和印度當地的國有企業貝姆勒展開技術合作。日立打的算盤是,先從日本的工廠出口一部分整車,在這個過程中和印度企業討論在印度本地建設合資工廠,接着一點一點把生產工序轉移到印度,2023年前完成車輛組裝工序的轉移。如果一切順利,後面再把車體和底架等核心零部件也慢慢轉移到印度生產。
2014年莫迪就喊着要搞印度高鐵,要搞印度製造,2015年安倍晉三和莫迪簽下協議要建日本高鐵,可到了2018年日本企業才開始準備搶單搞合資,按照你們之前的計劃,2017年就應該開工了。
原本印度國內是希望印度首條高鐵線路(從孟買到艾哈邁德巴德),能於2022年8月15日完工並投入運營,因為那天是印度獨立75週年的紀念日。不幸的是,這一項目的完工日期從2023年延後至2027年,又進一步延後至2031年。對莫迪來説,印度高鐵和印度製造一樣,從來不是民生工程,而是政治工程,他錯估了建設高鐵的難度,以為有日本的技術和錢就能輕鬆搞定。
最讓人頭疼的就是徵地問題。眾所周知,綽號“古吉拉特屠夫”的莫迪在古吉拉特邦享有極高的個人威望,但放眼印度全國,還真不是每個人都吃這一套。根據CNN的報道,截止到2021年9月,從孟買到艾哈邁德巴德的這條路線徵地工作進展緩慢,在古吉拉特邦,徵地進行得很給力,完成了97%,但在馬哈拉施特拉邦只完成了30%。

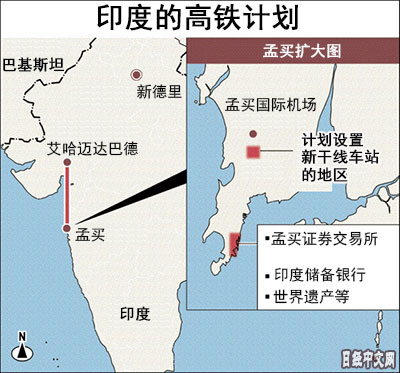

印度高鐵計劃簡圖 日經中文網
徵地徵不動的很大一部分原因在於農民不願意出讓自己的土地;當然,這些農民是自發牴觸,還是被地方上的大人物們鼓動,那就説不準了。為此印度方面不得想辦法不減少土地的佔用,因而做出決定將這條高鐵線路90%以上放到高架橋上運營,這使得成本直接激增13億美元。除此之外,他們還在孟買北部設計了21公里的地下隧道和7公里的水下隧道。
造成工期延後的另一個因素,是印度的高鐵列車沒有辦法在現有的軌道上運行,因為印度鐵路使用的是比通用標準更寬的1676毫米的軌距,而日本此前製造的鐵路使用的是世界大多數國家通用的1435毫米的軌距。這意味着,印度如果要採用新幹線,就得配備國際標準軌距和專用的鐵路網絡,而適應和解決新技術和新的生產線需要大量時間。
雪上加霜的是,由印度政府通過鐵道部持有和運營的印度鐵路的財務狀況在過去6年間持續惡化,公司成本的增長速度暴增至收入增長速度的兩倍以上。員工數量一直在下降,但員工的工資翻了不止一番。與此同時,印度鐵路還在積極擴招,準備在2022年的6月一口氣招聘14萬人。時任印度鐵道部長的薩達南達·高達曾公開抱怨:“我們預計它應該像一家商業企業那樣賺錢,結果卻像一個福利組織那樣在服務。”
徵地緩慢加成本飆升,導致日本在印度建設高鐵的完工日期一拖再拖,新冠疫情的爆發更是加劇了這一問題。再拖下去也不是辦法,於是《朝日新聞》等日媒在2022年爆出,日本政府準備繼續給印度追加1000億日元的貸款,年利率為0.1%。後被日本網民怒噴當時從中國手裏搶的其實是個“燙手山芋”,現在的日本已經陷進了“印度高鐵困局”。
十年前,當日本接下印度高鐵這一潑天富貴之時,日本全國上下對此倍感鼓舞,似乎一掃稍早前在印尼高鐵的項目激烈競爭中敗給中國的陰霾。《日本經濟新聞》專門寫了一篇文章叫《日本為何在印尼高鐵項目中輸給中國》,東拉西扯説了一堆,最後總結此次競標失敗的原因是“印尼政權更迭換了個親華的領導人佐科”和“中方不惜損害自己的利益給印尼開出了一個不能拒絕的條件”。
這篇文章最有意思的地方在於,兩位作者島田學、渡邊貞央在結尾處酸溜溜寫道:“沒人能保證中國方案按計劃推進,中國2004年獲得了菲律賓規劃的鐵路建設項目的訂單,但工程並未取得進展,計劃處於凍結狀態,當時菲律賓政府的求援對象是日本。”
然而,歷史的迴旋鏢終究是來了。2015年,一個印度,一個印度尼西亞,都是南亞國家,都要修高鐵。一個領導人選了日本新幹線,一個領導人選了中國高鐵。緊接着,十年後,印尼的雅萬高鐵已經通車,開始運營,截止到2024年10月17日正式開通運營滿一週年,累計發送旅客579萬人次。對比之下,印度則把項目的建成日期延後至2030年,至於全面運營,那得2033年之後了。
最後再多説一句,這次印度高鐵從E5換E10的方案是日本人主動提的,因此有人認為這其實是日本人的老謀深算,借項目升級的名頭忽悠印度繼續出錢,給新車研發拉經費,但考慮到印度自己這些年靠本事掙下的“跨國公司墳場”的名號,這到底是不是算計、誰算計誰,還真不一定。
