上海地鐵遭起重機侵入,原因公佈
2024年12月22日
在上海市滬嘉高速-嘉閔高架聯絡線
新建工程施工2標項目內
上海綠地建築鋼結構有限公司
進行匝道小箱梁吊裝作業過程中
一台履帶起重機主臂倒伏侵入軌道交通11號線區間
導致運營的軌道交通11號線
一列車車頭局部受損並緊急制停
事故未造成人員傷亡
直接經濟損失約1831萬元

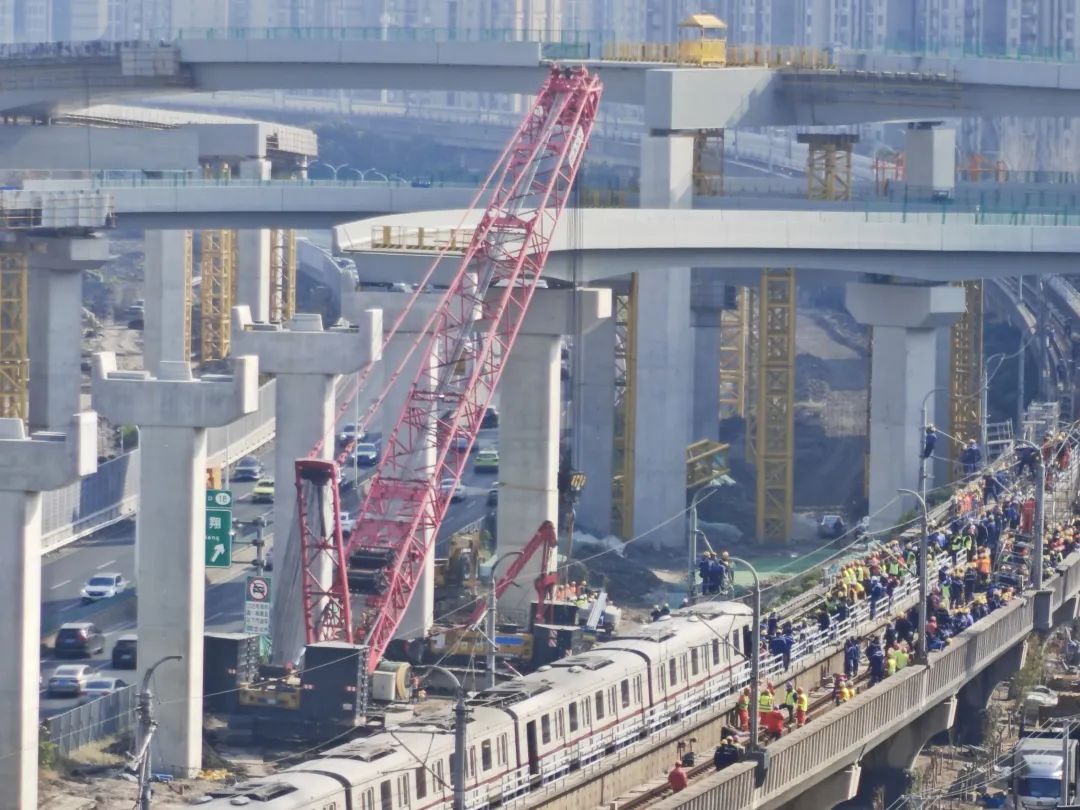

▲線路設施和列車受損。
經調查認定
上海嘉定滬嘉高速-嘉閔高架聯絡線
新建工程項目“12·22”較大起重傷害事故
是一起因違反施工方案及操作規程
組織作業而發生的生產安全責任事故
事故發生經過
2024年12月22日上午7時30分左右,綠地鋼構公司組織NWK21-B1小箱梁吊裝作業,喬祥榮在地面指揮,李紀承和楊俊強分別操作260t、320t履帶起重機進行吊裝作業。
7時55分14秒,260t履帶起重機向軌道交通11號線方向傾斜倒伏,起重臂中上部橫跨軌道上方。
7時55分39秒,由南翔站下行駛來的1173號列車(速度91.2公里/小時)車頭上部與橫跨於軌道上方的260t履帶起重機起重臂發生撞擊,起重臂被撞回落現場。
軌道交通處置情況
事發時,列車通過彎道地段,司機突然發現前方接觸網上有異物,立即按規定拉手柄採取快速制動,1173號列車與起重臂發生撞擊(列車速度91.2公里/小時),自動觸發列車緊急制動,19秒後列車迫停於陳翔公路下行站外。
事發後,調度員通過ATS(列車自動運行監控系統)發現事故列車處於EB(緊急制動)狀態,隨即聯繫司機瞭解情況,通過ATS設置扣車及軌道關閉;控制中心隨即要求陳翔公路站值班員確認站內/區間線路、失電等現場情況;軌道交通網絡運營調度指揮中心先後啓動五級、四級預警,同步啓動軌道交通藍色預警並採取後續應急處置措施。
事故直接原因
小箱梁吊裝作業起重機選型、機位與方案不一致,雙機抬吊作業過程中協同性差,260t履帶起重機水平度超標、超載,在執行迴轉、行走等動作時未採取有效限制各種不均衡措施,產生超出設計標準和設備實際承載能力的側向力,造成260t履帶起重機迴轉平台立板斷裂、起重臂側向倒伏,是導致事故發生的直接原因。相關原因如下:
1. 吊裝作業兩台起重機機位及260t履帶起重機選型與方案不一致。260t履帶起重機未按施工方案選用SCC2600A型而用SCC2600A-2型,造成選定工況下的額定載荷能力降低33.8噸。未按施工方案放置兩台起重機的位置,降低了雙機抬吊作業的可靠性。
2. 兩台起重機抬吊作業時未嚴格做到協調同步。吊裝作業開始至事故發生25分鐘內,320t起重機基本無協調配合動作,260t起重機多次獨自迴轉與行走,抬吊作業未能做到協調同步,致使作業過程中產生了超標的側向力。
3. 260t履帶起重機存在水平度超標、超載情況。作業過程中大部分時間(包括事發時),260t履帶起重機水平度超過規定值,導致實際起重能力的下降;起重機實際載荷多次超過額定載荷,最大值嚴重超過了雙機抬吊作業單台起重機額定載荷規定。
存在的問題
*1.專業分包單位:*未健全並落實全員安全生產責任制,項目經理長期未到崗履職,項目實際負責人履職能力不足,未履行技術交底職責,危大工程吊裝作業期間項目負責人、專職安全員未進行現場監督。違反施工方案及操作規程組織作業,兩台起重機機位及260t履帶起重機選型與方案不一致,未按施工方案選用單根雙股鋼絲繩;作業人員違規操作,雙機抬吊作業未能做到協調和同步,260t履帶起重機存在水平度超標、超載作業情況。兩台履帶起重機轉換作業場所重新安裝後,未按規定驗收即投入使用;吊裝前未經現場檢查驗收、吊裝令長期未簽署即開始吊裝作業;索具鋼絲繩進場驗收、領用、保養管理混亂;未能督促吊裝作業人員嚴格執行安全生產規章制度和安全操作規程,未能發現並制止管理人員到崗履職不力的問題。
*2.履帶起重機出租及現場安裝單位:*兩台履帶起重機轉換作業場所重新安裝後,未辦理驗收手續即投入使用。安全生產主體責任不落實,未能督促吊裝作業人員嚴格執行安全生產規章制度和安全操作規程。
*3.施工總包單位:*對危大工程吊裝作業安全管理失管,兩台履帶起重機轉換作業場所重新安裝後,未進行驗收即投入使用;作業交底流於形式,缺乏針對性,無吊機位置佈置、吊裝作業流程、雙機抬吊作業須協調同步等內容;施工前未按規定書面告知軌道交通企業,也未督促專業分包單位採取必要的安全防護措施。未能督促專業分包單位吊裝作業人員嚴格執行安全生產規章制度和安全操作規程,對專業分包單位項目經理長期不在崗履職情況聽之任之。
*4.監理單位:*對危大工程吊裝作業期間施工單位項目經理未在崗履職、多次無吊裝令情況下開展吊裝作業、違反施工方案組織作業、現場安全管理失控失管等問題未盡監理職責。
對有關責任人員及單位的處理建議
(一)刑事責任追究建議
李紀承(威悦建築公司260t履帶起重機駕駛員)、喬祥榮(威悦建築公司地面信號指揮工)、嚴鑫輝(綠地鋼構公司項目部技術負責人)等5人對事故發生負有責任,建議司法機關依法實施刑事責任追究。
(二)行政處罰建議
建議上海市應急局對吊裝專業分包單位綠地鋼構公司、履帶起重機出租及現場安裝單位威悦建築公司、施工總包單位建工四建集團,及張偉(綠地城市建設發展集團有限公司法定代表人、董事長、總裁、綠地鋼構公司法定代表人)、嚴建軍(威悦建築公司法定代表人)、盛玉濤(建工四建集團總裁)等5人依法予以行政處罰。
塔吊的安裝、頂升加高和拆卸作業
造成人員傷亡的事故
時有發生
常見的塔吊事故有哪些?
事故發生的因素有哪些?
常見的塔吊事故有哪些?
塔吊常見的事故包括脱鈎、鋼絲繩折斷、安全防護裝置缺乏或失靈、吊物墜落、起重機傾翻和碰撞致傷**等事故類型。
塔吊事故發生的因素有哪些?
塔吊事故造成的原因主要分為人為因素、設備因素、環境因**素三個方面。
人為因素:管理者或操作者存在僥倖心理沒有按照規程操作及誤操作。
設備因素:設備未在要求的設計、製造、安裝、使用、維修和保養下,造成設備部分或全部功能的失效,埋下安全隱患。
環境因素:因雷電、陣風、龍捲風、颱風、地震等強自然災害造成的出軌、倒塌、傾翻等設備事故;因場地擁擠、雜亂造成的碰撞、擠壓事故;因亮度不夠和遮擋視**線造成的碰撞事故等。
塔機頂升作業安全管控如何做?
一起來學習
作業前準備

1.關注天氣情況,預防惡劣天氣影響;

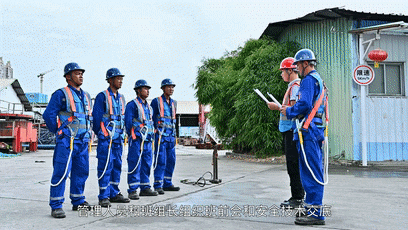

2.進行安全技術交底和班前會,確認操作證件有效、人員健康狀態、工器具配備完好;
3.拉設警戒線,嚴禁無關人員進入。
作業前檢查

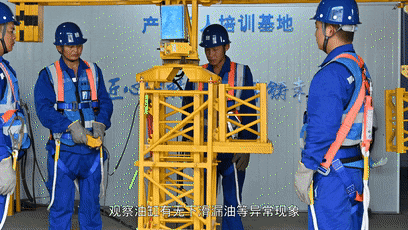

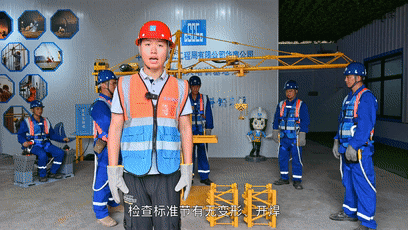

1.檢查標準節有無變形、開焊,並清理污垢;
2.檢查套架與迴轉下支座連接是否牢固;
3.檢查液壓站油量是否在合格範圍內;
4.檢查電纜線長度是否滿足高度需求。
頂升作業過程

1.吊重物迴轉至頂升方向配平,閉合迴轉制動器;

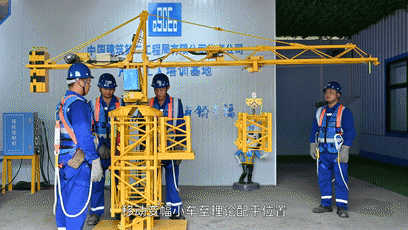

2.推動防脱銷,使頂升橫樑鎖在標準節踏步上;
3.操作液壓站進行“試缸”,油泵壓力值應保持穩定;
4.頂升過程中嚴禁進行迴轉、起升、變幅等動作;
5.做好風速監控,即時關注天氣預警;
6.頂升作業結束,連接回轉下支座與標準節連接銷軸或者螺栓。
頂升驗收

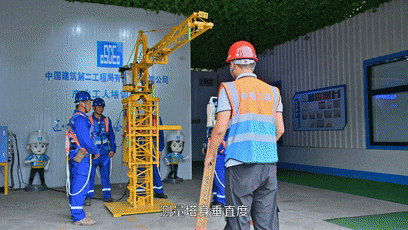

1.測量塔機垂直度,確保符合規範要求;
2.複核羣塔安全距離,確保符合規範要求;
3.完成自檢和聯合驗收,合格後方可使用。
來源:中國應急管理報社融媒體工作部製作
