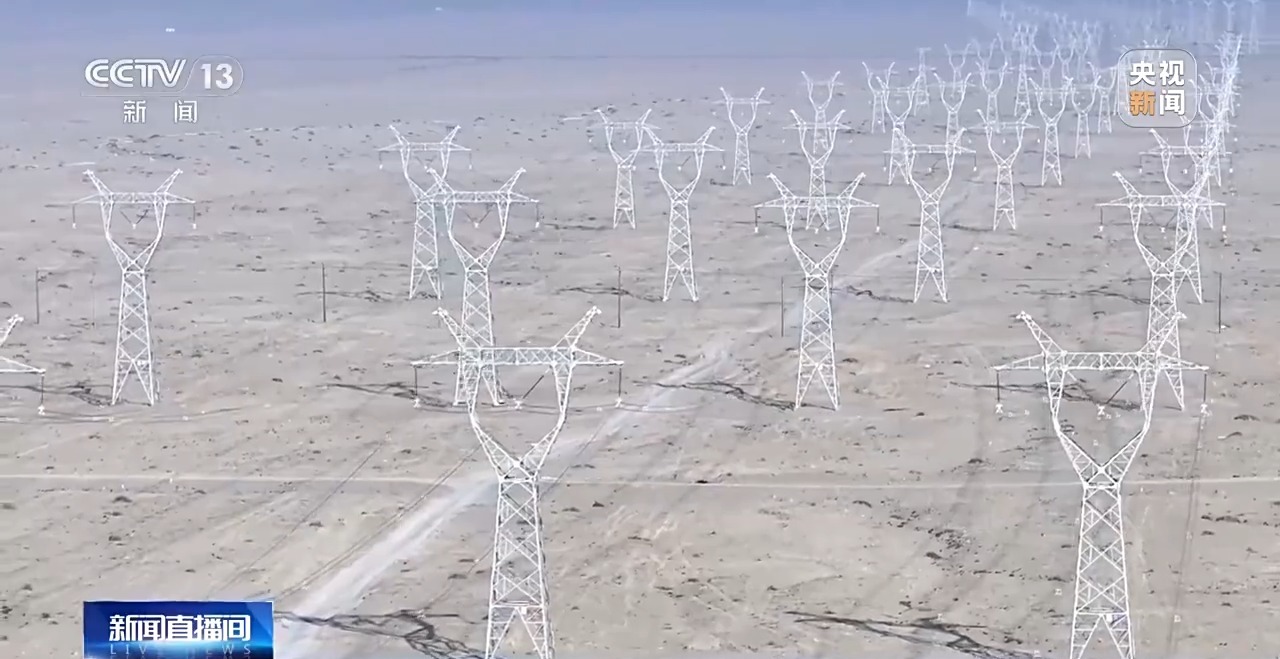

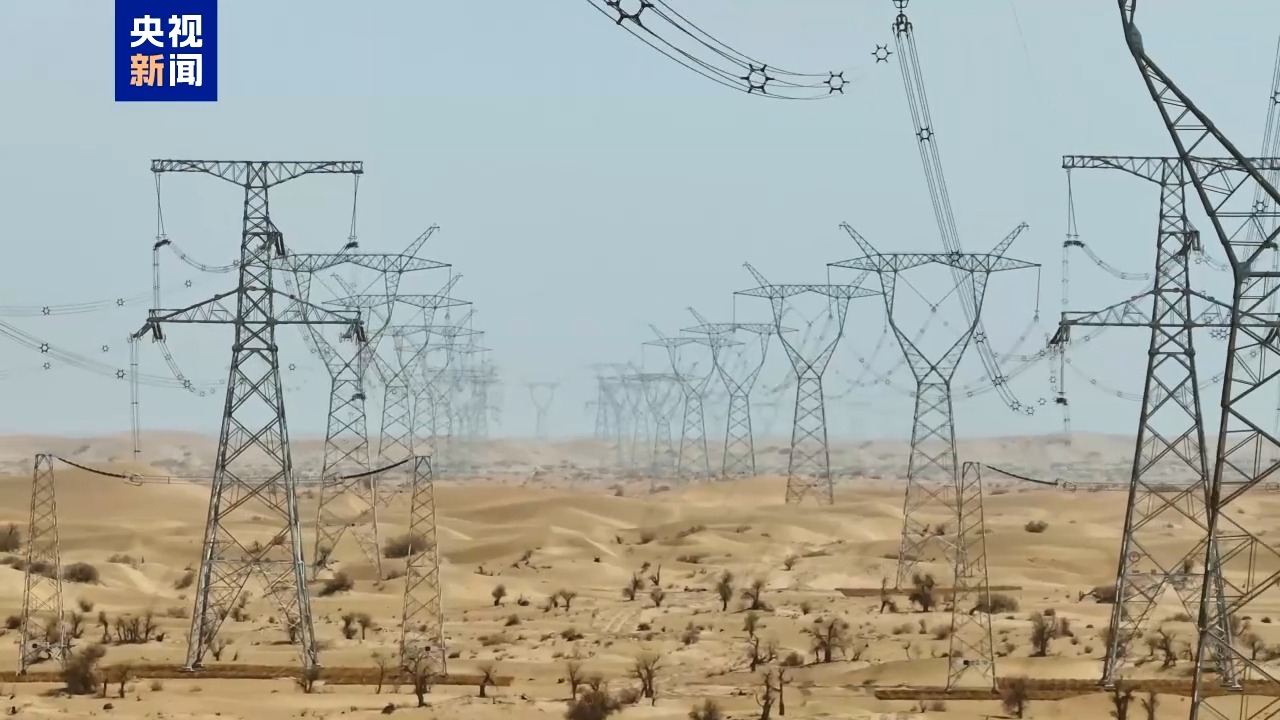

4197公里“能量環”!我國最大盆地超高壓電力環網貫通
歷時15年建設
總長4197公里的環塔里木盆地
750千伏輸變電工程今天全線貫通
這意味着我國最大的盆地
塔里木盆地裝上了電力“能量環”

750千伏電網有什麼不同?
在環線建設前,塔里木盆地的供電保障主要依靠220千伏電網,750千伏輸電環網可以理解為對電網的擴容升級。
220千伏輸電線路的輸電距離100~300公里,輸送容量約30萬千瓦,用於城市核心供電和區域配電樞紐;
750千伏線路輸電距離超過600公里以上,輸送容量達到300萬千瓦,750千伏電網適用於能源基地外送、區域電網互聯,更適合遠距離的輸電。

如果説220千伏線路是區域電網的“主幹道”,750千伏線路就像“高速公路”,可以實現跨區域、省際甚至國家間的大規模電力輸送。

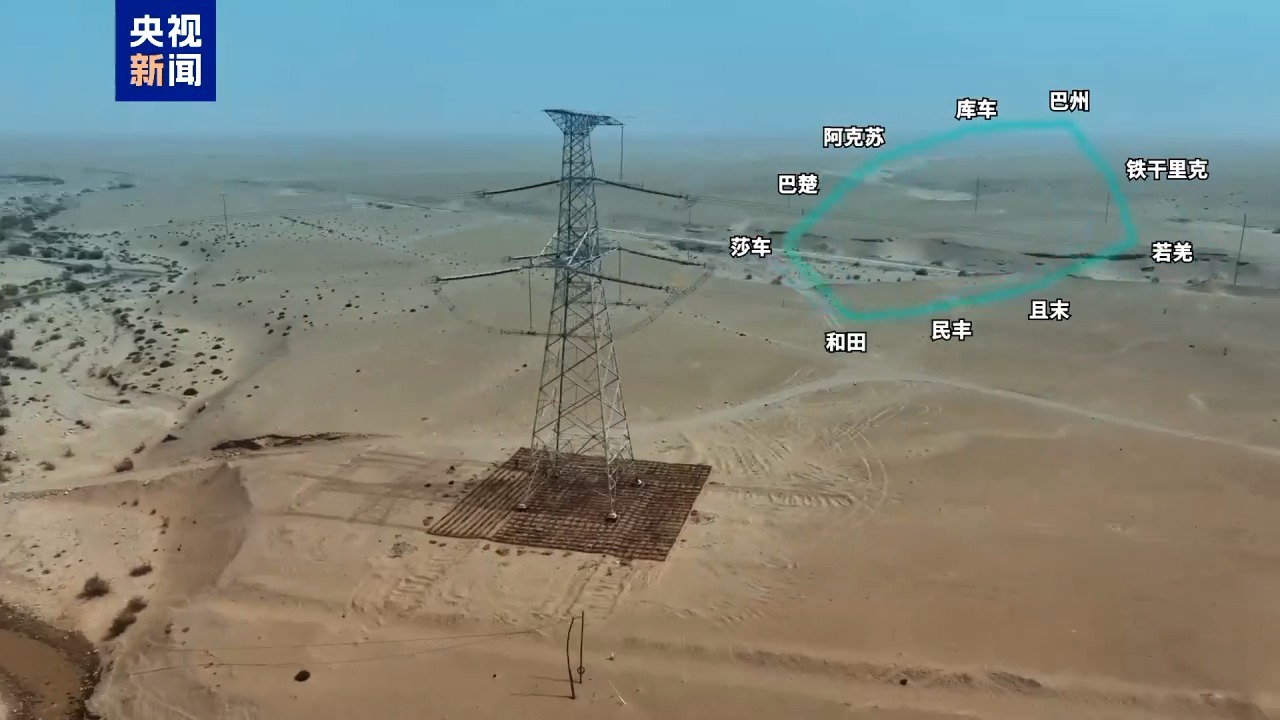

電網延伸涵蓋區域將達到106萬平方公里,覆蓋南疆五地州,形成全國最大的750千伏超高壓環網。
截至目前,新疆累計外送電量突破9000億千瓦時大關,外送範圍覆蓋22個省區市。“十四五”末,新疆電網將構建起“內供七環網、外送六通道”的主網架體系,進一步推動新疆能源優勢轉化為經濟優勢。
攻破難關 超高壓環網工程“連點成環”
這項工程的環網建設大部分沿着塔克拉瑪干沙漠進行,難度極大。塔克拉瑪干沙漠又被稱作“死亡之海”,一起了解一下這項工程征服“死亡之海”的建設過程↓

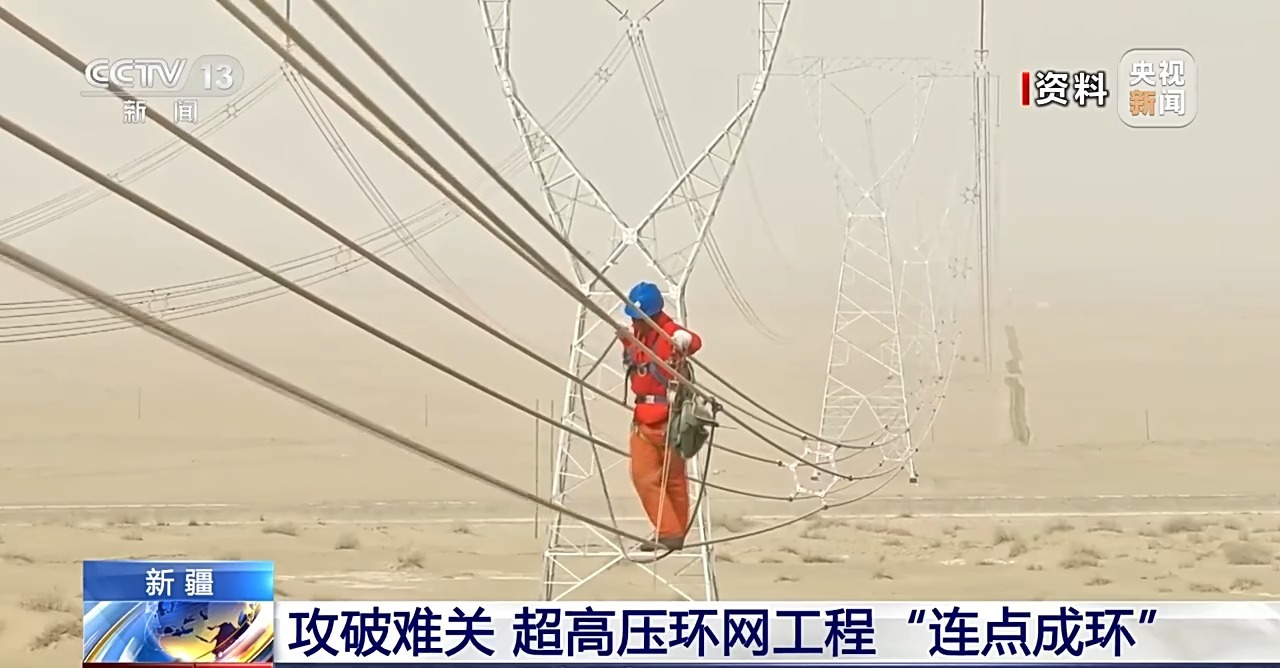

*國網新疆建設分公司線路項目室主管 李俊:*在沙漠建設中,因為沒有路,大型施工車輛無法前行,還有時常陷入沙坑的風險,我們採取全線修路的方式解決物資運輸難題。

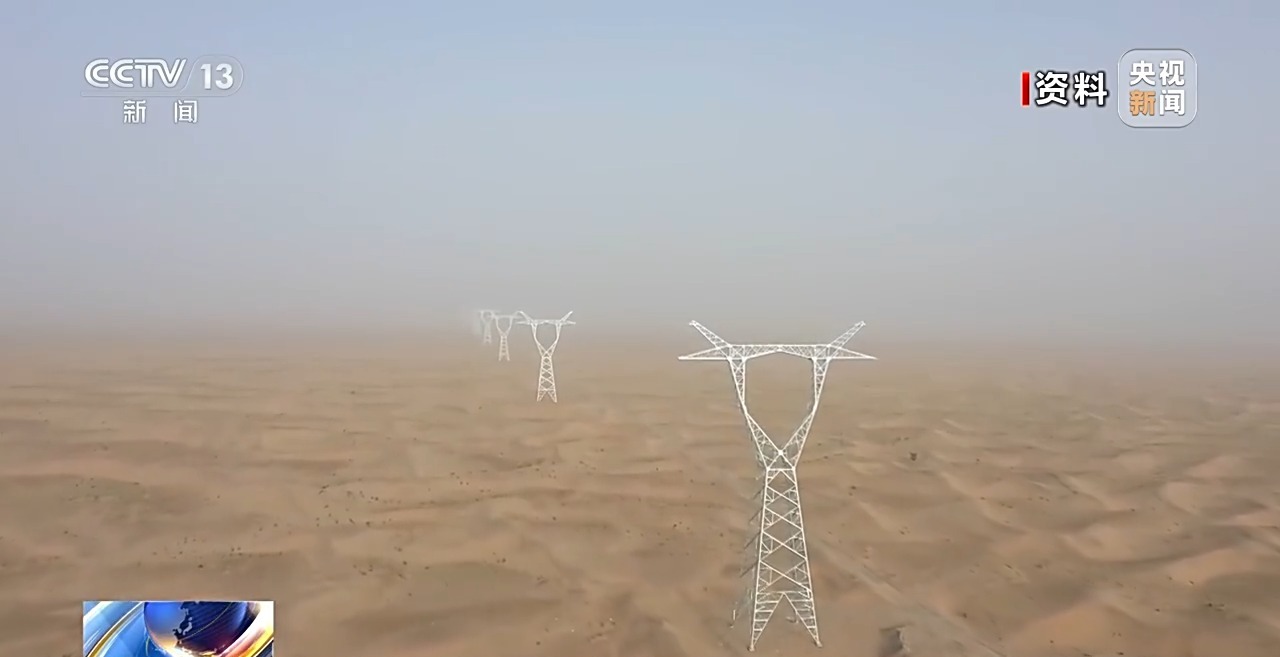

工程建設者們採用邊推沙、邊鋪設土工布和土渣石,同時配合碾軋灑水的方法修築道路,終於把物資運到了施工地。但沙漠流動性大、風力強,剛開挖的塔基轉眼就可能被流動的沙子填埋,而且鐵塔重達上百噸,怎樣才能打牢地基呢?

*國網新疆建設分公司線路項目室主管 李俊:*我們推出“三快”施工法,也就是快速開挖、快速準備、快速澆築施工方法,以及採用“點滴法養護”開展作業,解決了沙漠基礎開挖成型率差、大面積垮塌的難題。

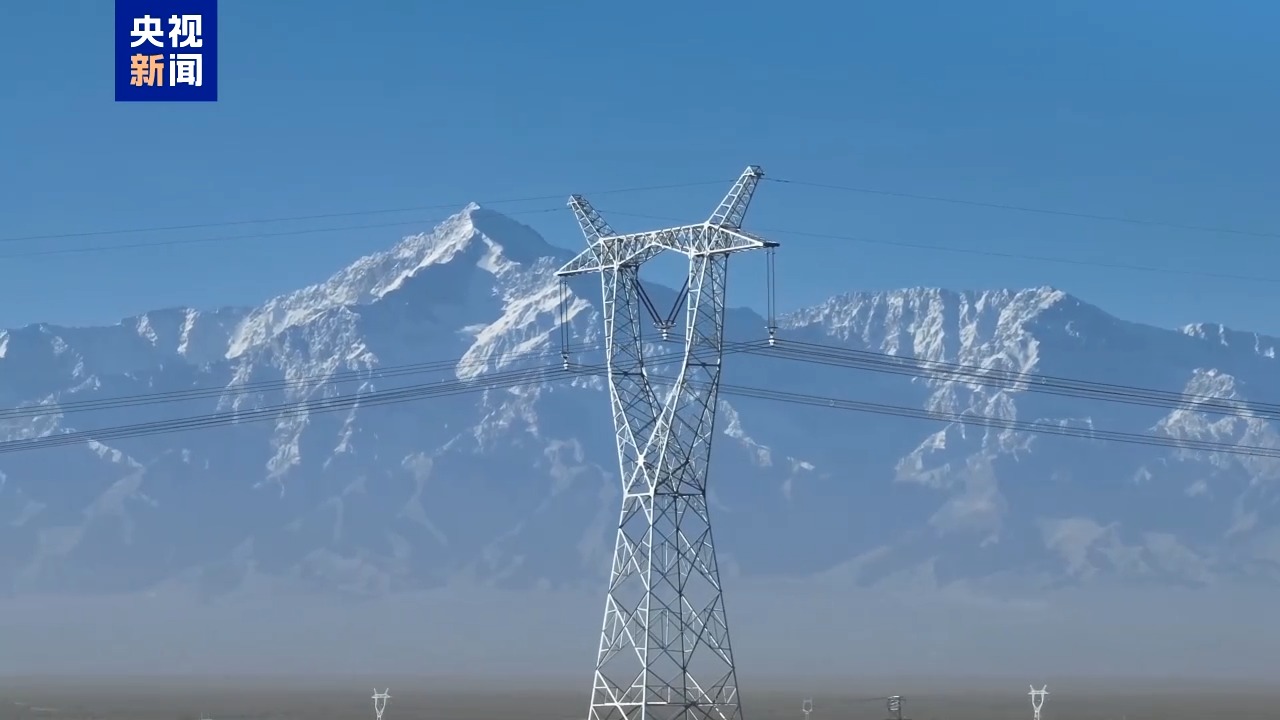

除了沙漠,環網工程建設還得翻越天山及崑崙山餘脈,山區道路崎嶇、溝壑縱橫。建設者們架設索道運輸材料,並用人工抱杆的方式完成鐵塔組立作業。

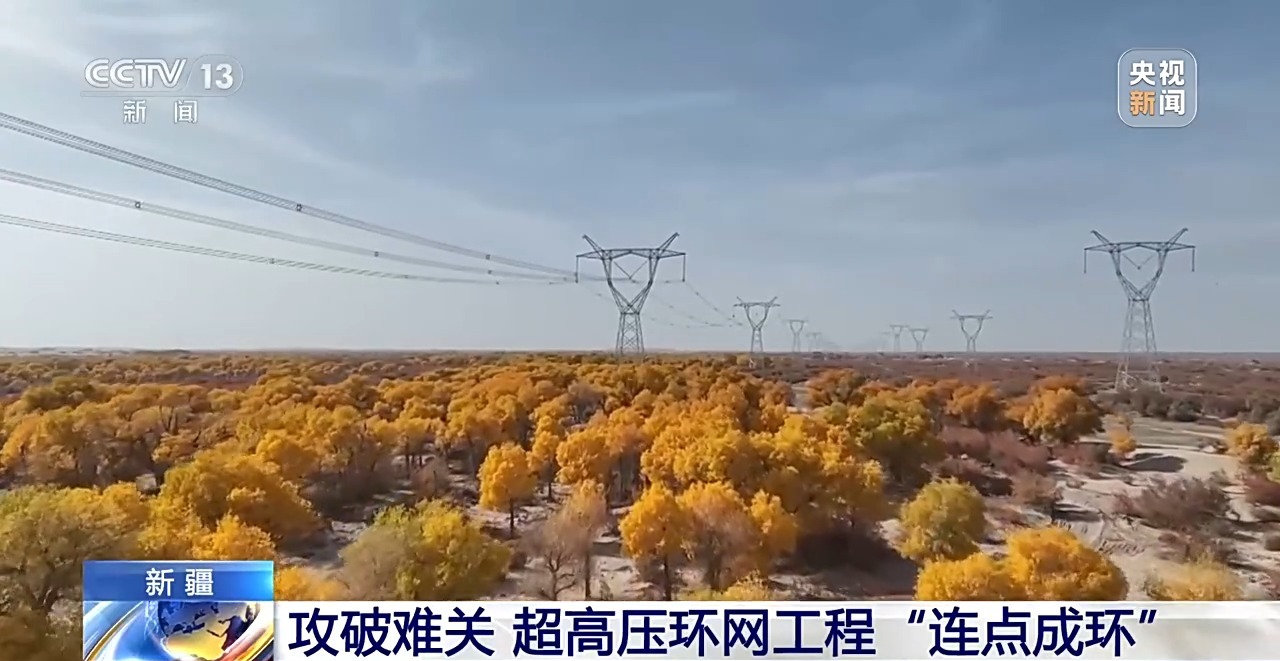

工程線路途經胡楊林、台特瑪湖濕地等地,建設者們採取增加鐵塔高度等措施,確保胡楊正常生長。為了防風固沙,主體工程建設結束後,還需要在鐵塔沿線鋪設草方格,減緩沙丘流動速度,起到固沙作用。僅和田—民豐—且末—若羌這一個工程,鋪設草方格的面積就達到48萬平方米。

就這樣,數萬名建設者奮戰5000多個日夜,一條條超高壓銀線連點成環,環繞塔克拉瑪干沙漠,建成了我國最大的750千伏超高壓環網工程。
