今日合龍!新疆這一超級工程包圍“死亡之海”
作者:贺勇 李亚楠
13日,新疆和田地區民豐縣,牽引機將最後一段電線從183號鐵塔拽至188號鐵塔,和田-民豐-且末-若羌750千伏輸變電工程實現全線貫通,這標誌着歷時15年建設,我國最大750千伏超高壓環網工程——新疆環塔里木盆地750千伏輸變電工程“合龍”。

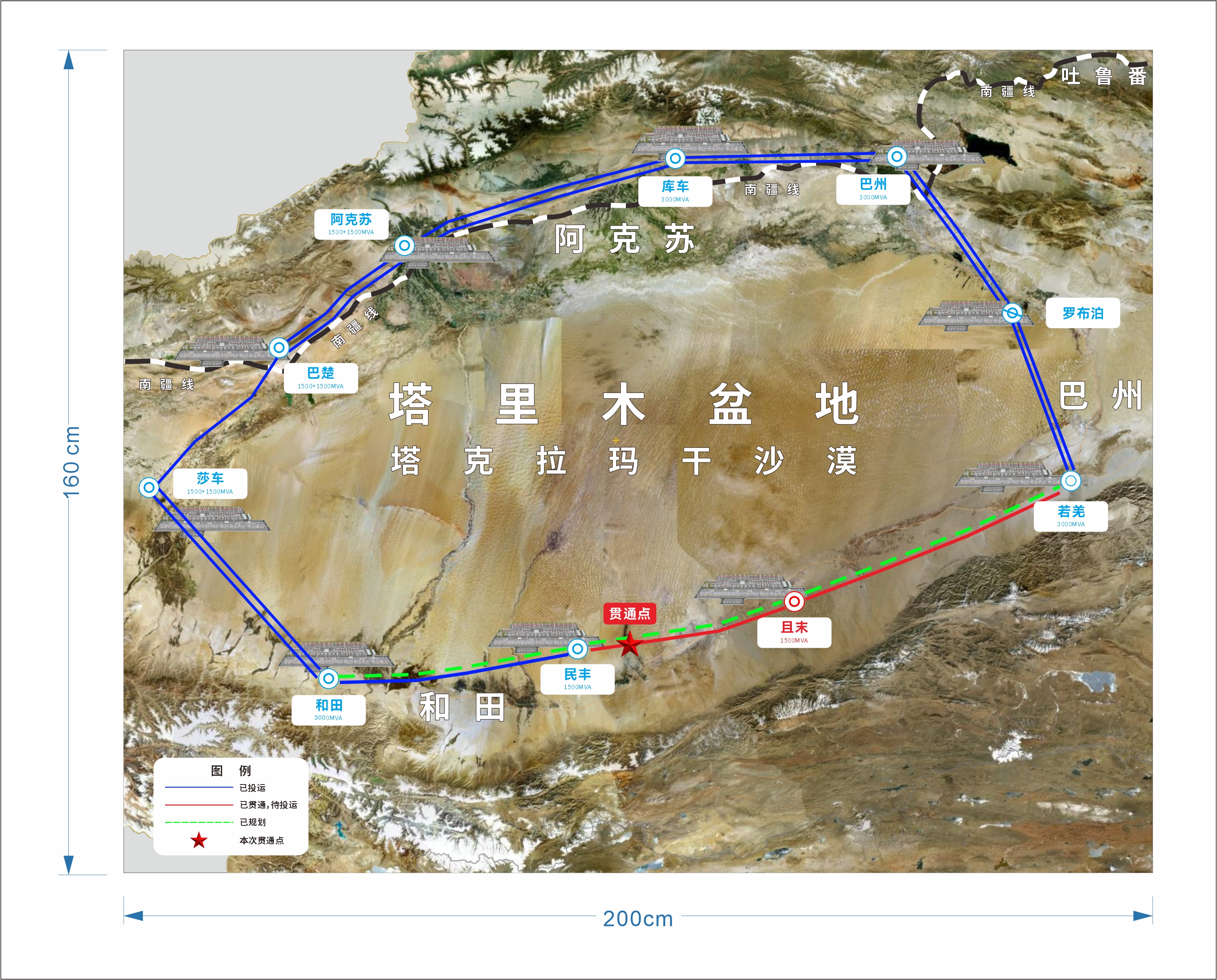

新疆環塔里木盆地750千伏輸變電工程示意圖。國網新疆電力有限公司供圖
新疆環塔里木盆地750千伏輸變電工程由9項750千伏輸變電工程組成,分階段施工完成,工程共計9個變電站、1個開關站,線路總長度4197千米,相當於喀什到上海的直線距離。數萬名電網建設者在5000多個日夜與沙海搏鬥,圍繞塔里木盆地“畫”了一個圓,將塔里木盆地圈在“懷中”。

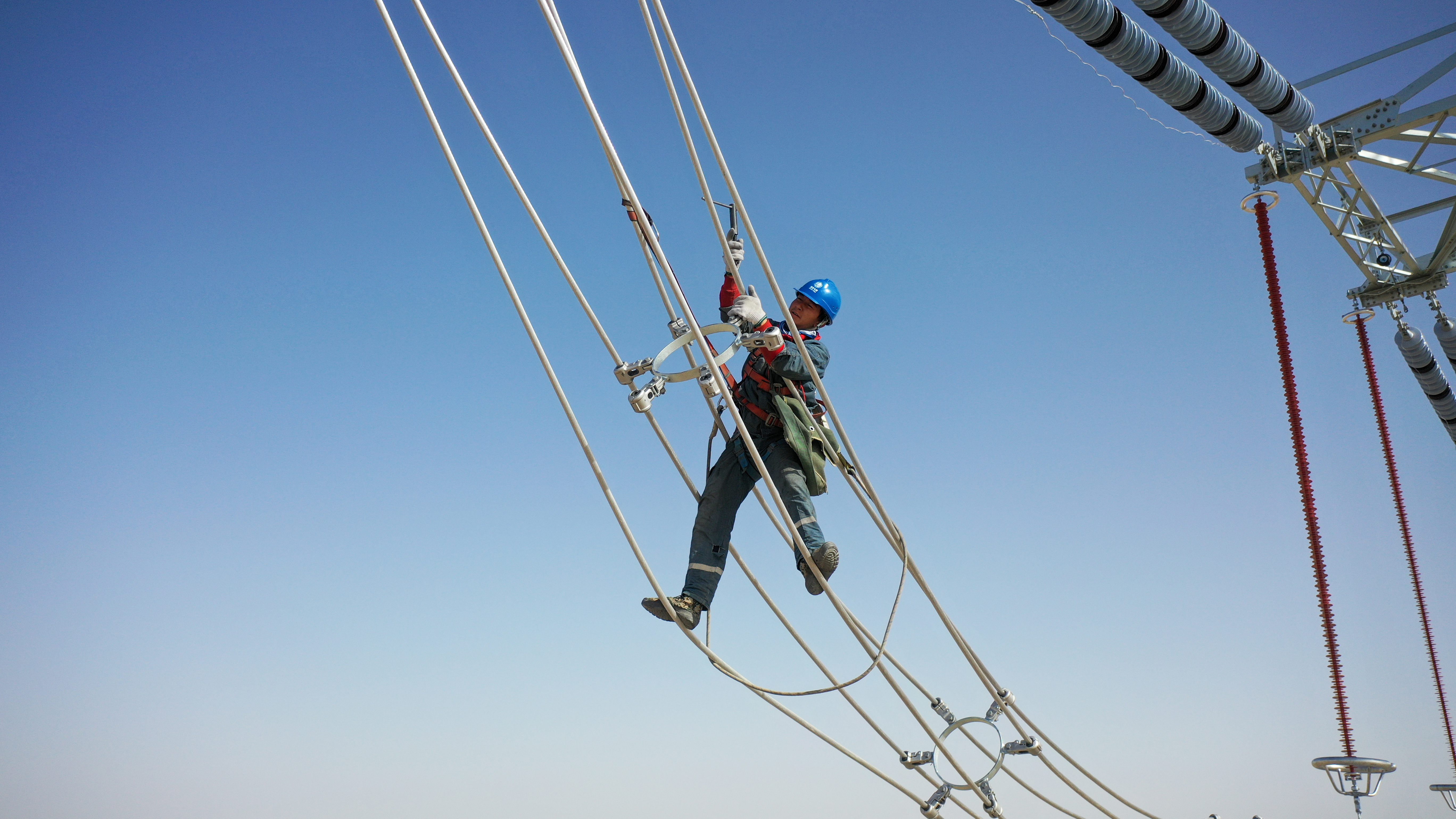

和田—民豐—且末—若羌750千伏輸變電工程線路上,電力員工開展安裝引流間隔棒。甄立民 攝
工程囊括面積達到53萬平方公里,建成後電網延伸涵蓋區域將達到106萬平方公里,接近我國陸地面積的九分之一。最後建設的和田-民豐-且末-若羌750千伏輸變電工程於2023年11月開工,超過一半線路在沙漠腹地,創造了全國沙漠路徑最長輸變電工程、全國單程線路路徑最長超高壓工程等紀錄。

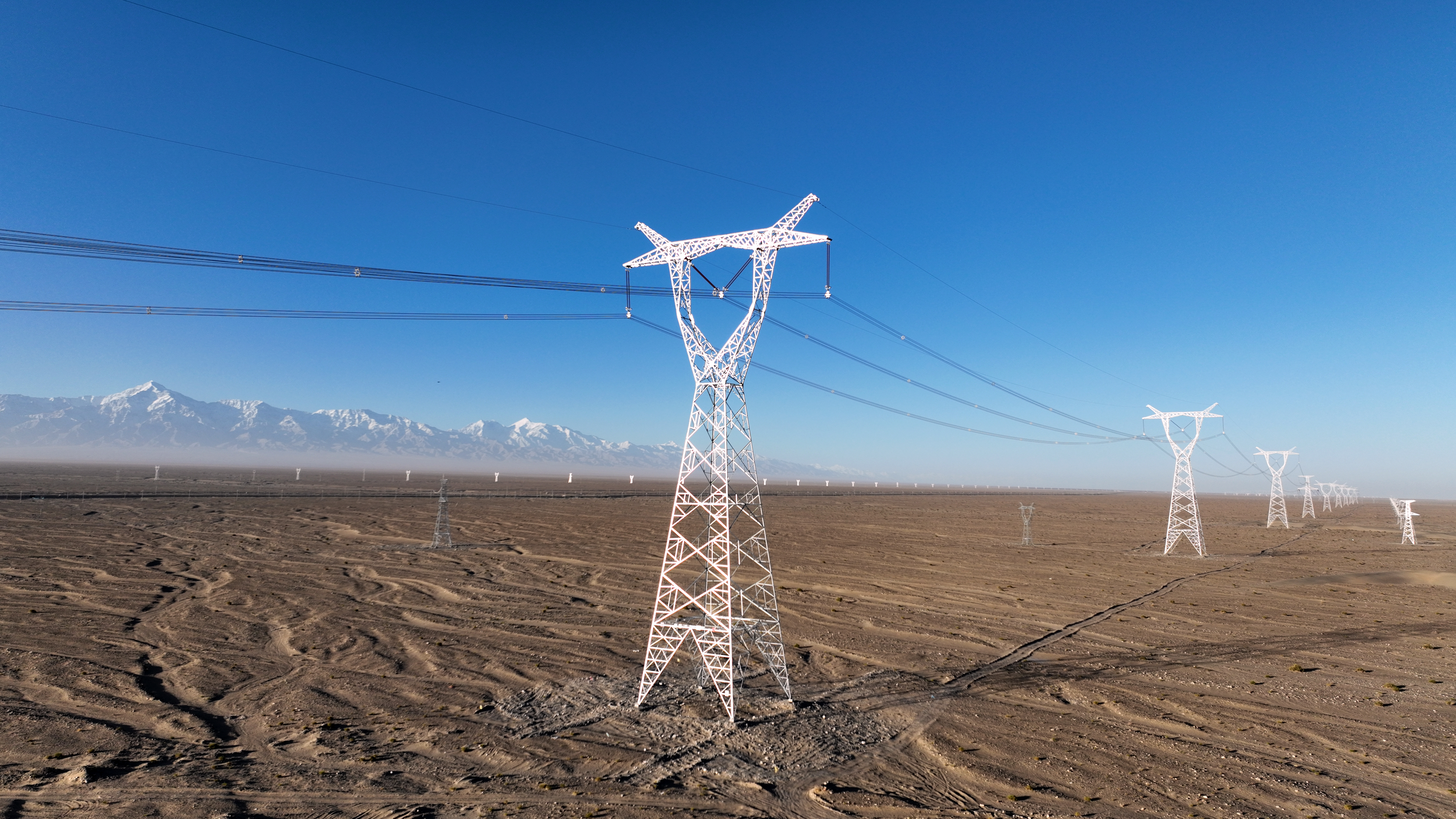

和田-民豐-且末-若羌750千伏輸變電工程。馬元 攝
南疆新能源儲量大、品質優、開發條件好,風光水等清潔能源佔總裝機比重超過66%。國網新疆電力有限公司經濟技術研究院新型電力系統規劃研究中心(輸電網規劃研究中心)主任辛超山表示,環塔工程投運後將新增新能源接納能力800萬千瓦,大幅提升南疆新能源彙集送出能力,帶動南疆5000萬千瓦新能源發展,有效緩解南疆大型風電光伏基地的接網瓶頸問題,支撐新能源項目高效開發。
隨着南疆產業升級與經濟高質量發展,預計2025年南疆五地州最大用電負荷將超過1400萬千瓦。環塔工程建成投運後,南疆電網最大供電能力可提升80萬千瓦—100萬千瓦,顯著提高南疆電網可靠性和穩定性。
工程的建設將加速新疆電網形成“內供七環網、外送五通道”的主網架結構,既打通了內部供電“最後一公里”,又串聯起外送通道“主動脈”,有力支撐新疆第三條交流、第四條直流外送通道建設,“將有力支撐新疆綠色能源外送,加速新疆能源優勢向經濟優勢轉換,服務全國電力保供大局。”辛超山説。
